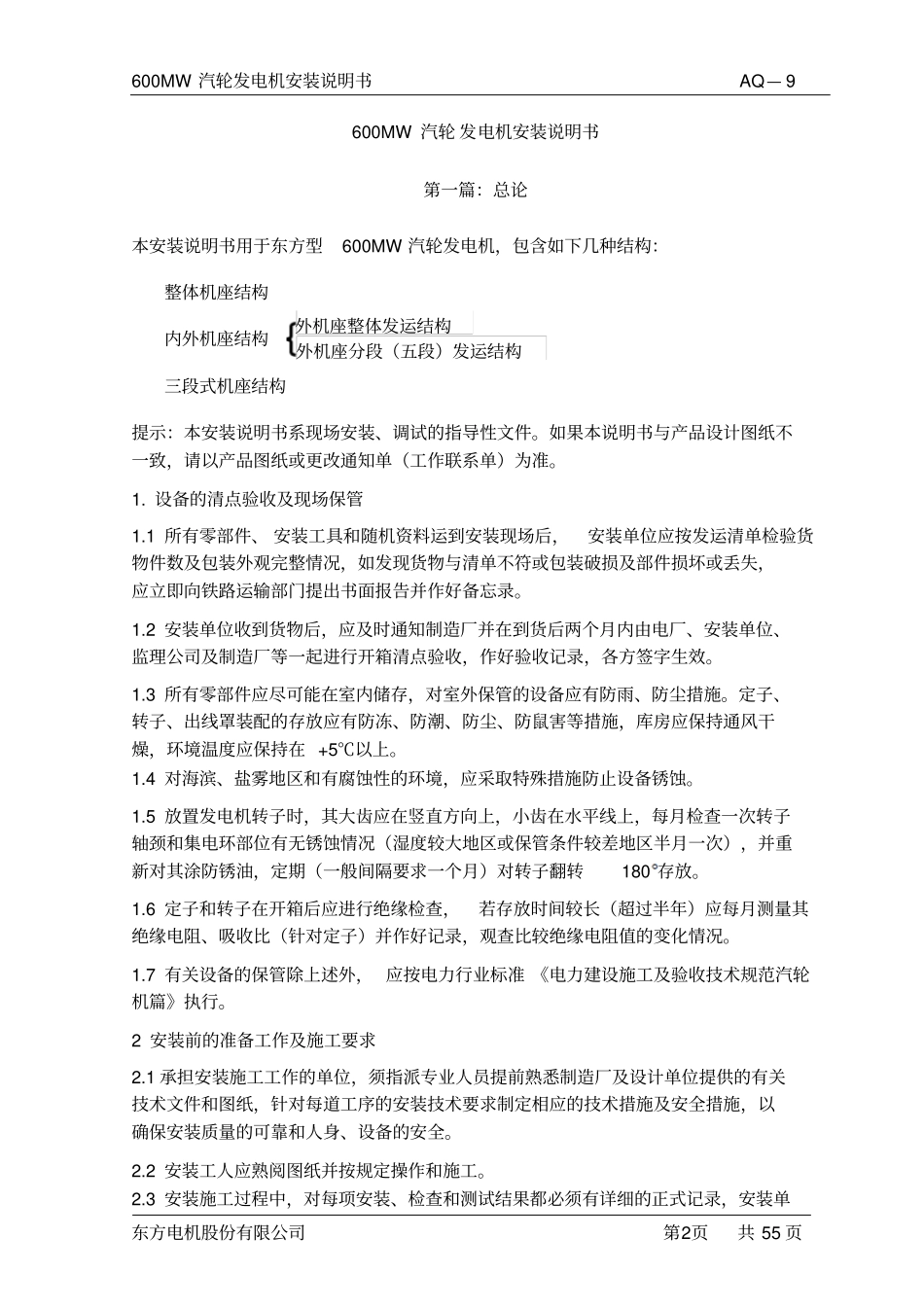

600MW汽轮发电机安装说明书AQ—9东方电机股份有限公司第2页共55页600MW汽轮发电机安装说明书第一篇:总论本安装说明书用于东方型600MW汽轮发电机,包含如下几种结构:整体机座结构内外机座结构三段式机座结构提示:本安装说明书系现场安装、调试的指导性文件
如果本说明书与产品设计图纸不一致,请以产品图纸或更改通知单(工作联系单)为准
设备的清点验收及现场保管1
1所有零部件、安装工具和随机资料运到安装现场后,安装单位应按发运清单检验货物件数及包装外观完整情况,如发现货物与清单不符或包装破损及部件损坏或丢失,应立即向铁路运输部门提出书面报告并作好备忘录
2安装单位收到货物后,应及时通知制造厂并在到货后两个月内由电厂、安装单位、监理公司及制造厂等一起进行开箱清点验收,作好验收记录,各方签字生效
3所有零部件应尽可能在室内储存,对室外保管的设备应有防雨、防尘措施
定子、转子、出线罩装配的存放应有防冻、防潮、防尘、防鼠害等措施,库房应保持通风干燥,环境温度应保持在+5℃以上
4对海滨、盐雾地区和有腐蚀性的环境,应采取特殊措施防止设备锈蚀
5放置发电机转子时,其大齿应在竖直方向上,小齿在水平线上,每月检查一次转子轴颈和集电环部位有无锈蚀情况(湿度较大地区或保管条件较差地区半月一次),并重新对其涂防锈油,定期(一般间隔要求一个月)对转子翻转180存放
6定子和转子在开箱后应进行绝缘检查,若存放时间较长(超过半年)应每月测量其绝缘电阻、吸收比(针对定子)并作好记录,观查比较绝缘电阻值的变化情况
7有关设备的保管除上述外,应按电力行业标准《电力建设施工及验收技术规范汽轮机篇》执行
2安装前的准备工作及施工要求2
1承担安装施工工作的单位,须指派专业人员提前熟悉制造厂及设计单位提供的有关技术文件和图纸,针对每道工序的安装技术要求制定相应的技术措施及安全措施,以
