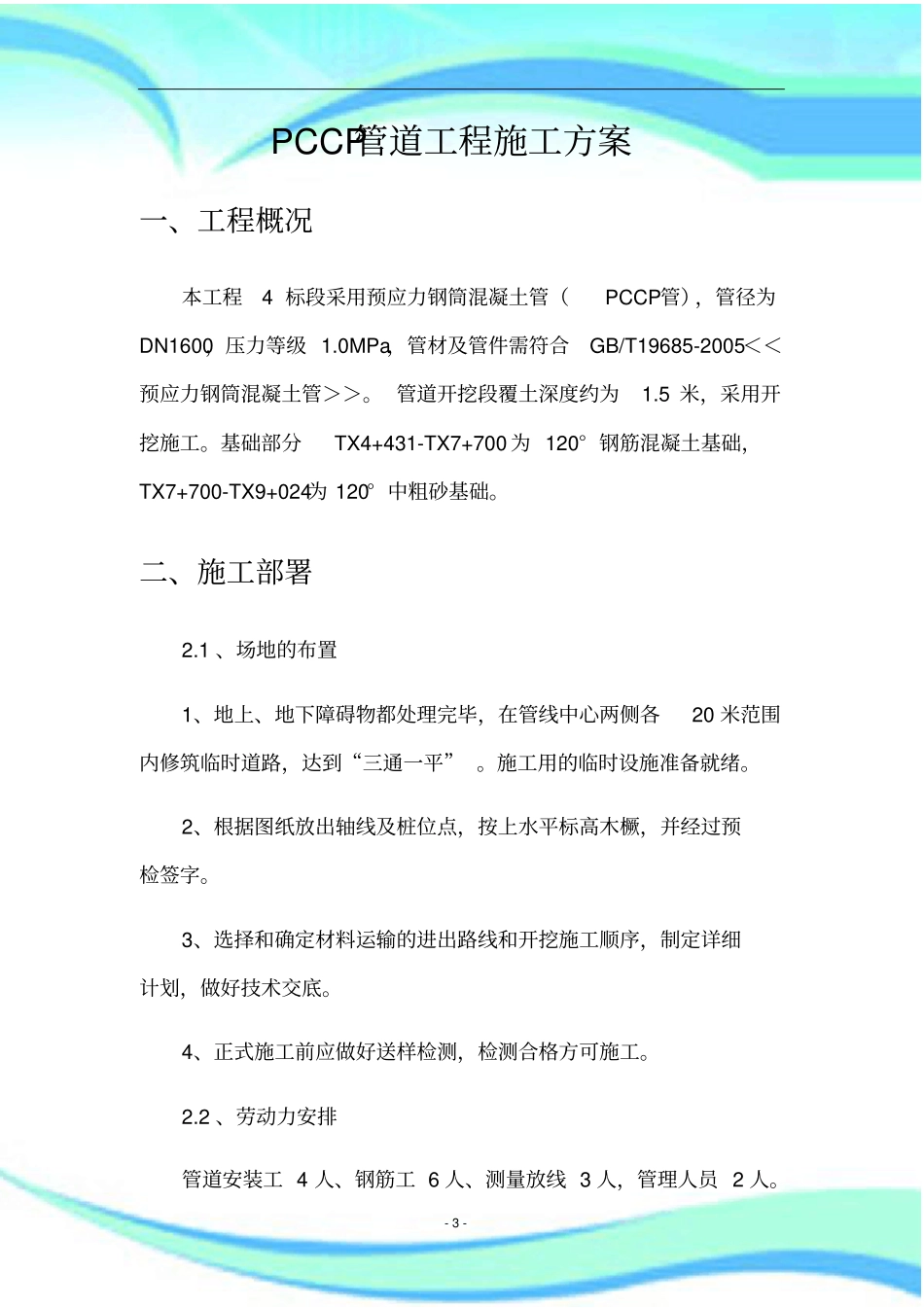

PCCP管道施工方案2————————————————————————————————作者:————————————————————————————————日期:-3-PCCP管道工程施工方案一、工程概况本工程4标段采用预应力钢筒混凝土管(PCCP管),管径为DN1600,压力等级1
0MPa,管材及管件需符合GB/T19685-2005<<预应力钢筒混凝土管>>
管道开挖段覆土深度约为1
5米,采用开挖施工
基础部分TX4+431-TX7+700为120°钢筋混凝土基础,TX7+700-TX9+024为120°中粗砂基础
二、施工部署2
1、场地的布置1、地上、地下障碍物都处理完毕,在管线中心两侧各20米范围内修筑临时道路,达到“三通一平”
施工用的临时设施准备就绪
2、根据图纸放出轴线及桩位点,按上水平标高木橛,并经过预检签字
3、选择和确定材料运输的进出路线和开挖施工顺序,制定详细计划,做好技术交底
4、正式施工前应做好送样检测,检测合格方可施工
2、劳动力安排管道安装工4人、钢筋工6人、测量放线3人,管理人员2人
3、主要机械设备需求计划表序号机械或设备名称型号规格单位数量1300反铲挖掘机台22钢筋切断机GQ40台13钢筋弯曲机GW40台14轮式吊车30T台15电弧焊机BX-330台26精密水准仪NI005A台18全站仪DTM622R台19平板船自制座1三、施工方法及技术要求材料采购→PCCP管运输→材料堆放→二次运输→预制管枕安装→管道吊装→垫层浇筑→基础钢筋加工绑扎→支护模板→基础浇筑(每50m浇筑一次底板)
第一节材料设备采购我公司承诺PCCP管道采购严格按招标文件的要求进行采购,同时满足以下要求:-5-一、本工程主要材料设备1、PCCP管DN1600:3943米;2、PCCP管道配件等;二、设备材料控制1、待验收的PCCP管及配件必须附有出厂
