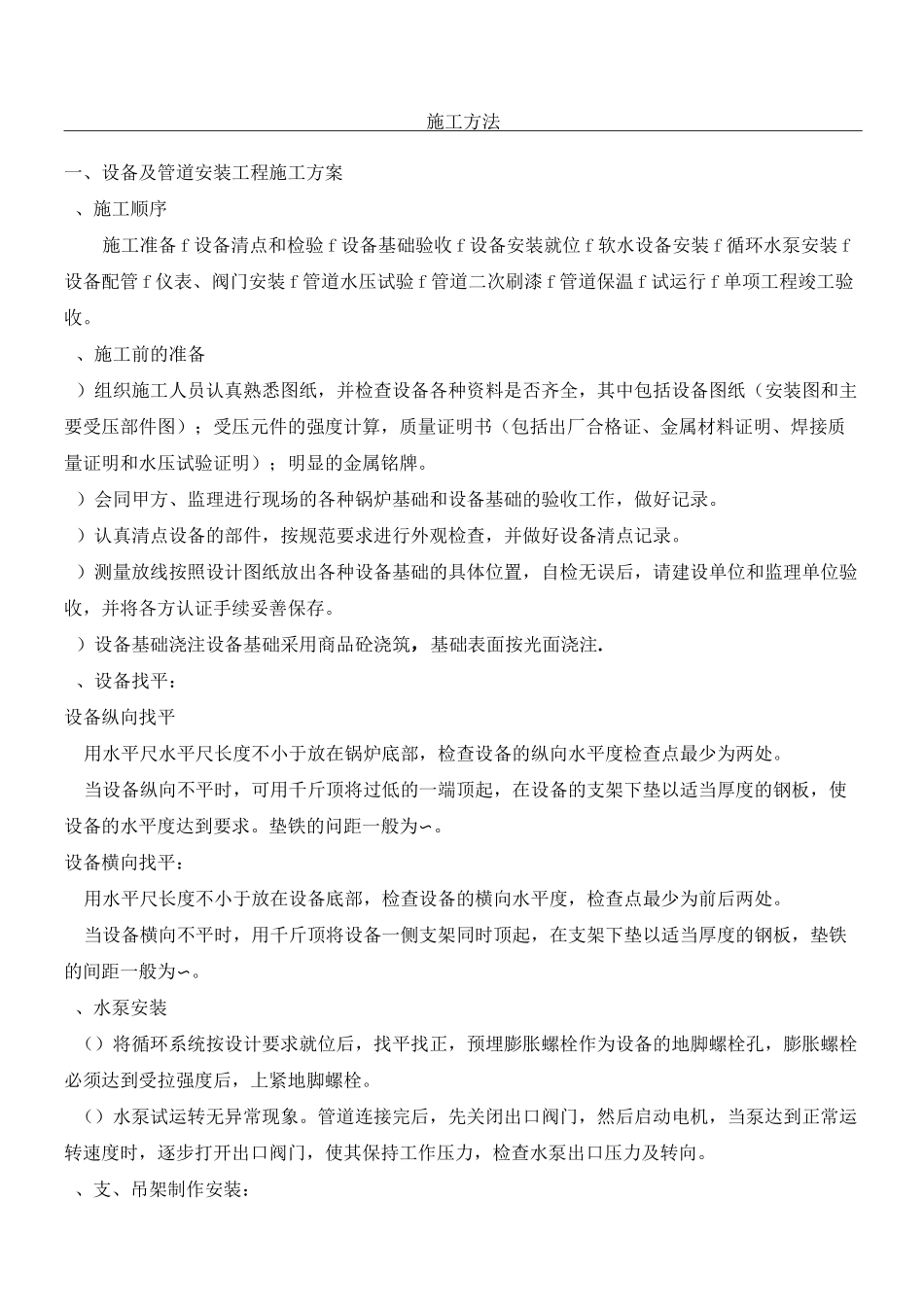

施工方法一、设备及管道安装工程施工方案、施工顺序施工准备f设备清点和检验f设备基础验收f设备安装就位f软水设备安装f循环水泵安装f设备配管f仪表、阀门安装f管道水压试验f管道二次刷漆f管道保温f试运行f单项工程竣工验收
、施工前的准备)组织施工人员认真熟悉图纸,并检查设备各种资料是否齐全,其中包括设备图纸(安装图和主要受压部件图);受压元件的强度计算,质量证明书(包括出厂合格证、金属材料证明、焊接质量证明和水压试验证明);明显的金属铭牌
)会同甲方、监理进行现场的各种锅炉基础和设备基础的验收工作,做好记录
)认真清点设备的部件,按规范要求进行外观检查,并做好设备清点记录
)测量放线按照设计图纸放出各种设备基础的具体位置,自检无误后,请建设单位和监理单位验收,并将各方认证手续妥善保存
)设备基础浇注设备基础采用商品砼浇筑,基础表面按光面浇注
、设备找平:设备纵向找平用水平尺水平尺长度不小于放在锅炉底部,检查设备的纵向水平度检查点最少为两处
当设备纵向不平时,可用千斤顶将过低的一端顶起,在设备的支架下垫以适当厚度的钢板,使设备的水平度达到要求
垫铁的问距一般为〜
设备横向找平:用水平尺长度不小于放在设备底部,检查设备的横向水平度,检查点最少为前后两处
当设备横向不平时,用千斤顶将设备一侧支架同时顶起,在支架下垫以适当厚度的钢板,垫铁的间距一般为〜
、水泵安装()将循环系统按设计要求就位后,找平找正,预埋膨胀螺栓作为设备的地脚螺栓孔,膨胀螺栓必须达到受拉强度后,上紧地脚螺栓
()水泵试运转无异常现象
管道连接完后,先关闭出口阀门,然后启动电机,当泵达到正常运转速度时,逐步打开出口阀门,使其保持工作压力,检查水泵出口压力及转向
、支、吊架制作安装:精心整理()支、吊架的选用参照国家标准图集《装配式支、吊架选用安装》,由现场技术人员选用
墙壁上的支架与预埋铁焊接,支架、吊架上的预留孔
