XPS(挤塑聚苯乙烯泡沫塑料板)施工组织方案一、工程概况略二、编制依据1、88J2-4墙身-外墙保温
2、JG149-2003《膨胀聚苯板薄抹灰外墙外保温系统》3、外墙外保温建筑构造图集99ZJ105(一)4、88J2-9墙身一体外墙外保温(65%节能)
EPS主要技术指标:1、干密度:≥20kg/m32、导热系数:≤0
041W/(m
k)3、规格尺寸:600×1200×设计要求厚度XPS板主要技术指标:1、压缩强度≥200KPa2、导热系数:≤0
028(平均温度10℃)3、吸水率≤1
54、热阻≤0
89(平均温度10℃)5、表观密度:25-32kg/m3三、施工条件(1)基层墙体经过工程验收达到质量标准,方可进行外墙外保温施工
(2)基体墙体上脱模剂、混凝土残渣、灰土等杂物必须清理干净,墙面平整度超差部分应剔凿或修补
(3)伸出墙面的(设备、管道)连接件已安装完毕,并留出外保温施工的余地
(4)门窗洞口经过验收,洞口尺寸、位置达到设计和质量要求,门窗框或辅框应已立完
(5)操作地点环境和基底温度不低于0℃,风力不大于5级,雨天不能施工,夏季施工,施工面应避免阳光直晒,必要时可在脚手架上搭设防晒面,遮档墙面,如施工中突遇降雨,应采取有交措施,防止雨水冲刷墙面

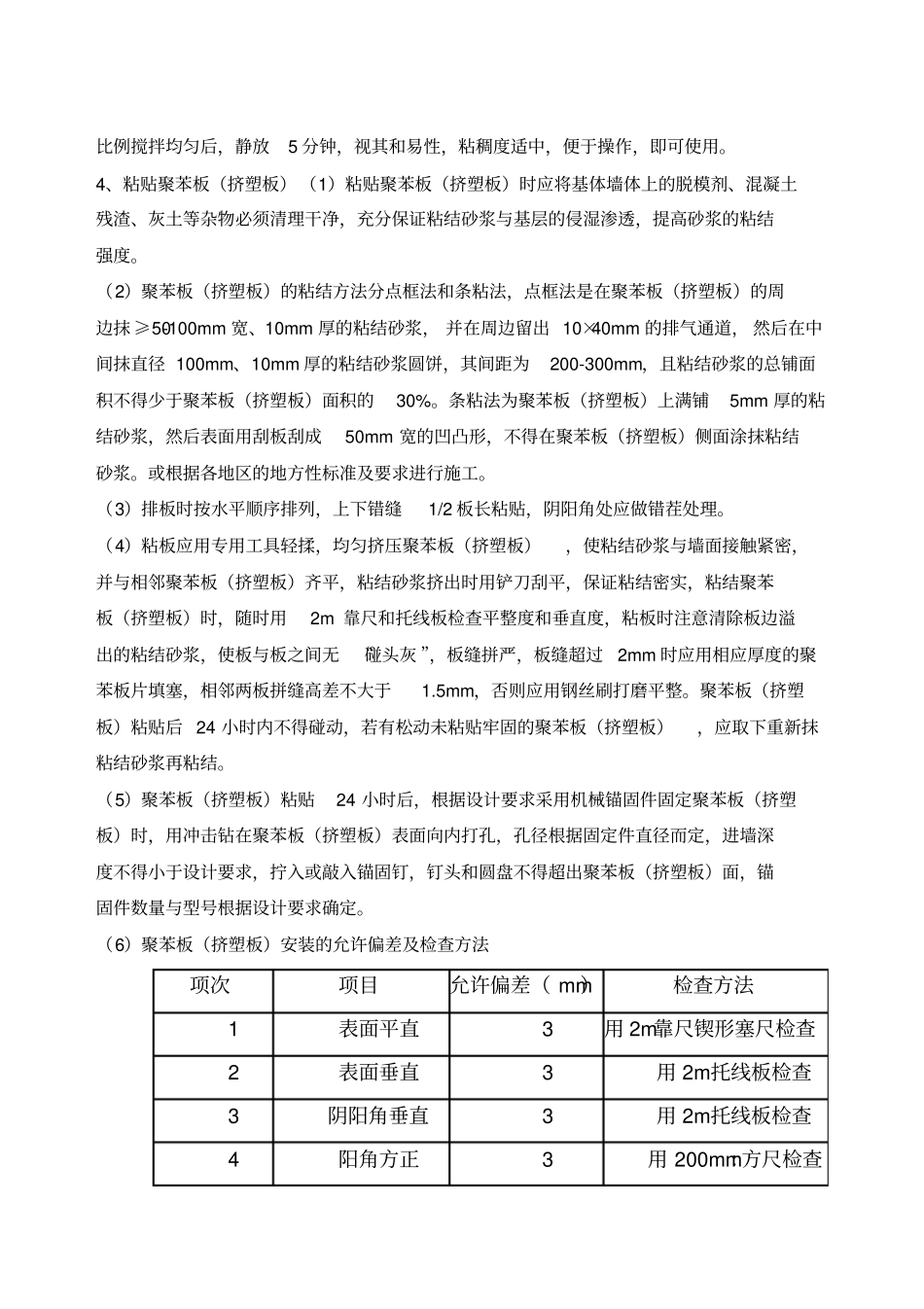

(6)外墙外保温施工的墙体基面的尺寸允许偏差:工程做法项目允许偏差:≤、mm砌体工程垂直度每层5(2m托线板检查)全高≤10m10经纬仪或吊线检查>10m20表面平整度52m靠尺或塞尺检查砼工程垂直度层高≤5m8经纬仪或吊线检查>5m10全高H/1000且≤30表面平整度82m靠尺或塞尺检查四、施工工艺流程:基层清理弹控制线挂基准线配置聚合物粘结砂浆粘结翻包网格布粘结聚苯板(挤塑板)聚苯板(挤塑板)隐检验收抹底层抗裂聚合物砂浆压入玻纤网格布抹面层抗裂聚合物砂浆检查验收五、主要施工方法:1、弹控制线根据建筑立面设计
