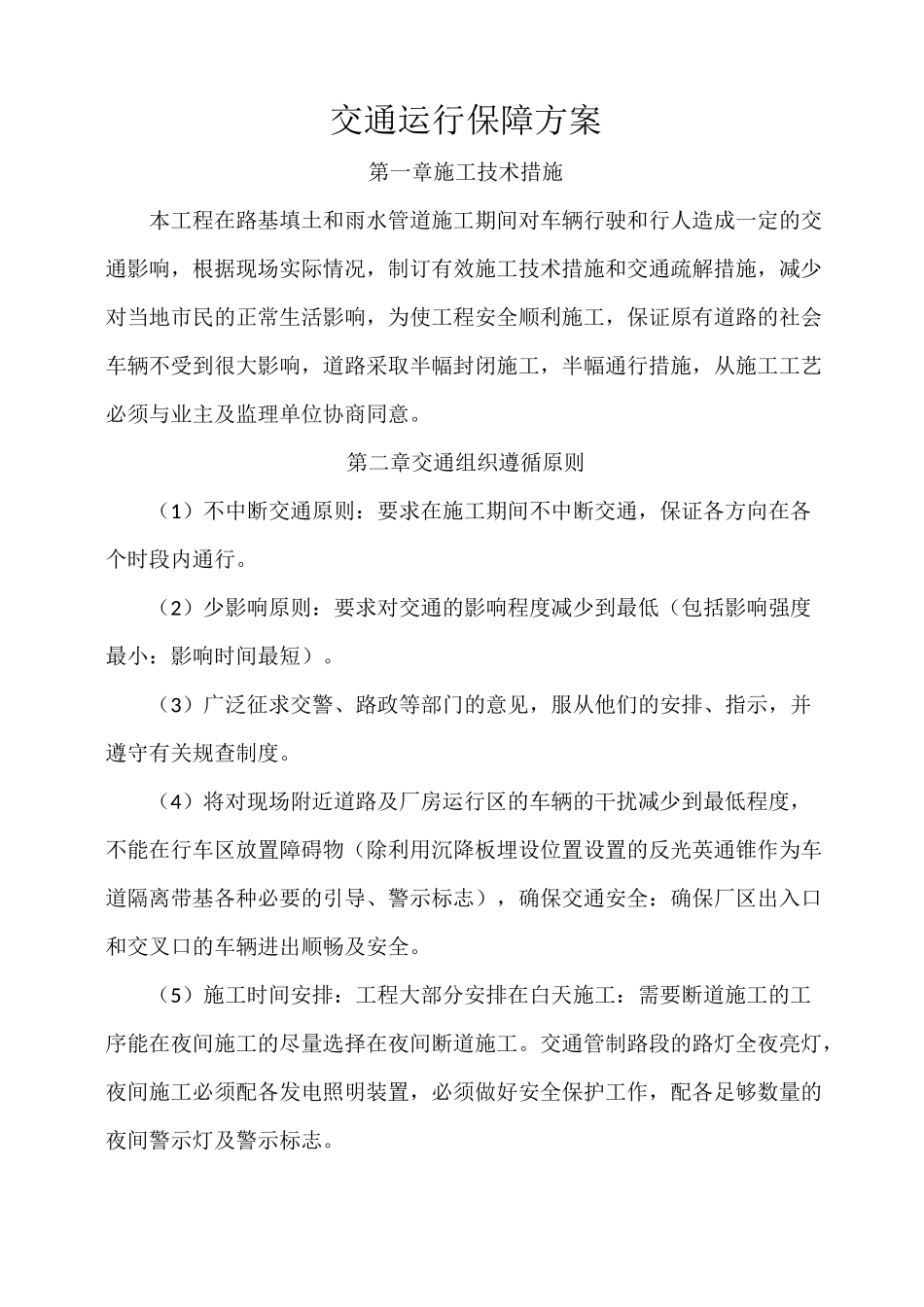

安全施工保证措施编制审核审批有限责任公司2020年月日交通运行保障方案第一章施工技术措施本工程在路基填土和雨水管道施工期间对车辆行驶和行人造成一定的交通影响,根据现场实际情况,制订有效施工技术措施和交通疏解措施,减少对当地市民的正常生活影响,为使工程安全顺利施工,保证原有道路的社会车辆不受到很大影响,道路采取半幅封闭施工,半幅通行措施,从施工工艺必须与业主及监理单位协商同意
第二章交通组织遵循原则(1)不中断交通原则:要求在施工期间不中断交通,保证各方向在各个时段内通行
(2)少影响原则:要求对交通的影响程度减少到最低(包括影响强度最小:影响时间最短)
(3)广泛征求交警、路政等部门的意见,服从他们的安排、指示,并遵守有关规查制度
(4)将对现场附近道路及厂房运行区的车辆的干扰减少到最低程度,不能在行车区放置障碍物(除利用沉降板埋设位置设置的反光英通锥作为车道隔离带基各种必要的引导、警示标志),确保交通安全:确保厂区出入口和交叉口的车辆进出顺畅及安全
(5)施工时间安排:工程大部分安排在白天施工:需要断道施工的工序能在夜间施工的尽量选择在夜间断道施工
交通管制路段的路灯全夜亮灯,夜间施工必须配各发电照明装置,必须做好安全保护工作,配各足够数量的夜间警示灯及警示标志

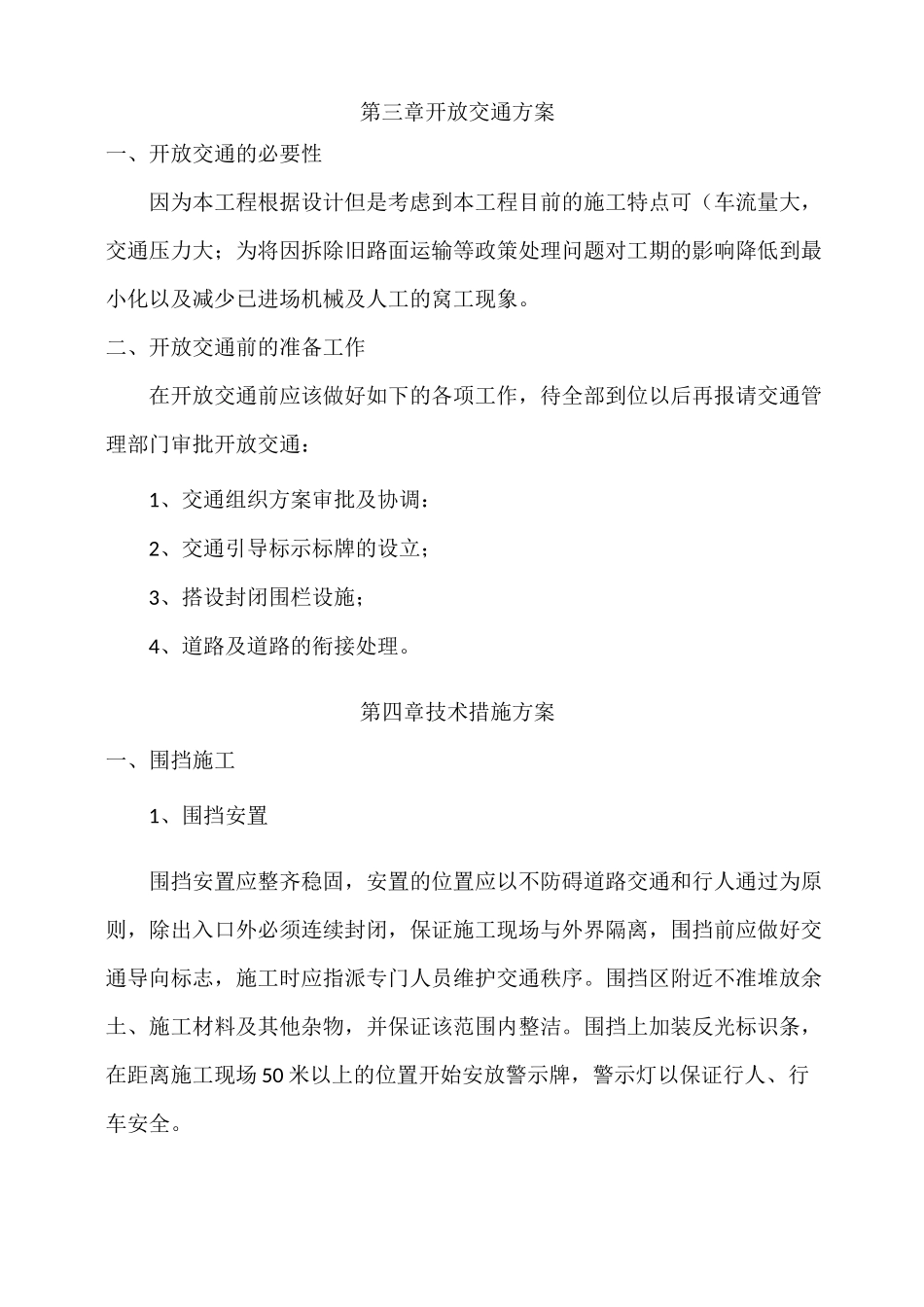

第三章开放交通方案一、开放交通的必要性因为本工程根据设计但是考虑到本工程目前的施工特点可(车流量大,交通压力大;为将因拆除旧路面运输等政策处理问题对工期的影响降低到最小化以及减少已进场机械及人工的窝工现象
二、开放交通前的准备工作在开放交通前应该做好如下的各项工作,待全部到位以后再报请交通管理部门审批开放交通:1、交通组织方案审批及协调:2、交通引导标示标牌的设立;3、搭设封闭围栏设施;4、道路及道路的衔接处理
第四章技术措施方案一、围挡施工1、围挡安置围挡安置应整齐稳固,安置的位置应以不防碍道路交通和行人通过为
