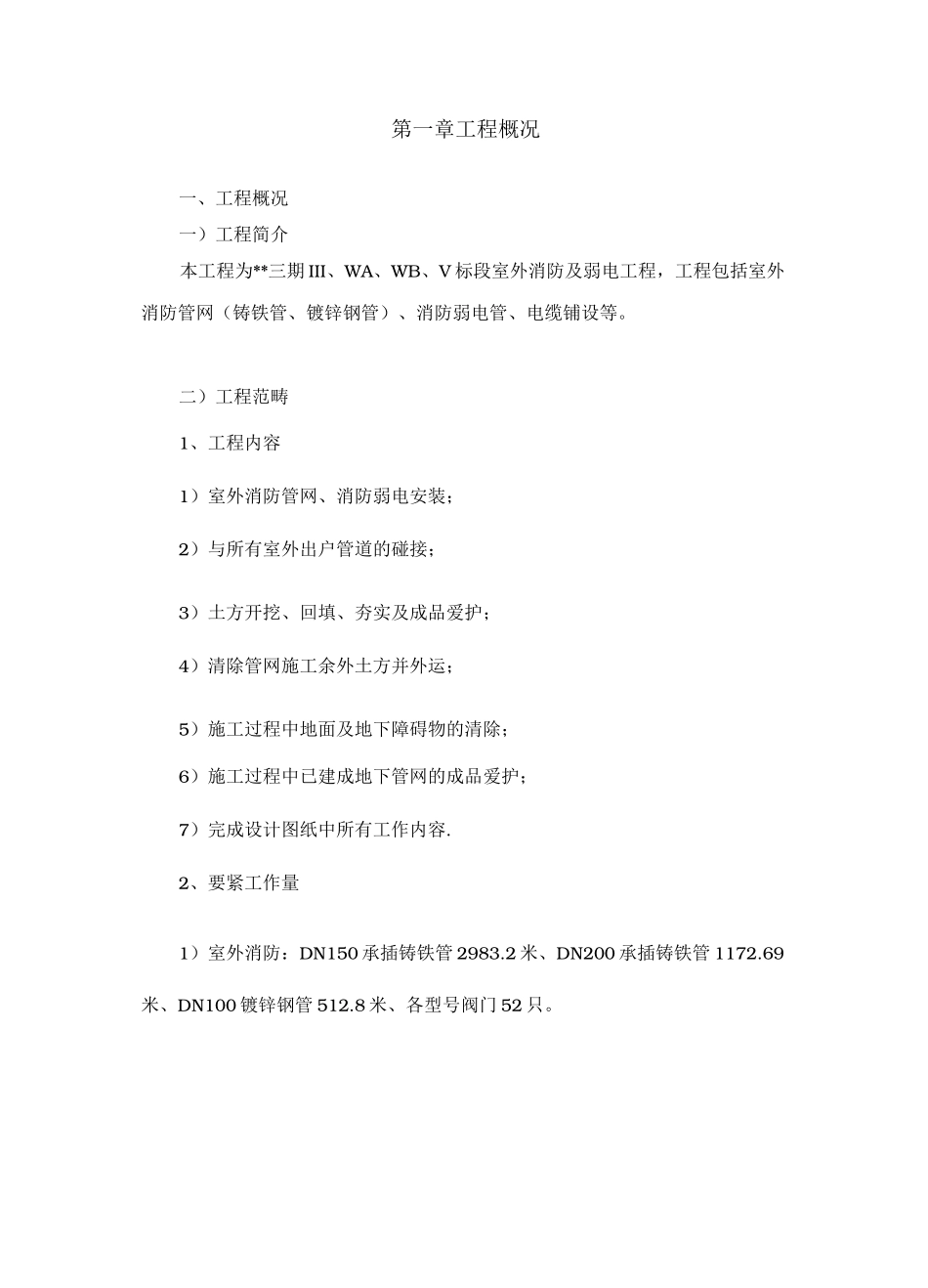

室外消防工程电气施工组织设计第一章工程概况2第二章编制依据4第三章工期及质量目标5第四章施工预备情形6第五章施工组织治理网络9第六章要紧分部、分项施工方法12第七章要紧物资和施工机械设备情形及要紧施工机械进场打算23第八章劳动力打算表25第九章确保工程质量的技术保证措施26第十章确保安全生产的技术组织措施30第十一章确保文明施工技术组织措施35第十二章确保工期的技术组织措施40第一章工程概况一、工程概况一)工程简介本工程为**三期III、WA、WB、V标段室外消防及弱电工程,工程包括室外消防管网(铸铁管、镀锌钢管)、消防弱电管、电缆铺设等
二)工程范畴1、工程内容1)室外消防管网、消防弱电安装;2)与所有室外出户管道的碰接;3)土方开挖、回填、夯实及成品爱护;4)清除管网施工余外土方并外运;5)施工过程中地面及地下障碍物的清除;6)施工过程中已建成地下管网的成品爱护;7)完成设计图纸中所有工作内容
2、要紧工作量1)室外消防:DN150承插铸铁管2983
2米、DN200承插铸铁管1172
69米、DN100镀锌钢管512
8米、各型号阀门52只
2)室外弱电:G150配管3069米、PVC110配管4888米、DN100七孔梅花管6097米、各通信174618米

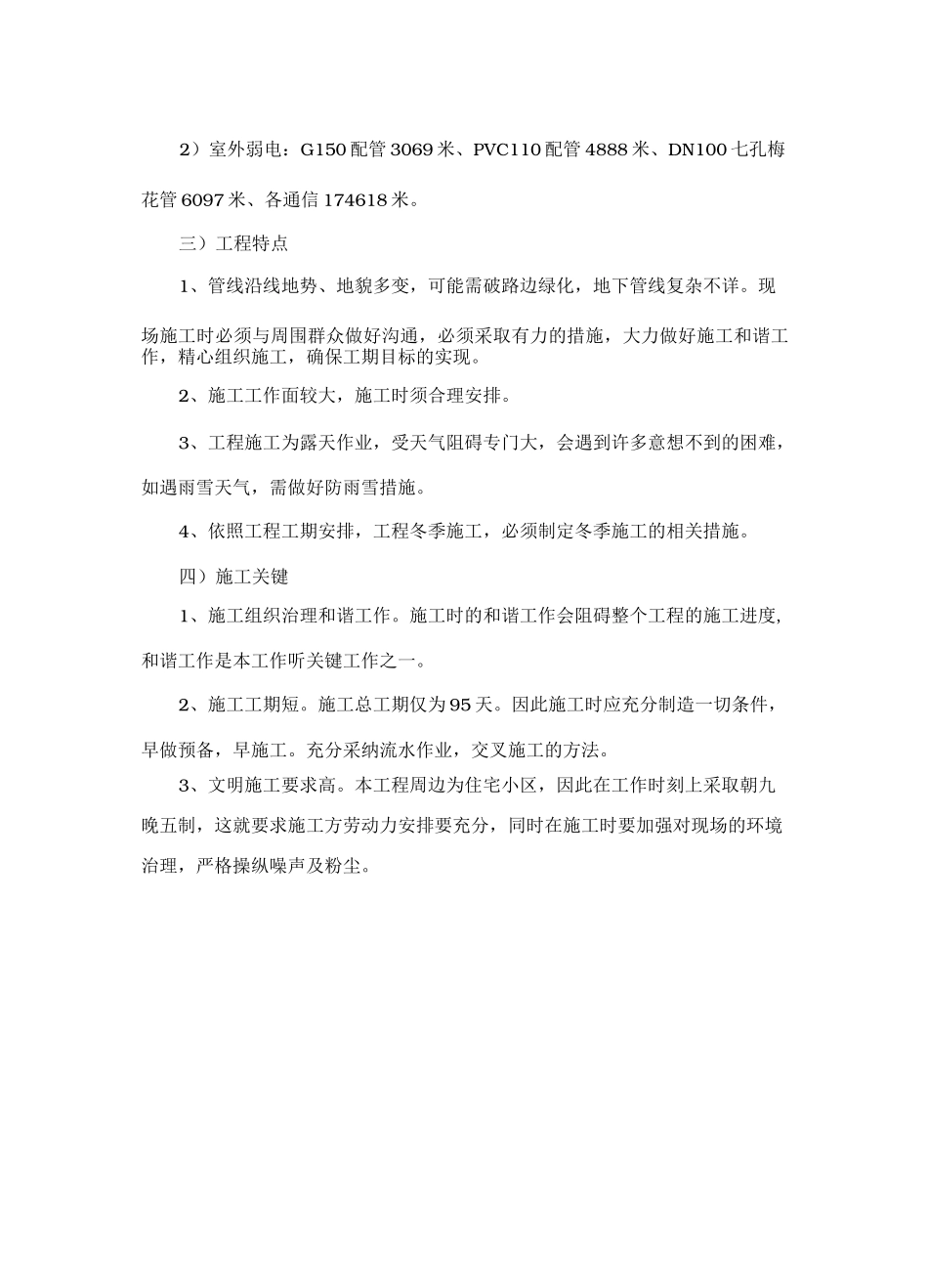

三)工程特点1、管线沿线地势、地貌多变,可能需破路边绿化,地下管线复杂不详
现场施工时必须与周围群众做好沟通,必须采取有力的措施,大力做好施工和谐工作,精心组织施工,确保工期目标的实现
2、施工工作面较大,施工时须合理安排
3、工程施工为露天作业,受天气阻碍专门大,会遇到许多意想不到的困难,如遇雨雪天气,需做好防雨雪措施
4、依照工程工期安排,工程冬季施工,必须制定冬季施工的相关措施
四)施工关键1、施工组织治理和谐工作
施工时的和谐工作会阻碍整个工程的施工进度,和谐工作是本工作听关键工作之一
2、施工工期短
