第七章给排水施工方法及措施本工程安装工程由给排水工程、电气工程、消防工程、暖通工程等组成,但消防和暖通由其他施工单位施工
第一节给水管道安装本工程室内给水采用PP-R塑铝稳态复合管
一、施工准备1、检查管材、阀门外观、出厂合格证及国家和重庆市建委的产品准入证书
2、对施工班组工人进行施工技术交底,并形成交底纪要
二、工艺流程材料检验→管沟(槽)开挖→管沟清理→管道安装→管道阀门及附件安装→管道防腐→管道试压→分层回填夯实
三、施工要点1、本工程室内管径按设计要求选择,管道表面应无裂缝、拆皱、凹陷等缺陷
阀门的压盖、填料、阀体符合要求,启闭灵活,止水带牢固,关闭严密
2、沟槽开挖
开挖前,在开挖范围设置警示标志
根据施工图上管路的埋设位置,测量放线后进行沟槽的开挖,开挖宽度以大于敷设管径600mm为宜;开挖深度为管径加复土厚度
3、沟槽检查、清理
开挖完后管道安装前,检查测量沟槽深度,平面位置、标高、坡度是否符合要求,泡槽,边坡、支撑是否安全
阀井、水表井的位置、宽度、深度是否符合要求
对被扰动的沟底进行夯实,对沟底尚存的杂物进行清理

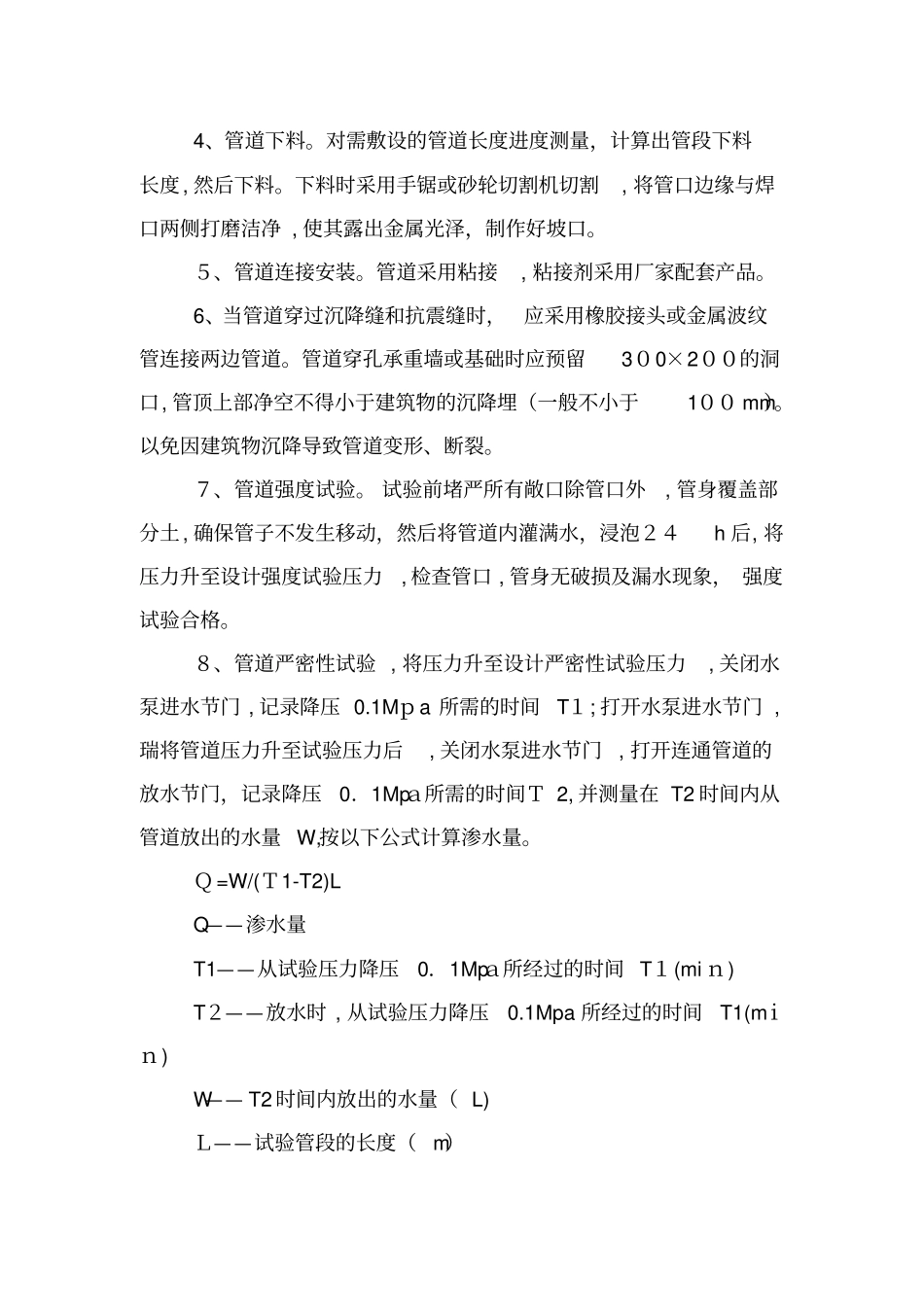

4、管道下料
对需敷设的管道长度进度测量,计算出管段下料长度,然后下料
下料时采用手锯或砂轮切割机切割,将管口边缘与焊口两侧打磨洁净,使其露出金属光泽,制作好坡口
5、管道连接安装
管道采用粘接,粘接剂采用厂家配套产品
6、当管道穿过沉降缝和抗震缝时,应采用橡胶接头或金属波纹管连接两边管道
管道穿孔承重墙或基础时应预留300×200的洞口,管顶上部净空不得小于建筑物的沉降埋(一般不小于100mm)
以免因建筑物沉降导致管道变形、断裂
7、管道强度试验
试验前堵严所有敞口除管口外,管身覆盖部分土,确保管子不发生移动,然后将管道内灌满水,浸泡24h后,将压力升至设计强度试验压力,检查管口,管身无破损及漏水现象,强度试验合格

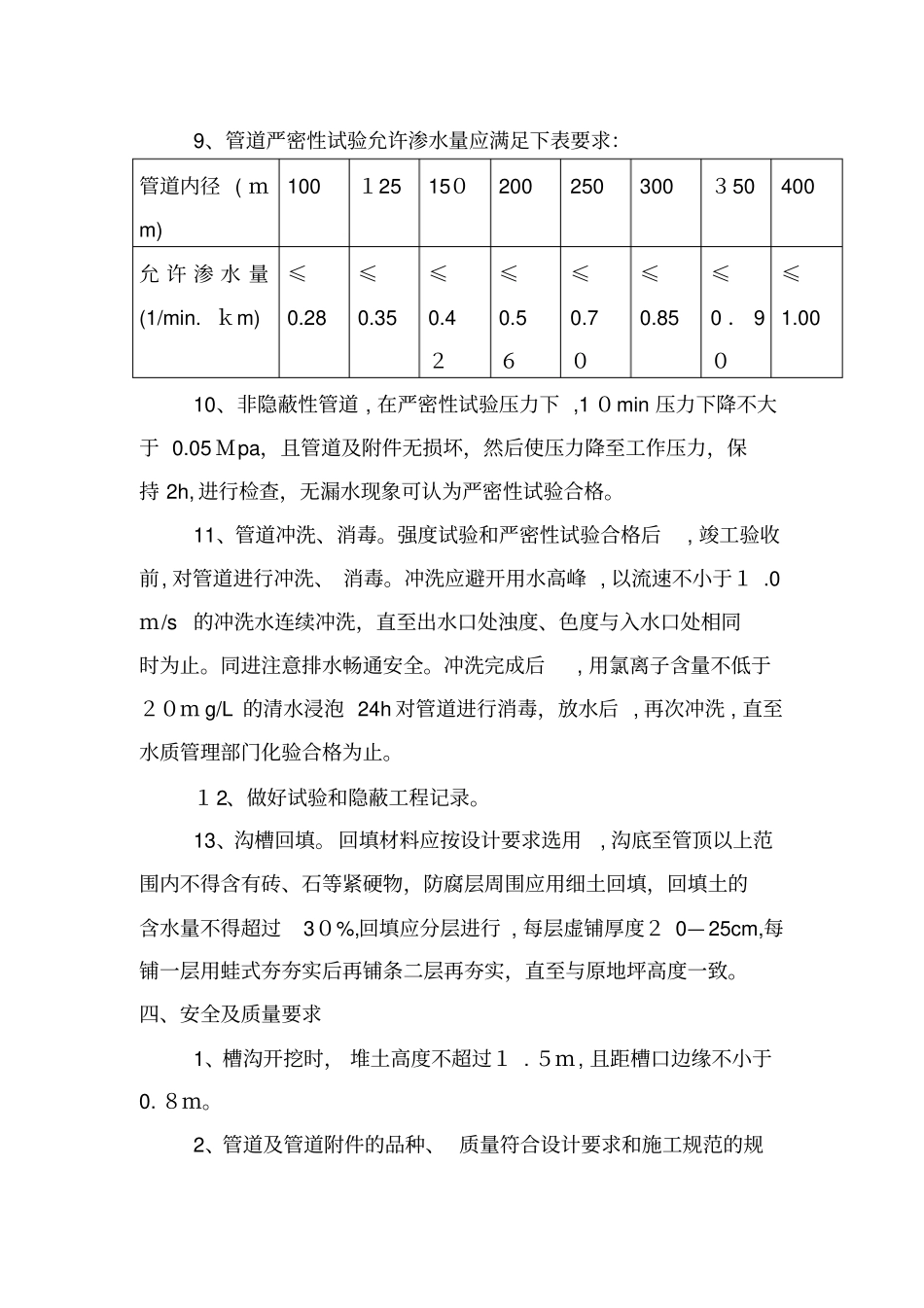

8、管道严密性试验,将压
