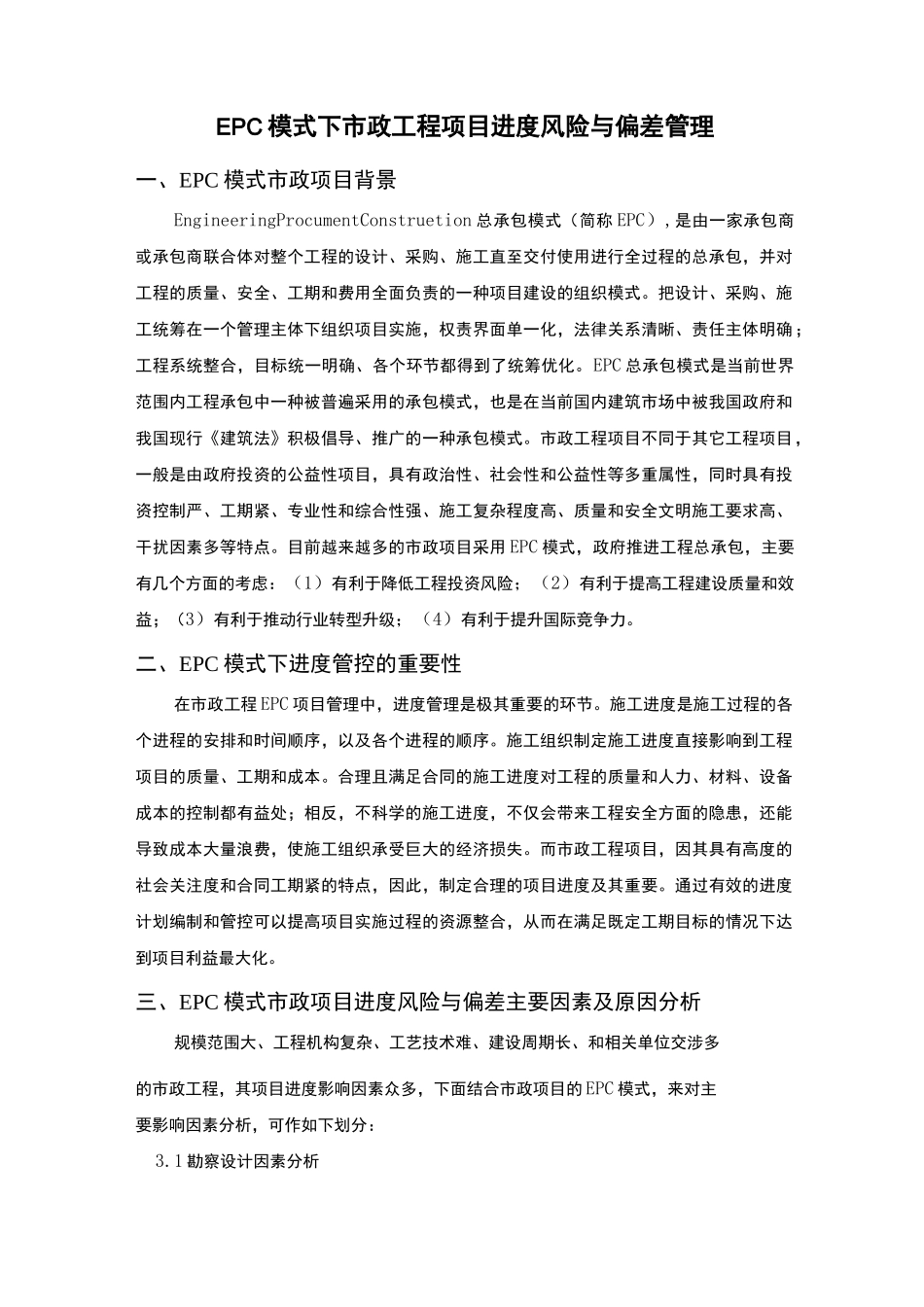

EPC模式下市政工程项目进度风险与偏差管理一、EPC模式市政项目背景EngineeringProcumentConstruetion总承包模式(简称EPC),是由一家承包商或承包商联合体对整个工程的设计、采购、施工直至交付使用进行全过程的总承包,并对工程的质量、安全、工期和费用全面负责的一种项目建设的组织模式
把设计、采购、施工统筹在一个管理主体下组织项目实施,权责界面单一化,法律关系清晰、责任主体明确;工程系统整合,目标统一明确、各个环节都得到了统筹优化
EPC总承包模式是当前世界范围内工程承包中一种被普遍采用的承包模式,也是在当前国内建筑市场中被我国政府和我国现行《建筑法》积极倡导、推广的一种承包模式
市政工程项目不同于其它工程项目,一般是由政府投资的公益性项目,具有政治性、社会性和公益性等多重属性,同时具有投资控制严、工期紧、专业性和综合性强、施工复杂程度高、质量和安全文明施工要求高、干扰因素多等特点
目前越来越多的市政项目采用EPC模式,政府推进工程总承包,主要有几个方面的考虑:(1)有利于降低工程投资风险;(2)有利于提高工程建设质量和效益;(3)有利于推动行业转型升级;(4)有利于提升国际竞争力
二、EPC模式下进度管控的重要性在市政工程EPC项目管理中,进度管理是极其重要的环节
施工进度是施工过程的各个进程的安排和时间顺序,以及各个进程的顺序
施工组织制定施工进度直接影响到工程项目的质量、工期和成本
合理且满足合同的施工进度对工程的质量和人力、材料、设备成本的控制都有益处;相反,不科学的施工进度,不仅会带来工程安全方面的隐患,还能导致成本大量浪费,使施工组织承受巨大的经济损失
而市政工程项目,因其具有高度的社会关注度和合同工期紧的特点,因此,制定合理的项目进度及其重要
通过有效的进度计划编制和管控可以提高项目实施过程的资源整合,从而在满足既定工期目标的情况下达
