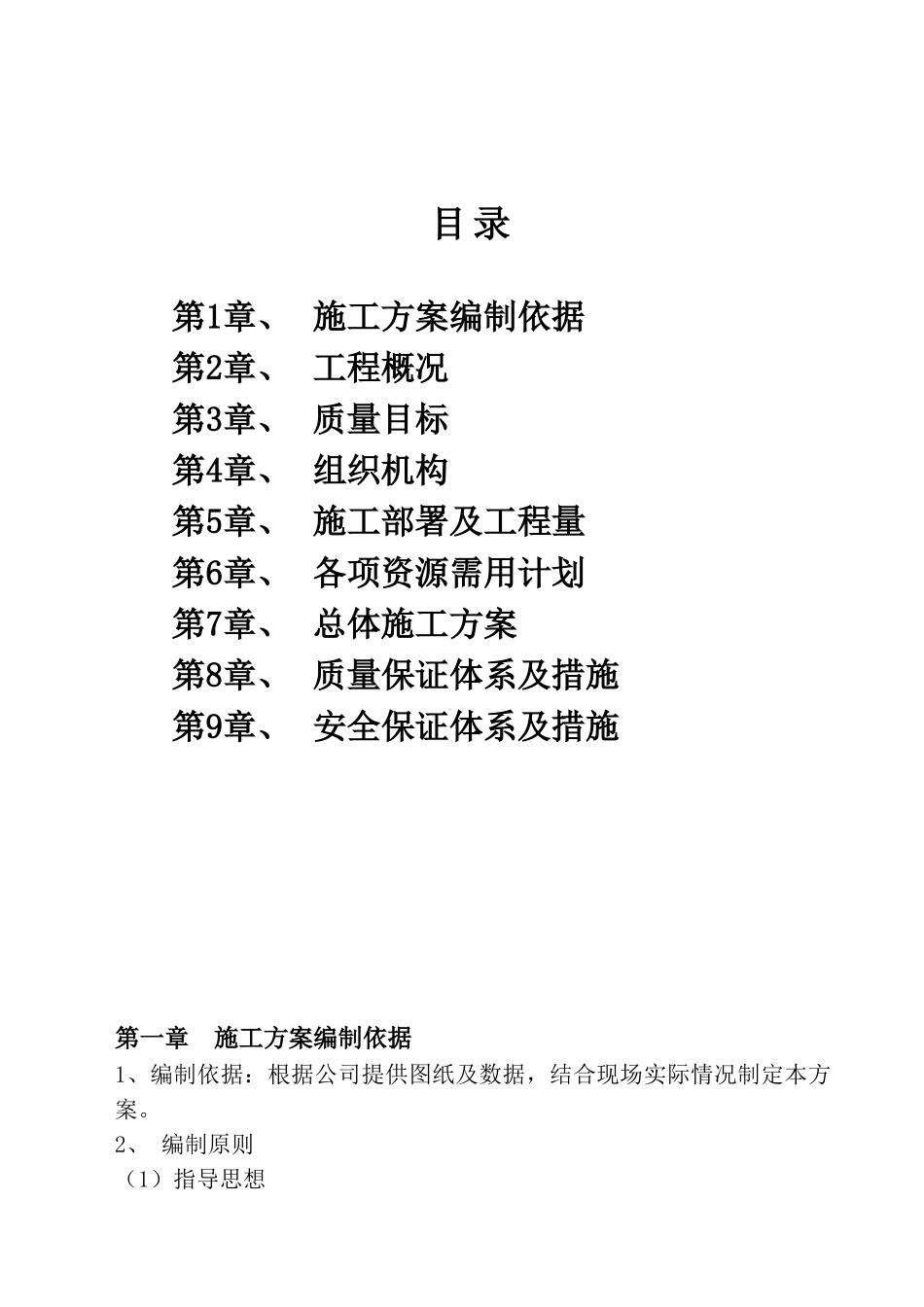

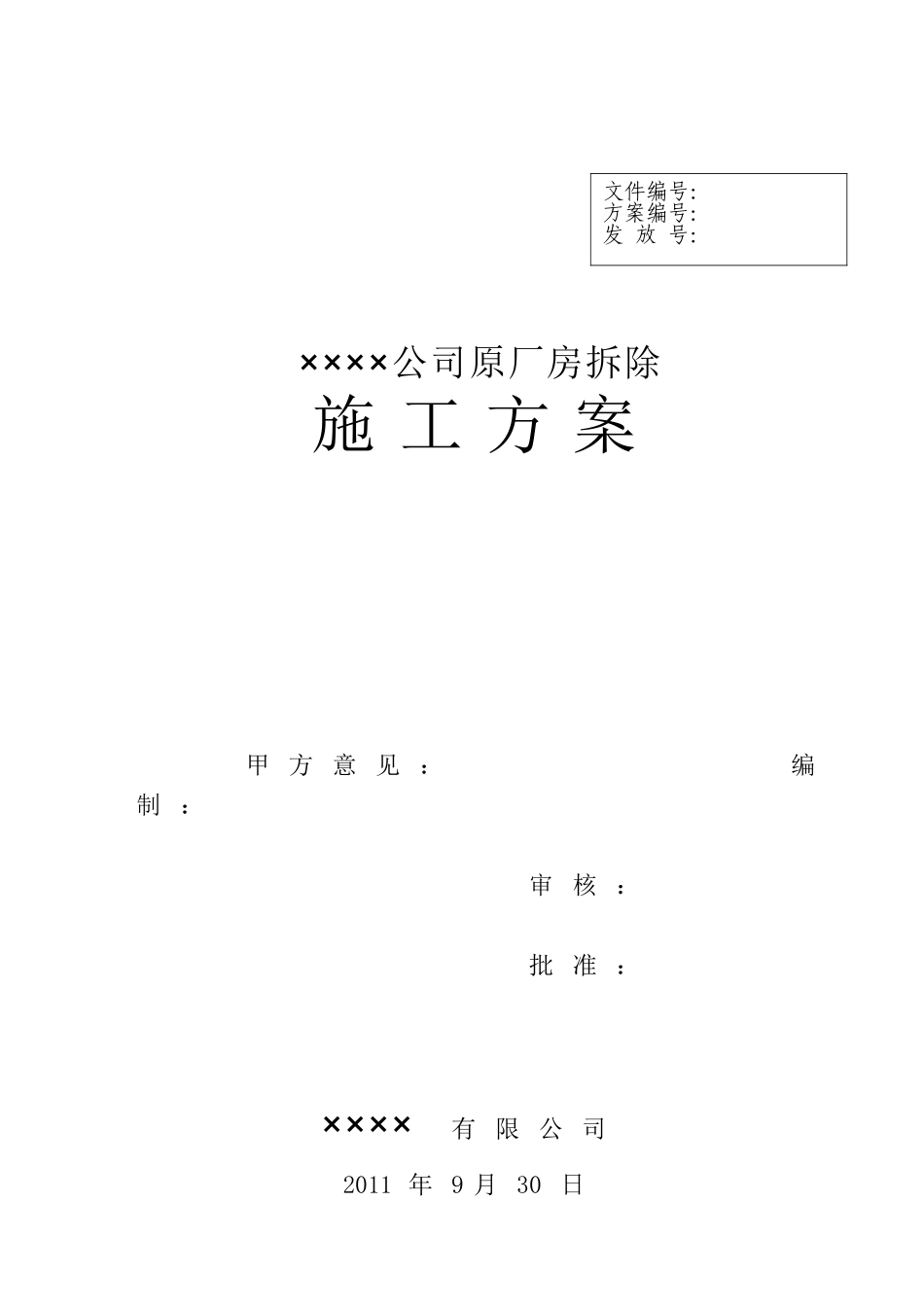

××××公司原厂房拆除施工方案甲方意见:编制:审核:批准:××××有限公司2011年9月30日文件编号:方案编号:发放号:目录第1章、施工方案编制依据第2章、工程概况第3章、质量目标第4章、组织机构第5章、施工部署及工程量第6章、各项资源需用计划第7章、总体施工方案第8章、质量保证体系及措施第9章、安全保证体系及措施第一章施工方案编制依据1、编制依据:根据公司提供图纸及数据,结合现场实际情况制定本方案
2、编制原则(1)指导思想以公司具体要求为指导,按规范标准化施工,做到方案优化、确保工期、安全第一,用户满意的原则,精心组织施工
(2)本方案实施需相关部门积极配合和全方位的支持

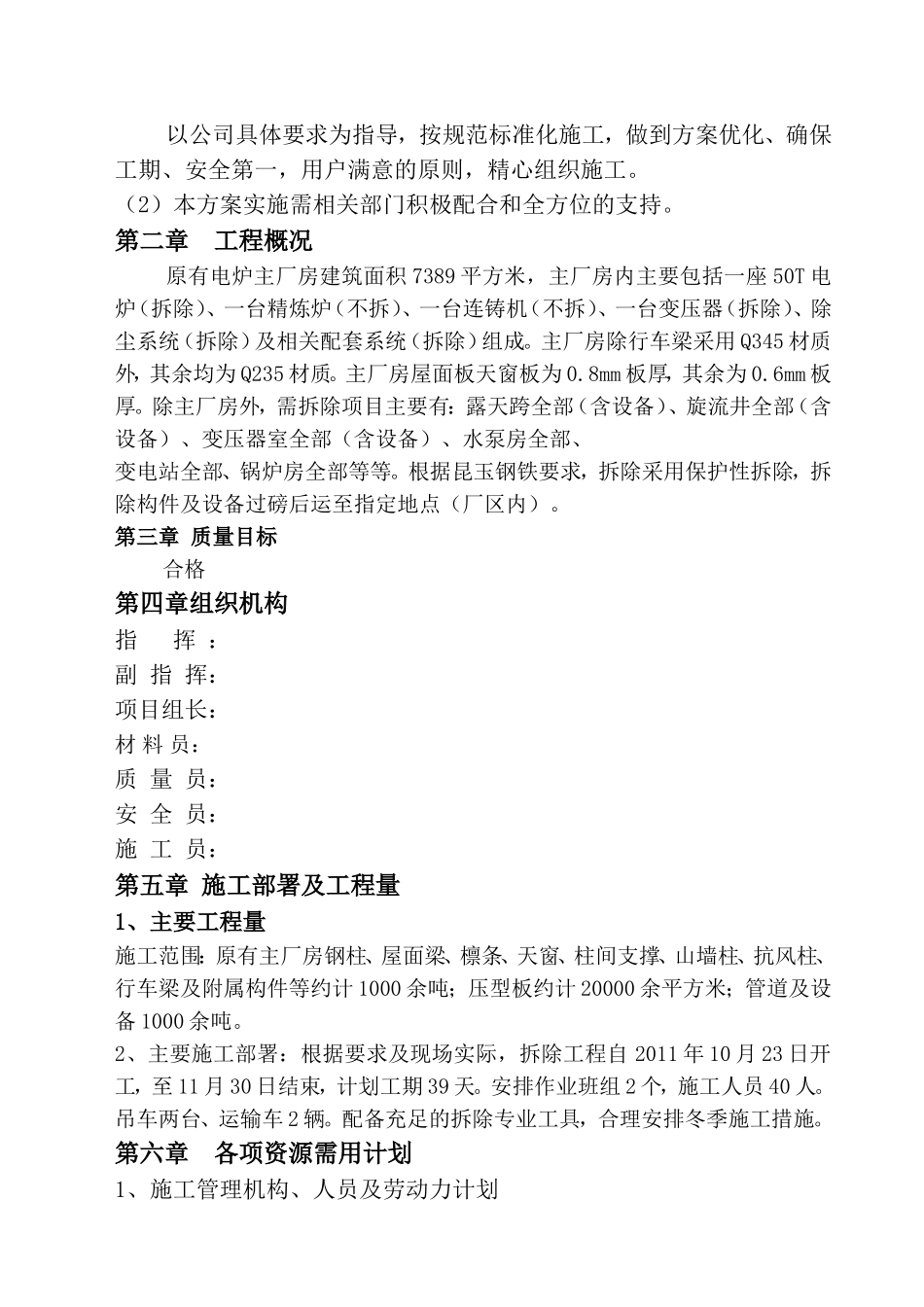

第二章工程概况原有电炉主厂房建筑面积7389平方米,主厂房内主要包括一座50T电炉(拆除)、一台精炼炉(不拆)、一台连铸机(不拆)、一台变压器(拆除)、除尘系统(拆除)及相关配套系统(拆除)组成
主厂房除行车梁采用Q345材质外,其余均为Q235材质
主厂房屋面板天窗板为0
8mm板厚,其余为0
除主厂房外,需拆除项目主要有:露天跨全部(含设备)、旋流井全部(含设备)、变压器室全部(含设备)、水泵房全部、变电站全部、锅炉房全部等等
根据昆玉钢铁要求,拆除采用保护性拆除,拆除构件及设备过磅后运至指定地点(厂区内)
第三章质量目标合格第四章组织机构指挥:副指挥:项目组长:材料员:质量员:安全员:施工员:第五章施工部署及工程量1、主要工程量施工范围:原有主厂房钢柱、屋面梁、檩条、天窗、柱间支撑、山墙柱、抗风柱、行车梁及附属构件等约计1000余吨;压型板约计20000余平方米;管道及设备1000余吨
2、主要施工部署:根据要求及现场实际,拆除工程自2011年10月23日开工,至11月30日结束,计划工期39天
安排作业班组2个,施工人员40人
吊车两台、运输车2辆
配备充足的拆除专业工具,合理安
