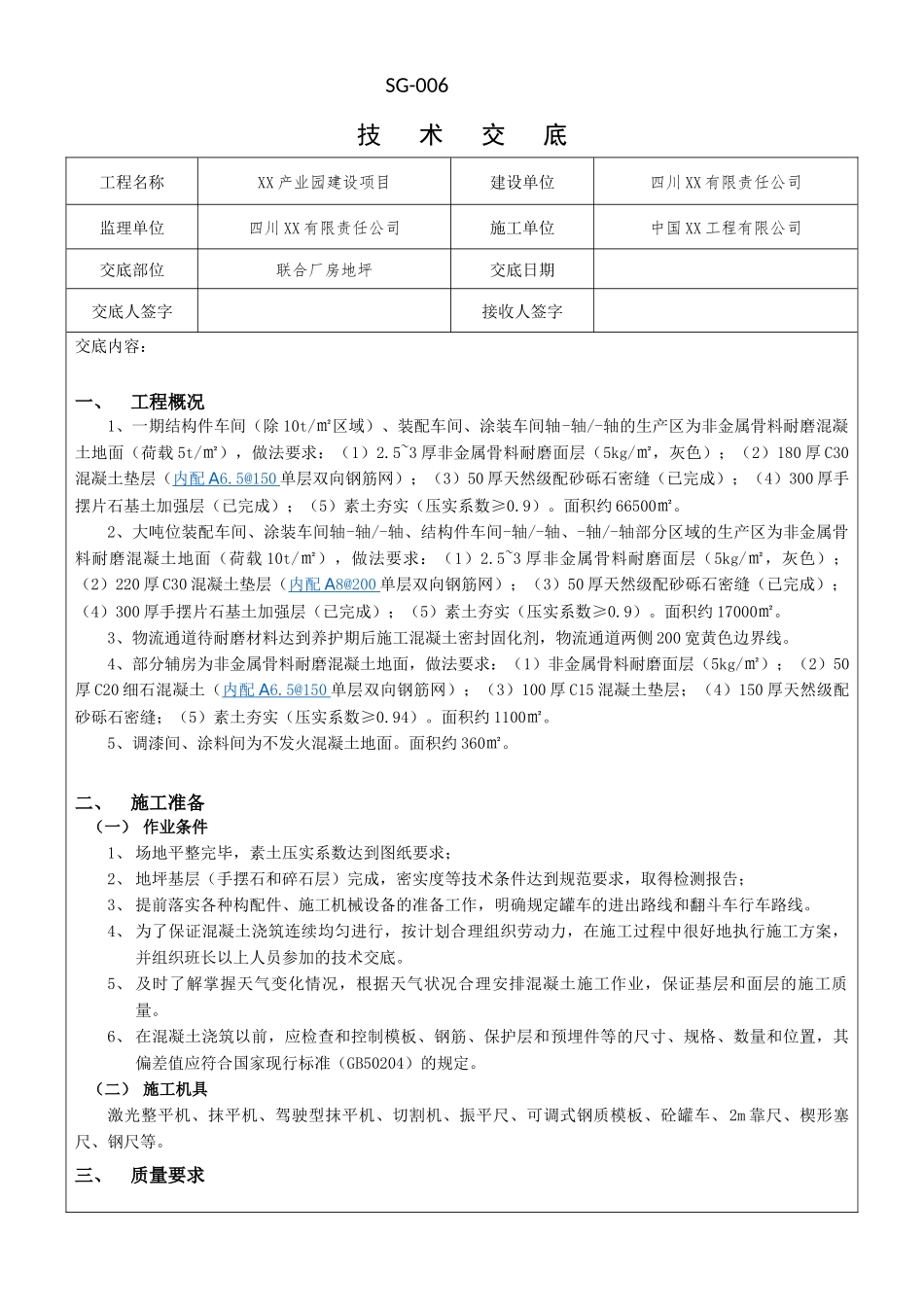

SG-006技术交底工程名称XX产业园建设项目建设单位四川XX有限责任公司监理单位四川XX有限责任公司施工单位中国XX工程有限公司交底部位联合厂房地坪交底日期交底人签字接收人签字交底内容:一、工程概况1、一期结构件车间(除10t/㎡区域)、装配车间、涂装车间轴-轴/-轴的生产区为非金属骨料耐磨混凝土地面(荷载5t/㎡),做法要求:(1)2
5~3厚非金属骨料耐磨面层(5kg/㎡,灰色);(2)180厚C30混凝土垫层(内配A6
5@150单层双向钢筋网);(3)50厚天然级配砂砾石密缝(已完成);(4)300厚手摆片石基土加强层(已完成);(5)素土夯实(压实系数≥0
面积约66500㎡
2、大吨位装配车间、涂装车间轴-轴/-轴、结构件车间-轴/-轴、-轴/-轴部分区域的生产区为非金属骨料耐磨混凝土地面(荷载10t/㎡),做法要求:(1)2
5~3厚非金属骨料耐磨面层(5kg/㎡,灰色);(2)220厚C30混凝土垫层(内配A8@200单层双向钢筋网);(3)50厚天然级配砂砾石密缝(已完成);(4)300厚手摆片石基土加强层(已完成);(5)素土夯实(压实系数≥0
面积约17000㎡
3、物流通道待耐磨材料达到养护期后施工混凝土密封固化剂,物流通道两侧200宽黄色边界线
4、部分辅房为非金属骨料耐磨混凝土地面,做法要求:(1)非金属骨料耐磨面层(5kg/㎡);(2)50厚C20细石混凝土(内配A6
5@150单层双向钢筋网);(3)100厚C15混凝土垫层;(4)150厚天然级配砂砾石密缝;(5)素土夯实(压实系数≥0
面积约1100㎡
5、调漆间、涂料间为不发火混凝土地面
面积约360㎡
二、施工准备(一)作业条件1、场地平整完毕,素土压实系数达到图纸要求;2、地坪基层(手摆石和碎石层)完成,密实度等技术条件达到规范要求,取得检测报告;3、提前落实各
