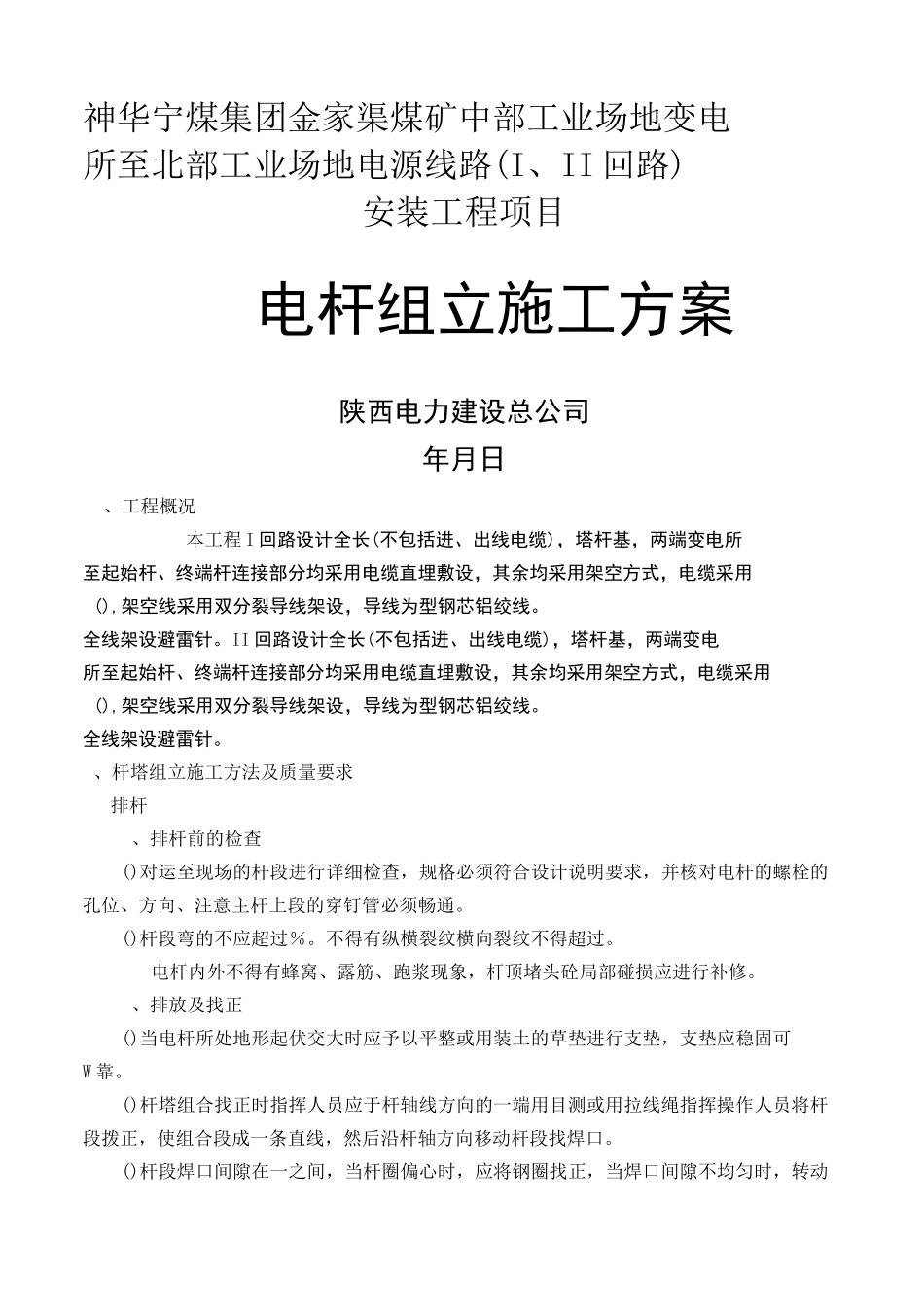

神华宁煤集团金家渠煤矿中部工业场地变电所至北部工业场地电源线路(I、II回路)安装工程项目电杆组立施工方案陕西电力建设总公司年月日、工程概况本工程I回路设计全长(不包括进、出线电缆),塔杆基,两端变电所至起始杆、终端杆连接部分均采用电缆直埋敷设,其余均采用架空方式,电缆采用(),架空线采用双分裂导线架设,导线为型钢芯铝绞线
全线架设避雷针
II回路设计全长(不包括进、出线电缆),塔杆基,两端变电所至起始杆、终端杆连接部分均采用电缆直埋敷设,其余均采用架空方式,电缆采用(),架空线采用双分裂导线架设,导线为型钢芯铝绞线
全线架设避雷针
、杆塔组立施工方法及质量要求排杆、排杆前的检查()对运至现场的杆段进行详细检查,规格必须符合设计说明要求,并核对电杆的螺栓的孔位、方向、注意主杆上段的穿钉管必须畅通
()杆段弯的不应超过%
不得有纵横裂纹横向裂纹不得超过
电杆内外不得有蜂窝、露筋、跑浆现象,杆顶堵头砼局部碰损应进行补修
、排放及找正()当电杆所处地形起伏交大时应予以平整或用装土的草垫进行支垫,支垫应稳固可W靠
()杆塔组合找正时指挥人员应于杆轴线方向的一端用目测或用拉线绳指挥操作人员将杆段拨正,使组合段成一条直线,然后沿杆轴方向移动杆段找焊口
()杆段焊口间隙在一之间,当杆圈偏心时,应将钢圈找正,当焊口间隙不均匀时,转动杆段,再找正
、注意事项()用撬杠或绳索拖拽等方法使杆段就位时,应专人同意指挥,步调一致,互相关照或提醒以防碰(压)伤手脚
()严禁在杆上行走,以免扭伤脚或破坏排杆质量
()滚动电杆时,前方不得站人,移杆时,应随时将杆段拴牢
焊接、准备与检查、焊接前应检查排杆质量,并进行微调
、钢圈对口距离为一,如钢圈与偏心时,将钢圈找正
、焊接前应清除钢圈上的油脂,铁锈、漆、泥、土等污物,并将焊条上的污物清除干净
、焊工必须由经过电焊专业培训并考试合格的人员担任
、质量标准标
