电厂防腐保温日常维护工程施工方案编制单位:日期:电厂防腐保温日常维护工程设计方案2/19电厂防腐保温日常维护工程设计方案3/192

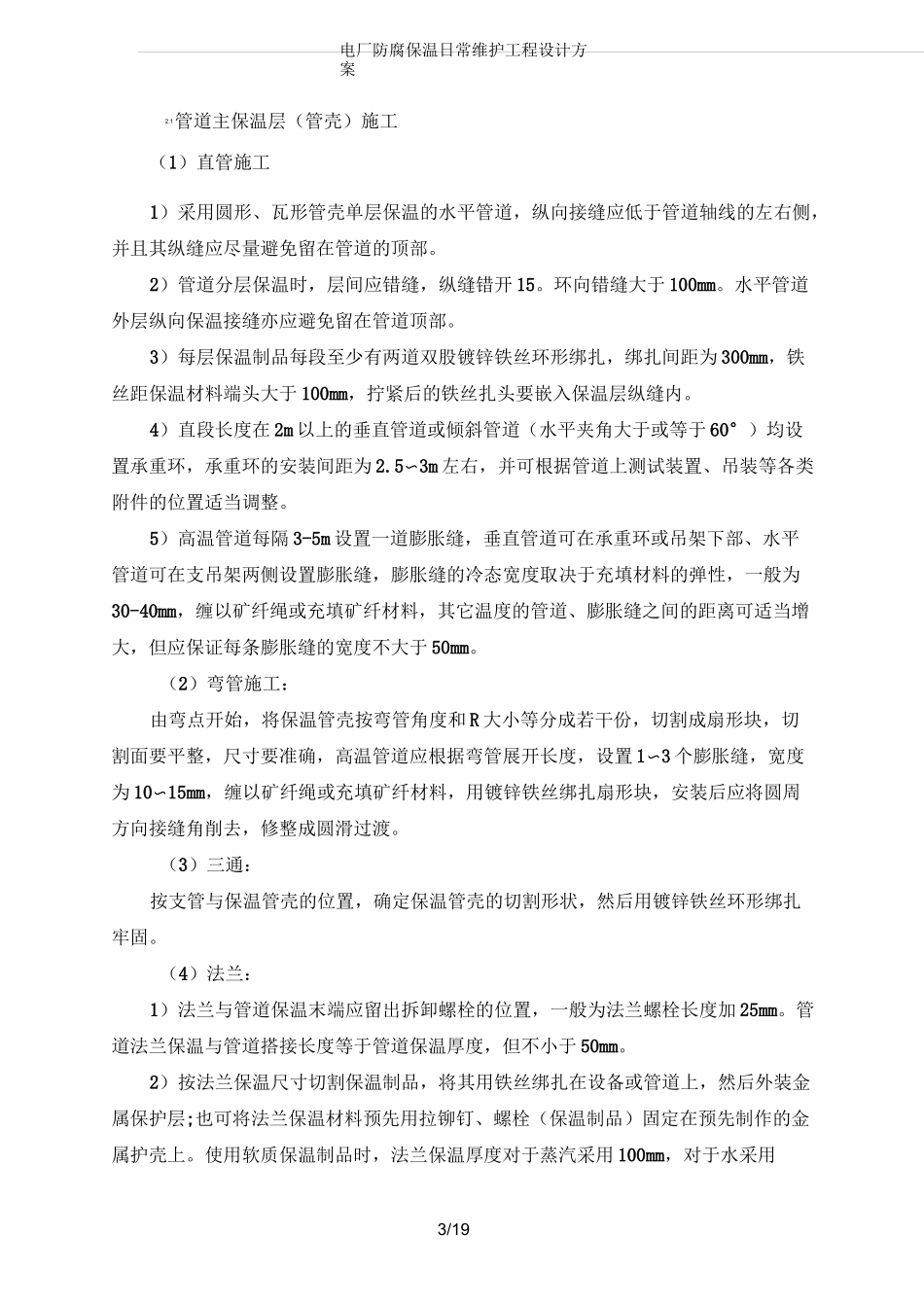

1管道主保温层(管壳)施工(1)直管施工1)采用圆形、瓦形管壳单层保温的水平管道,纵向接缝应低于管道轴线的左右侧,并且其纵缝应尽量避免留在管道的顶部
2)管道分层保温时,层间应错缝,纵缝错开15
环向错缝大于100mm
水平管道外层纵向保温接缝亦应避免留在管道顶部
3)每层保温制品每段至少有两道双股镀锌铁丝环形绑扎,绑扎间距为300mm,铁丝距保温材料端头大于100mm,拧紧后的铁丝扎头要嵌入保温层纵缝内
4)直段长度在2m以上的垂直管道或倾斜管道(水平夹角大于或等于60°)均设置承重环,承重环的安装间距为2
5〜3m左右,并可根据管道上测试装置、吊装等各类附件的位置适当调整
5)高温管道每隔3-5m设置一道膨胀缝,垂直管道可在承重环或吊架下部、水平管道可在支吊架两侧设置膨胀缝,膨胀缝的冷态宽度取决于充填材料的弹性,一般为30-40mm,缠以矿纤绳或充填矿纤材料,其它温度的管道、膨胀缝之间的距离可适当增大,但应保证每条膨胀缝的宽度不大于50mm
(2)弯管施工:由弯点开始,将保温管壳按弯管角度和R大小等分成若干份,切割成扇形块,切割面要平整,尺寸要准确,高温管道应根据弯管展开长度,设置1〜3个膨胀缝,宽度为10〜15mm,缠以矿纤绳或充填矿纤材料,用镀锌铁丝绑扎扇形块,安装后应将圆周方向接缝角削去,修整成圆滑过渡
(3)三通:按支管与保温管壳的位置,确定保温管壳的切割形状,然后用镀锌铁丝环形绑扎牢固
(4)法兰:1)法兰与管道保温末端应留出拆卸螺栓的位置,一般为法兰螺栓长度加25mm
管道法兰保温与管道搭接长度等于管道保温厚度,但不小于50mm
2)按法兰保温尺寸切割保温制品,将其用铁丝绑扎在设备或管道上,然后外装金属保护层;也可将法兰保温材料
