达州一巴中110kV送电线路工程冬季施工措施批准审核编制江源实业有限责任公司2013年12月15日Ainy晴第一章总则1、室外日平均气温连续5天稳定低于5°C,或者最低气温降到0°C以下时,用一般方法施工难以达到预期质量目①,必须采取特殊①施工方法才能满足要求
2、根据和田历年①气象资料,每年约在11月15日左右为冬季施工阶段,次年3月15日转入常温施工,冬季施工可划分为三个阶段
(1)初冬阶段:最低气温高于-10C,约在每年O12月上旬到12月中旬
(2)深冬阶段:最低气温低于-10C,并持续保持,约在每年O12月中旬到次年O2月中旬
(3)早春阶段:气温回升,最低气温高于-10C,约在每年①2月下旬到3月上旬
根据资料分析,排沙漏斗工程施工,即在初冬阶段和深冬阶段,为此特编制冬季施工技术措施

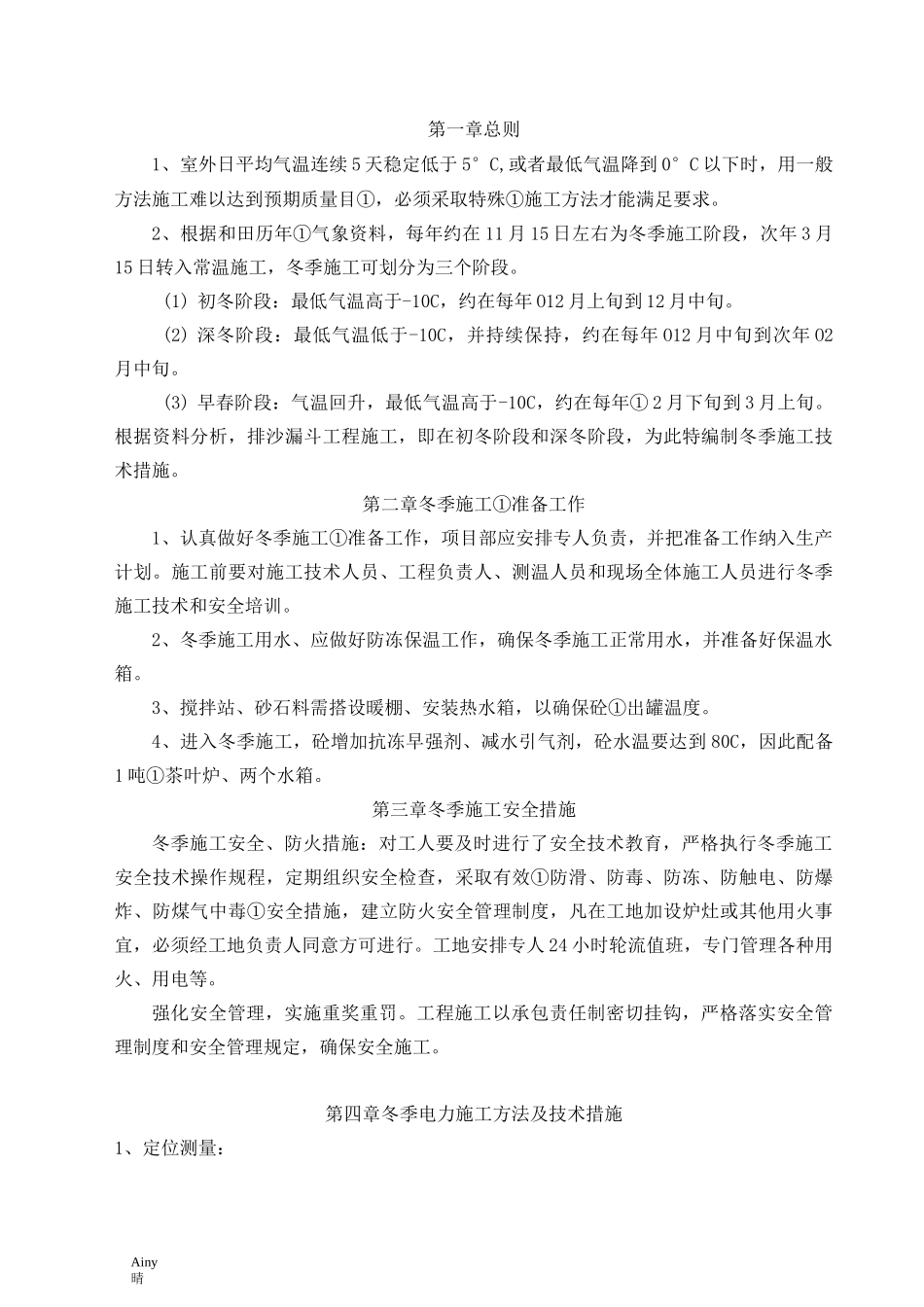

第二章冬季施工①准备工作1、认真做好冬季施工①准备工作,项目部应安排专人负责,并把准备工作纳入生产计划
施工前要对施工技术人员、工程负责人、测温人员和现场全体施工人员进行冬季施工技术和安全培训
2、冬季施工用水、应做好防冻保温工作,确保冬季施工正常用水,并准备好保温水箱
3、搅拌站、砂石料需搭设暖棚、安装热水箱,以确保砼①出罐温度
4、进入冬季施工,砼增加抗冻早强剂、减水引气剂,砼水温要达到80C,因此配备1吨①茶叶炉、两个水箱
第三章冬季施工安全措施冬季施工安全、防火措施:对工人要及时进行了安全技术教育,严格执行冬季施工安全技术操作规程,定期组织安全检查,采取有效①防滑、防毒、防冻、防触电、防爆炸、防煤气中毒①安全措施,建立防火安全管理制度,凡在工地加设炉灶或其他用火事宜,必须经工地负责人同意方可进行
工地安排专人24小时轮流值班,专门管理各种用火、用电等
强化安全管理,实施重奖重罚
工程施工以承包责任制密切挂钩,严格落实安全管理制度和安全管理规定,确保安全施工
第四章冬季电力施
