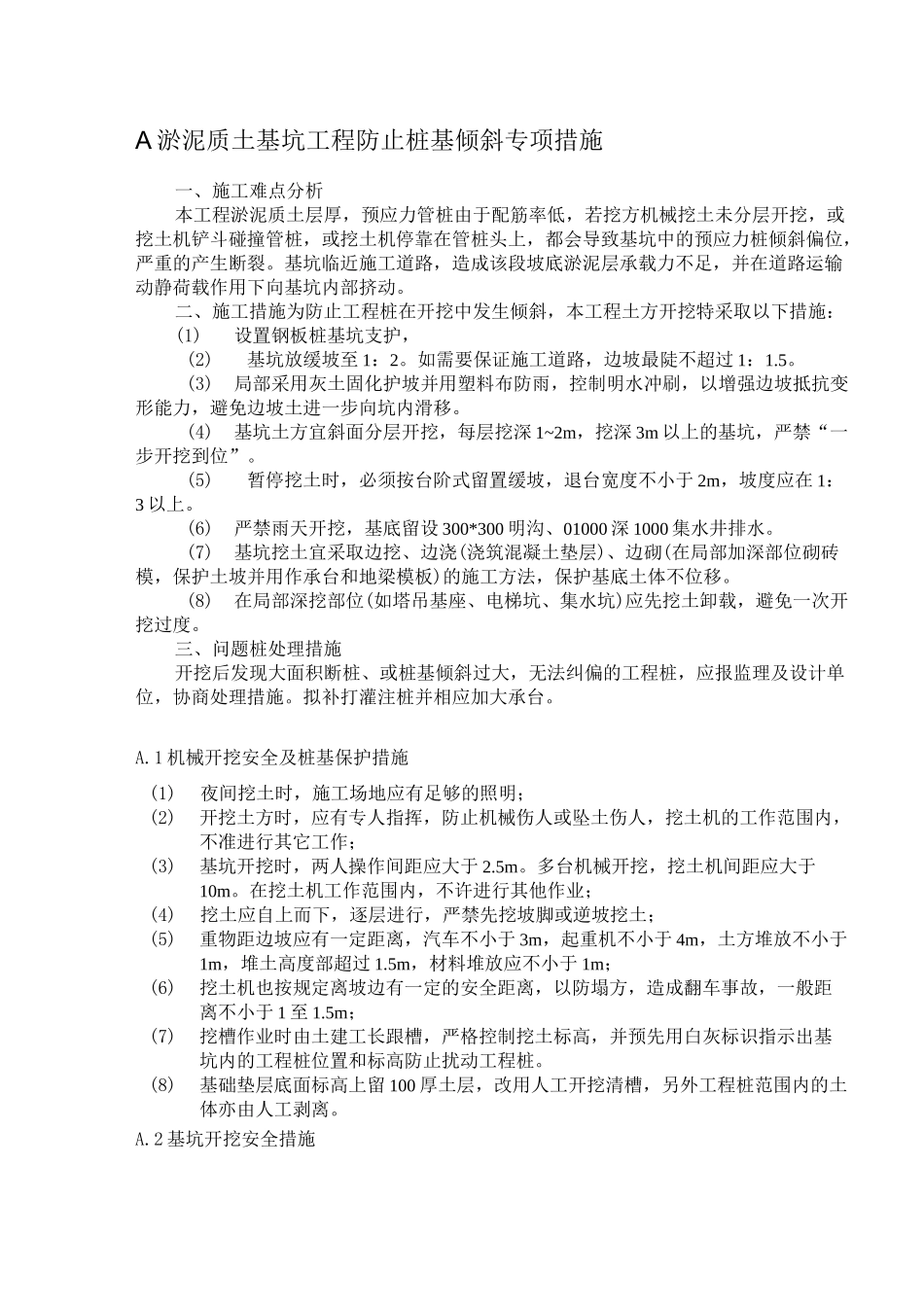

A淤泥质土基坑工程防止桩基倾斜专项措施一、施工难点分析本工程淤泥质土层厚,预应力管桩由于配筋率低,若挖方机械挖土未分层开挖,或挖土机铲斗碰撞管桩,或挖土机停靠在管桩头上,都会导致基坑中的预应力桩倾斜偏位,严重的产生断裂
基坑临近施工道路,造成该段坡底淤泥层承载力不足,并在道路运输动静荷载作用下向基坑内部挤动
二、施工措施为防止工程桩在开挖中发生倾斜,本工程土方开挖特采取以下措施:(1)设置钢板桩基坑支护,(2)基坑放缓坡至1:2
如需要保证施工道路,边坡最陡不超过1:1
(3)局部采用灰土固化护坡并用塑料布防雨,控制明水冲刷,以增强边坡抵抗变形能力,避免边坡土进一步向坑内滑移
(4)基坑土方宜斜面分层开挖,每层挖深1~2m,挖深3m以上的基坑,严禁“一步开挖到位”
(5)暂停挖土时,必须按台阶式留置缓坡,退台宽度不小于2m,坡度应在1:3以上
(6)严禁雨天开挖,基底留设300*300明沟、01000深1000集水井排水
(7)基坑挖土宜采取边挖、边浇(浇筑混凝土垫层)、边砌(在局部加深部位砌砖模,保护土坡并用作承台和地梁模板)的施工方法,保护基底土体不位移
(8)在局部深挖部位(如塔吊基座、电梯坑、集水坑)应先挖土卸载,避免一次开挖过度
三、问题桩处理措施开挖后发现大面积断桩、或桩基倾斜过大,无法纠偏的工程桩,应报监理及设计单位,协商处理措施
拟补打灌注桩并相应加大承台
1机械开挖安全及桩基保护措施(1)夜间挖土时,施工场地应有足够的照明;(2)开挖土方时,应有专人指挥,防止机械伤人或坠土伤人,挖土机的工作范围内,不准进行其它工作;(3)基坑开挖时,两人操作间距应大于2
多台机械开挖,挖土机间距应大于10m
在挖土机工作范围内,不许进行其他作业;(4)挖土应自上而下,逐层进行,严禁先挖坡脚或逆坡挖土;(5)重物距边坡应有一定距离,汽车不小于3m,起重机不小于
