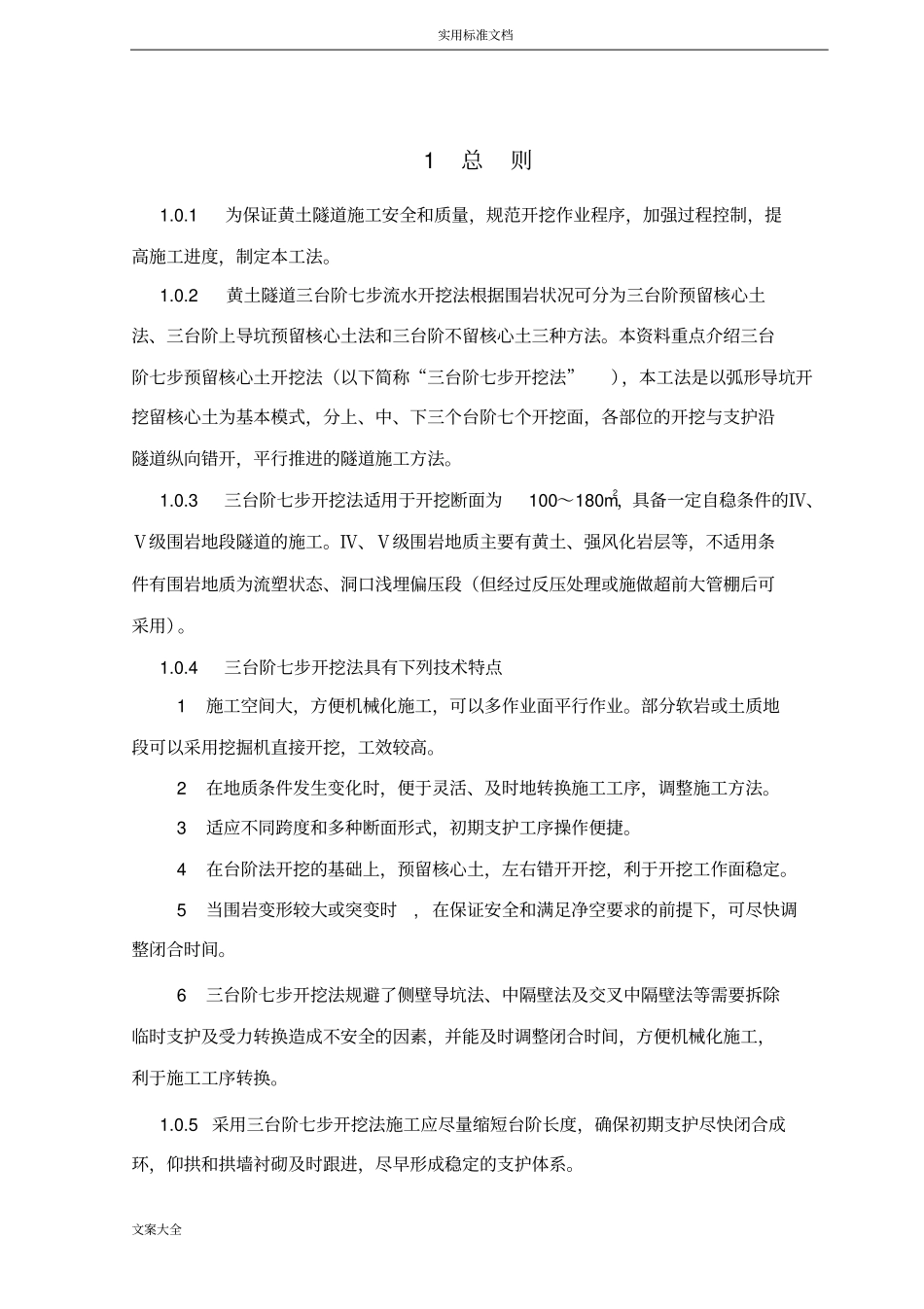

实用标准文档文案大全黄土隧道三台阶七步预留核心土开挖法工法2010-8山西中南部铁路通道公司筹备组实用标准文档文案大全1总则1
1为保证黄土隧道施工安全和质量,规范开挖作业程序,加强过程控制,提高施工进度,制定本工法
2黄土隧道三台阶七步流水开挖法根据围岩状况可分为三台阶预留核心土法、三台阶上导坑预留核心土法和三台阶不留核心土三种方法
本资料重点介绍三台阶七步预留核心土开挖法(以下简称“三台阶七步开挖法”),本工法是以弧形导坑开挖留核心土为基本模式,分上、中、下三个台阶七个开挖面,各部位的开挖与支护沿隧道纵向错开,平行推进的隧道施工方法
3三台阶七步开挖法适用于开挖断面为100~180m2,具备一定自稳条件的Ⅳ、Ⅴ级围岩地段隧道的施工
Ⅳ、Ⅴ级围岩地质主要有黄土、强风化岩层等,不适用条件有围岩地质为流塑状态、洞口浅埋偏压段(但经过反压处理或施做超前大管棚后可采用)
4三台阶七步开挖法具有下列技术特点1施工空间大,方便机械化施工,可以多作业面平行作业
部分软岩或土质地段可以采用挖掘机直接开挖,工效较高
2在地质条件发生变化时,便于灵活、及时地转换施工工序,调整施工方法
3适应不同跨度和多种断面形式,初期支护工序操作便捷
4在台阶法开挖的基础上,预留核心土,左右错开开挖,利于开挖工作面稳定
5当围岩变形较大或突变时,在保证安全和满足净空要求的前提下,可尽快调整闭合时间
6三台阶七步开挖法规避了侧壁导坑法、中隔壁法及交叉中隔壁法等需要拆除临时支护及受力转换造成不安全的因素,并能及时调整闭合时间,方便机械化施工,利于施工工序转换
5采用三台阶七步开挖法施工应尽量缩短台阶长度,确保初期支护尽快闭合成环,仰拱和拱墙衬砌及时跟进,尽早形成稳定的支护体系
实用标准文档文案大全1

6采用三台阶七步开挖法进行黄土隧道施工除应符合本指南要求外,尚应符合国家
