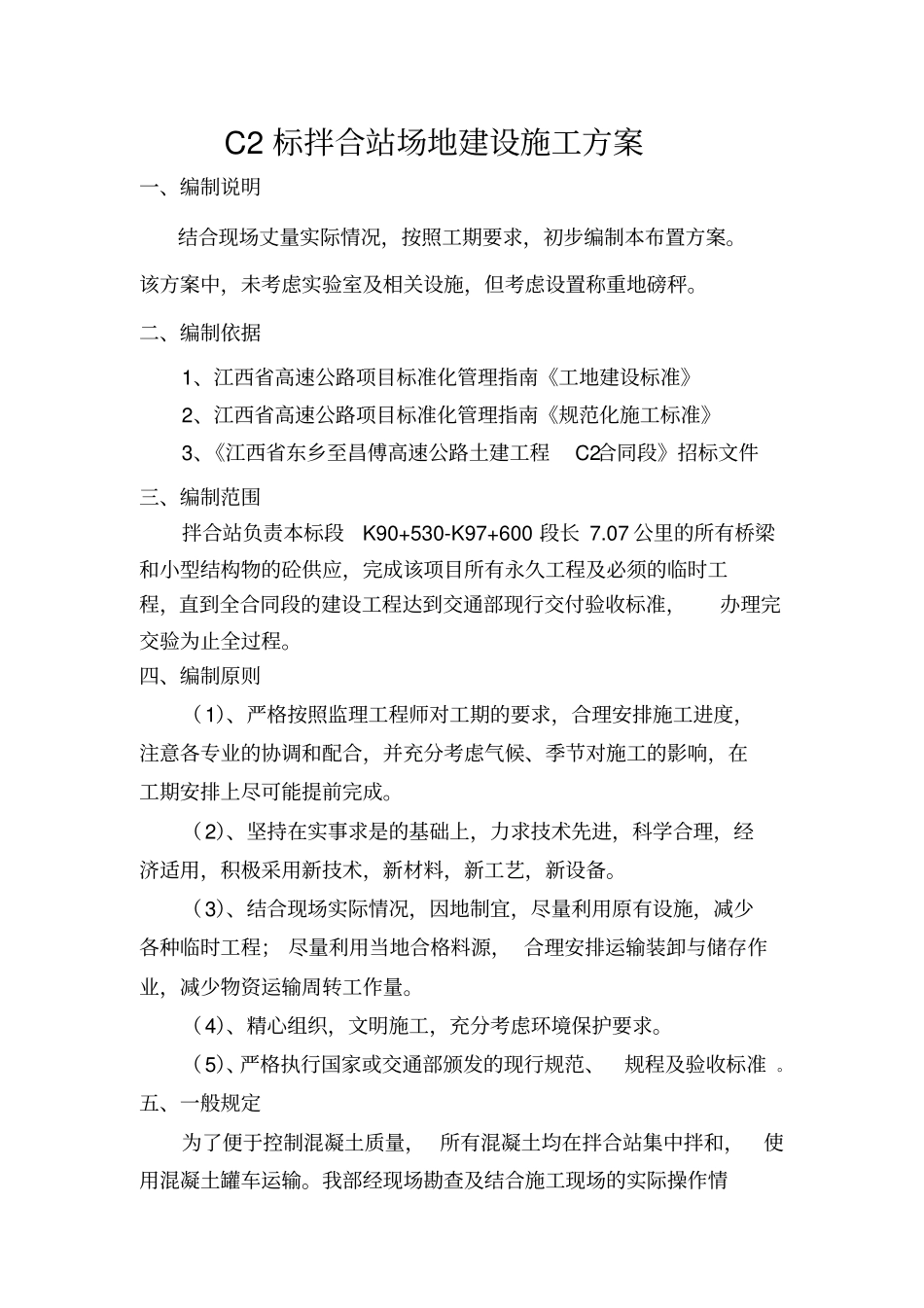

C2标拌合站场地建设施工方案一、编制说明结合现场丈量实际情况,按照工期要求,初步编制本布置方案
该方案中,未考虑实验室及相关设施,但考虑设置称重地磅秤
二、编制依据1、江西省高速公路项目标准化管理指南《工地建设标准》2、江西省高速公路项目标准化管理指南《规范化施工标准》3、《江西省东乡至昌傅高速公路土建工程C2合同段》招标文件三、编制范围拌合站负责本标段K90+530-K97+600段长7
07公里的所有桥梁和小型结构物的砼供应,完成该项目所有永久工程及必须的临时工程,直到全合同段的建设工程达到交通部现行交付验收标准,办理完交验为止全过程
四、编制原则(1)、严格按照监理工程师对工期的要求,合理安排施工进度,注意各专业的协调和配合,并充分考虑气候、季节对施工的影响,在工期安排上尽可能提前完成
(2)、坚持在实事求是的基础上,力求技术先进,科学合理,经济适用,积极采用新技术,新材料,新工艺,新设备
(3)、结合现场实际情况,因地制宜,尽量利用原有设施,减少各种临时工程;尽量利用当地合格料源,合理安排运输装卸与储存作业,减少物资运输周转工作量
(4)、精心组织,文明施工,充分考虑环境保护要求
(5)、严格执行国家或交通部颁发的现行规范、规程及验收标准
五、一般规定为了便于控制混凝土质量,所有混凝土均在拌合站集中拌和,使用混凝土罐车运输
我部经现场勘查及结合施工现场的实际操作情况,拟把拌合站建在K94+200右侧200米处,交通便利,周围水源丰富,拌合站所处位置地势平坦,不存在崩塌、滑坡、水淹等地质灾害发生的情况
六、建设规模本标段总圬工约为75000m3,依据计划工期15个月计算,每天需供应混凝土167m3,折合每小时为16
7m3(按每天10小时计算)
拌合站占地面积约5200m2,长约80米,宽约65米
采用HZS-90拌和站生产线,由2台KTSB1500B砼强制搅拌机,2
