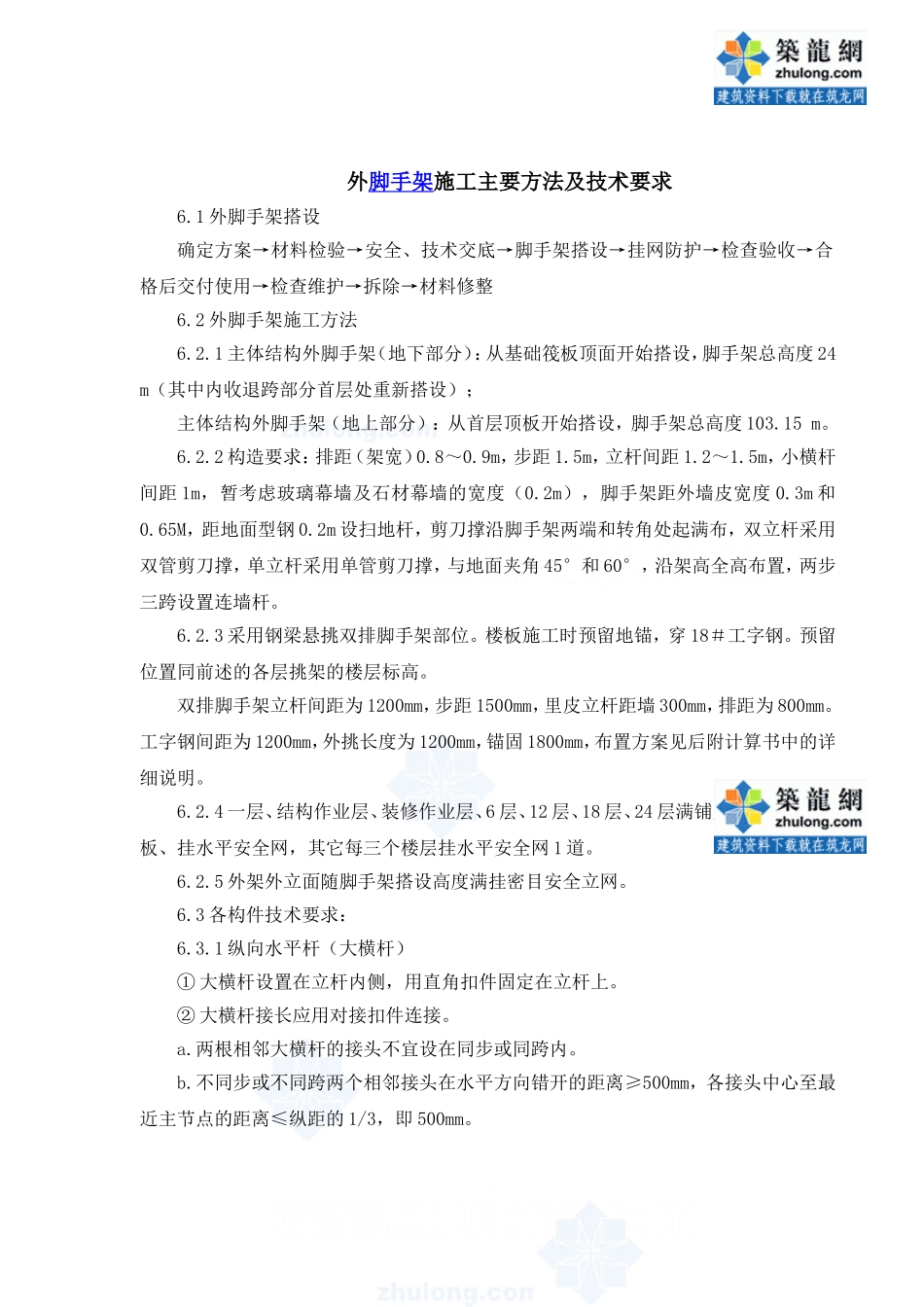

外脚手架施工主要方法及技术要求6
1外脚手架搭设确定方案→材料检验→安全、技术交底→脚手架搭设→挂网防护→检查验收→合格后交付使用→检查维护→拆除→材料修整6
2外脚手架施工方法6
1主体结构外脚手架(地下部分):从基础筏板顶面开始搭设,脚手架总高度24m(其中内收退跨部分首层处重新搭设);主体结构外脚手架(地上部分):从首层顶板开始搭设,脚手架总高度103
2构造要求:排距(架宽)0
9m,步距1
5m,立杆间距1
5m,小横杆间距1m,暂考虑玻璃幕墙及石材幕墙的宽度(0
2m),脚手架距外墙皮宽度0
65M,距地面型钢0
2m设扫地杆,剪刀撑沿脚手架两端和转角处起满布,双立杆采用双管剪刀撑,单立杆采用单管剪刀撑,与地面夹角45°和60°,沿架高全高布置,两步三跨设置连墙杆
3采用钢梁悬挑双排脚手架部位
楼板施工时预留地锚,穿18#工字钢
预留位置同前述的各层挑架的楼层标高
双排脚手架立杆间距为1200mm,步距1500mm,里皮立杆距墙300mm,排距为800mm
工字钢间距为1200mm,外挑长度为1200mm,锚固1800mm,布置方案见后附计算书中的详细说明

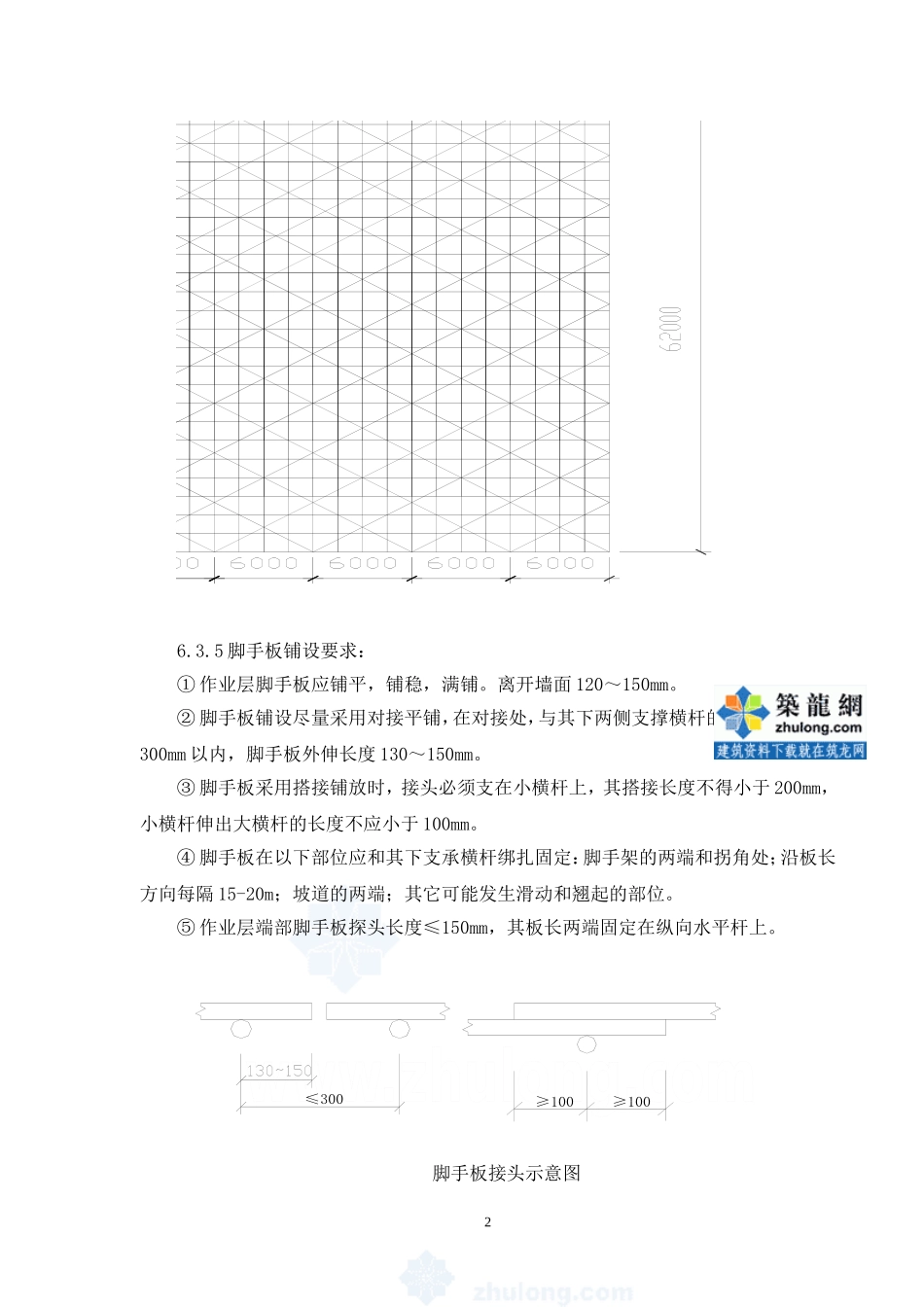

4一层、结构作业层、装修作业层、6层、12层、18层、24层满铺脚手板、绑挡脚板、挂水平安全网,其它每三个楼层挂水平安全网1道
5外架外立面随脚手架搭设高度满挂密目安全立网
3各构件技术要求:6

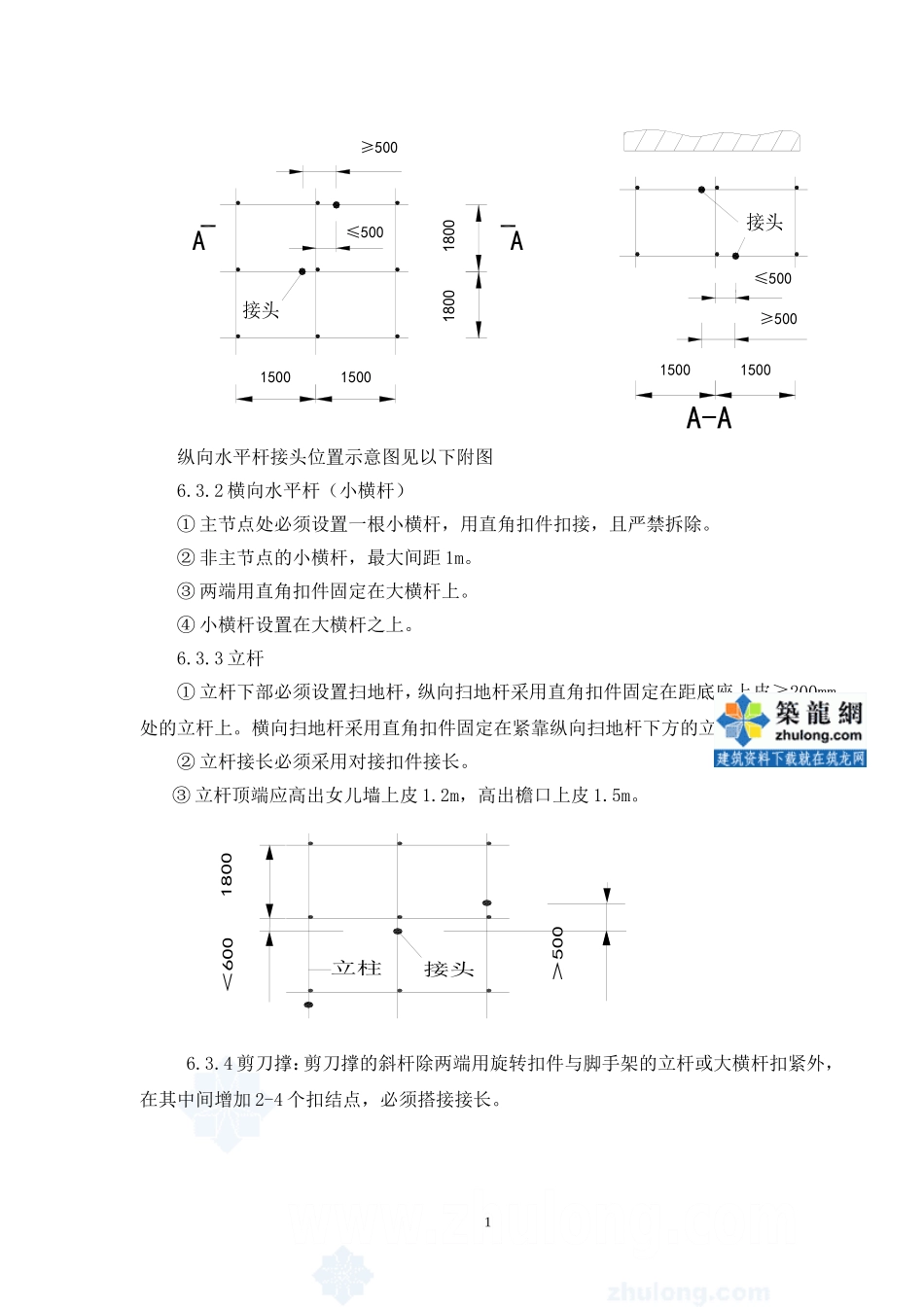

1纵向水平杆(大横杆)①大横杆设置在立杆内侧,用直角扣件固定在立杆上
②大横杆接长应用对接扣件连接
两根相邻大横杆的接头不宜设在同步或同跨内
不同步或不同跨两个相邻接头在水平方向错开的距离≥500mm,各接头中心至最近主节点的距离≤纵距的1/3,即500mm
1500接头150015001800≥5001500A-AA≤500180
