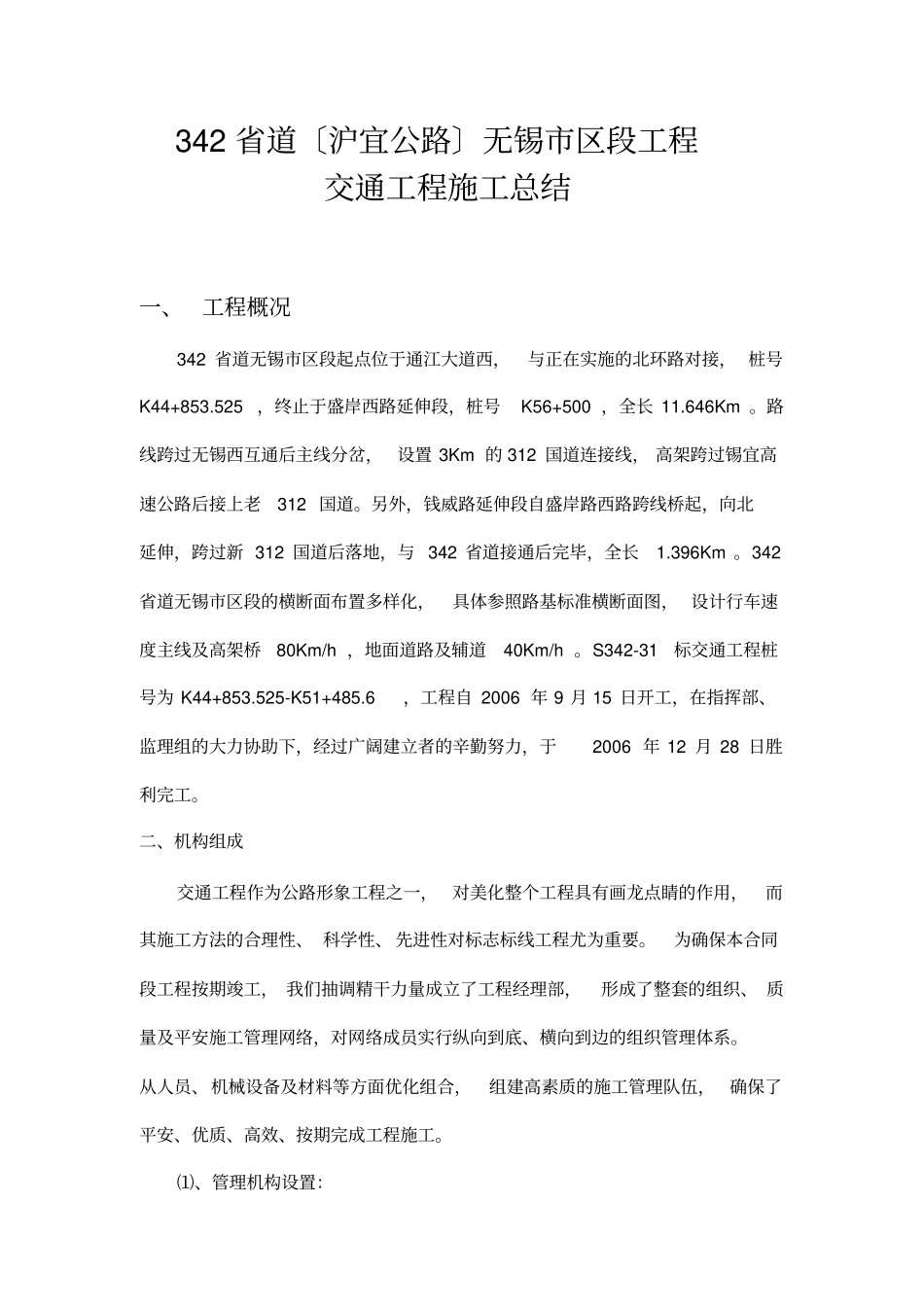

342省道〔沪宜公路〕无锡市区段工程S342-31标交通工程施工总结宜兴市公路交通设施342省道〔沪宜公路〕无锡市区段工程经理部二○○七年一月二十五日342省道〔沪宜公路〕无锡市区段工程交通工程施工总结一、工程概况342省道无锡市区段起点位于通江大道西,与正在实施的北环路对接,桩号K44+853
525,终止于盛岸西路延伸段,桩号K56+500,全长11
路线跨过无锡西互通后主线分岔,设置3Km的312国道连接线,高架跨过锡宜高速公路后接上老312国道
另外,钱威路延伸段自盛岸路西路跨线桥起,向北延伸,跨过新312国道后落地,与342省道接通后完毕,全长1
342省道无锡市区段的横断面布置多样化,具体参照路基标准横断面图,设计行车速度主线及高架桥80Km/h,地面道路及辅道40Km/h
S342-31标交通工程桩号为K44+853
525-K51+485
6,工程自2006年9月15日开工,在指挥部、监理组的大力协助下,经过广阔建立者的辛勤努力,于2006年12月28日胜利完工
二、机构组成交通工程作为公路形象工程之一,对美化整个工程具有画龙点睛的作用,而其施工方法的合理性、科学性、先进性对标志标线工程尤为重要
为确保本合同段工程按期竣工,我们抽调精干力量成立了工程经理部,形成了整套的组织、质量及平安施工管理网络,对网络成员实行纵向到底、横向到边的组织管理体系
从人员、机械设备及材料等方面优化组合,组建高素质的施工管理队伍,确保了平安、优质、高效、按期完成工程施工

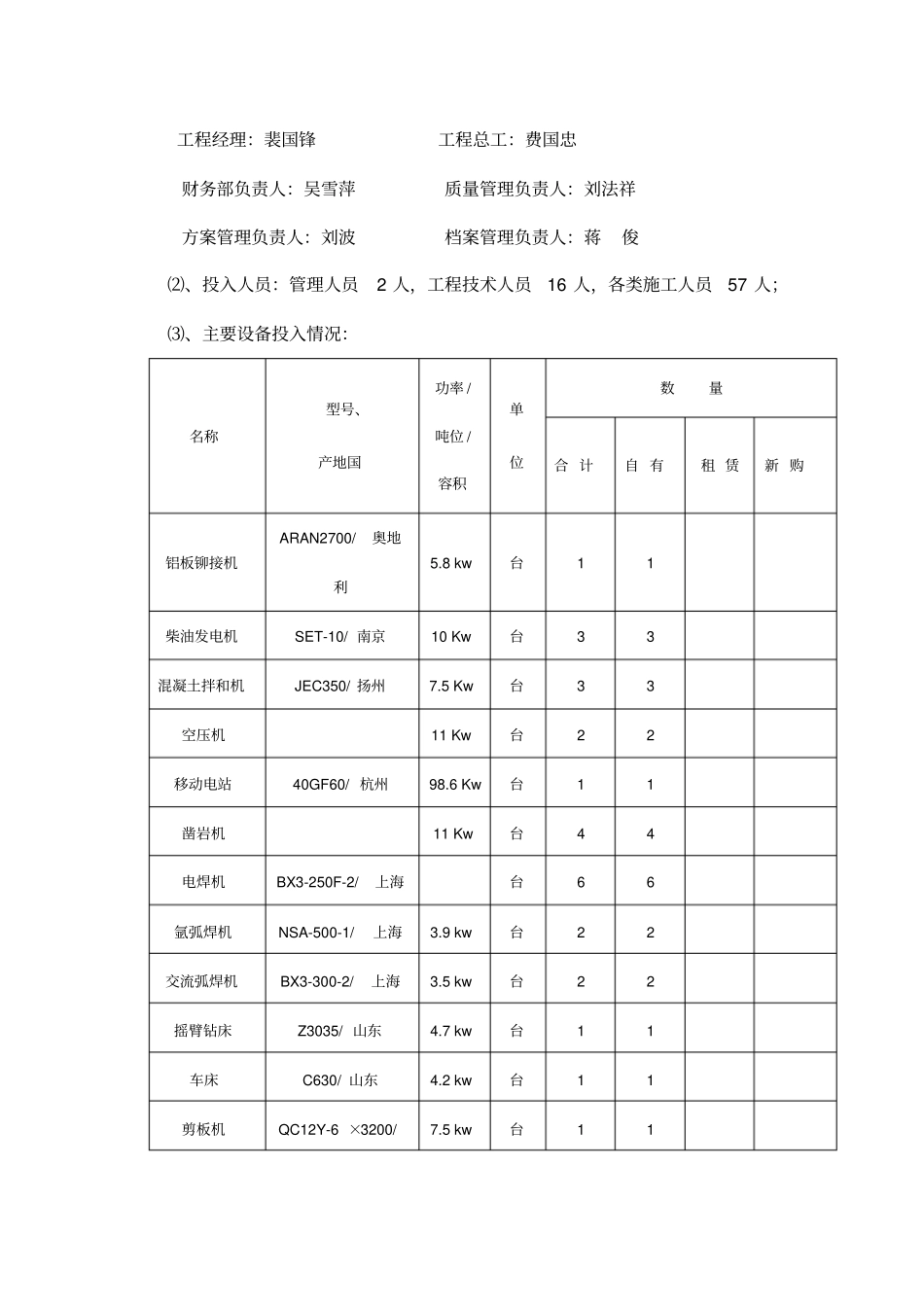

⑴、管理机构设置:工程经理:裴国锋工程总工:费国忠财务部负责人:吴雪萍质量管理负责人:刘法祥方案管理负责人:刘波档案管理负责人:蒋俊⑵、投入人员:管理人员2人,工程技术人员16人,各类施工人员57人;⑶、主要设备投入情况:名称型号、产地国功率/吨位/容积单位数量合计自有租赁新购铝板铆接机A
