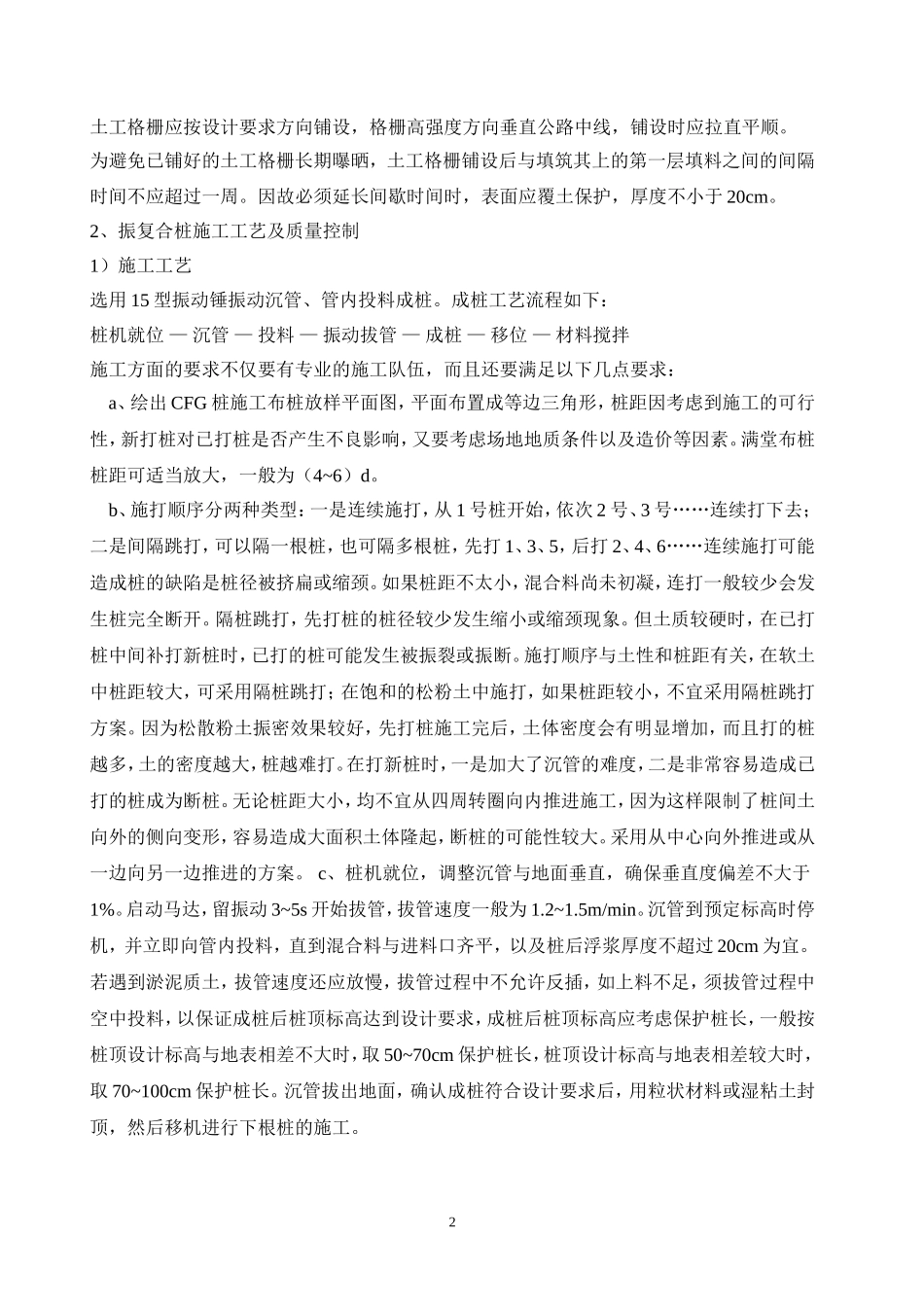

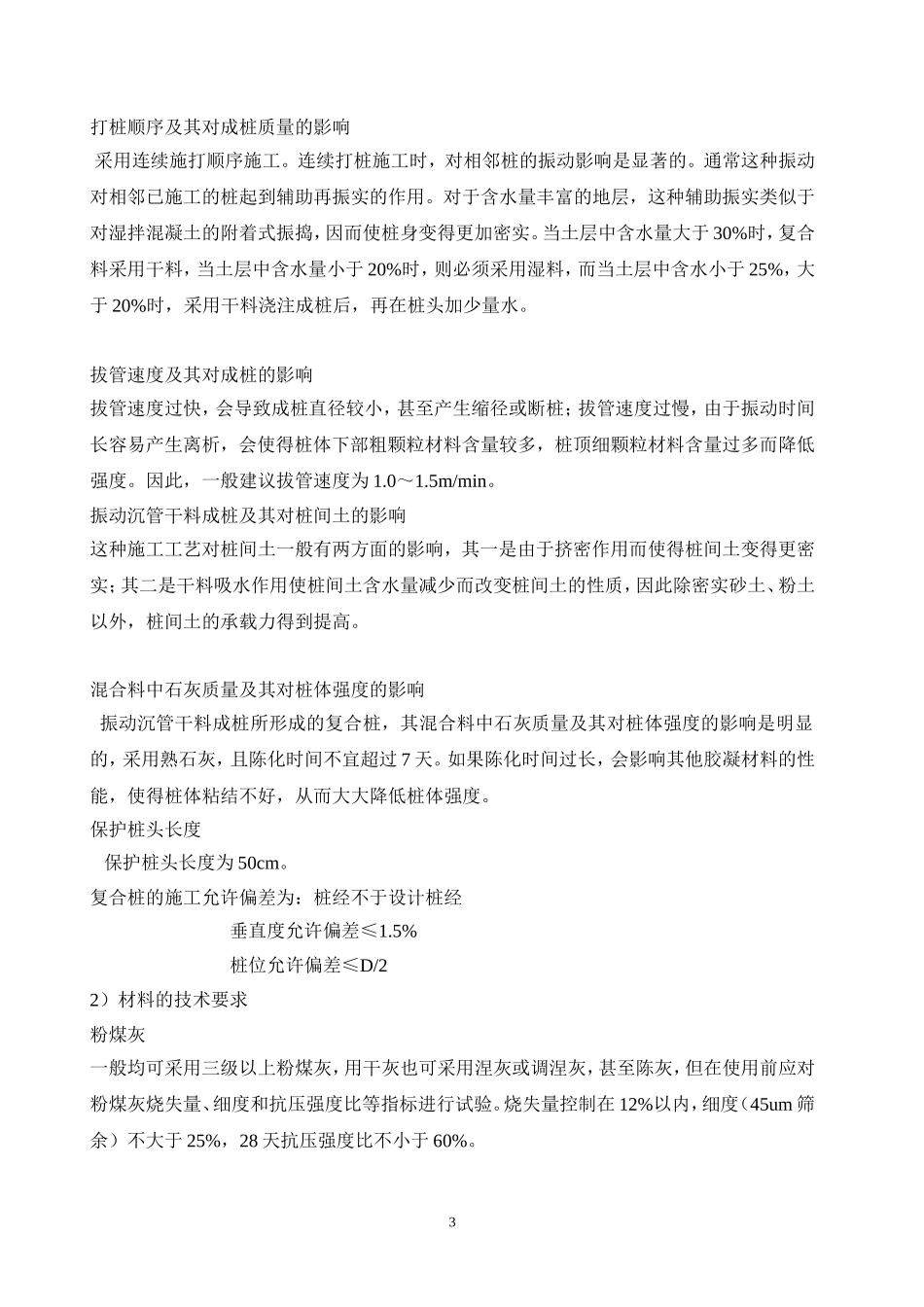

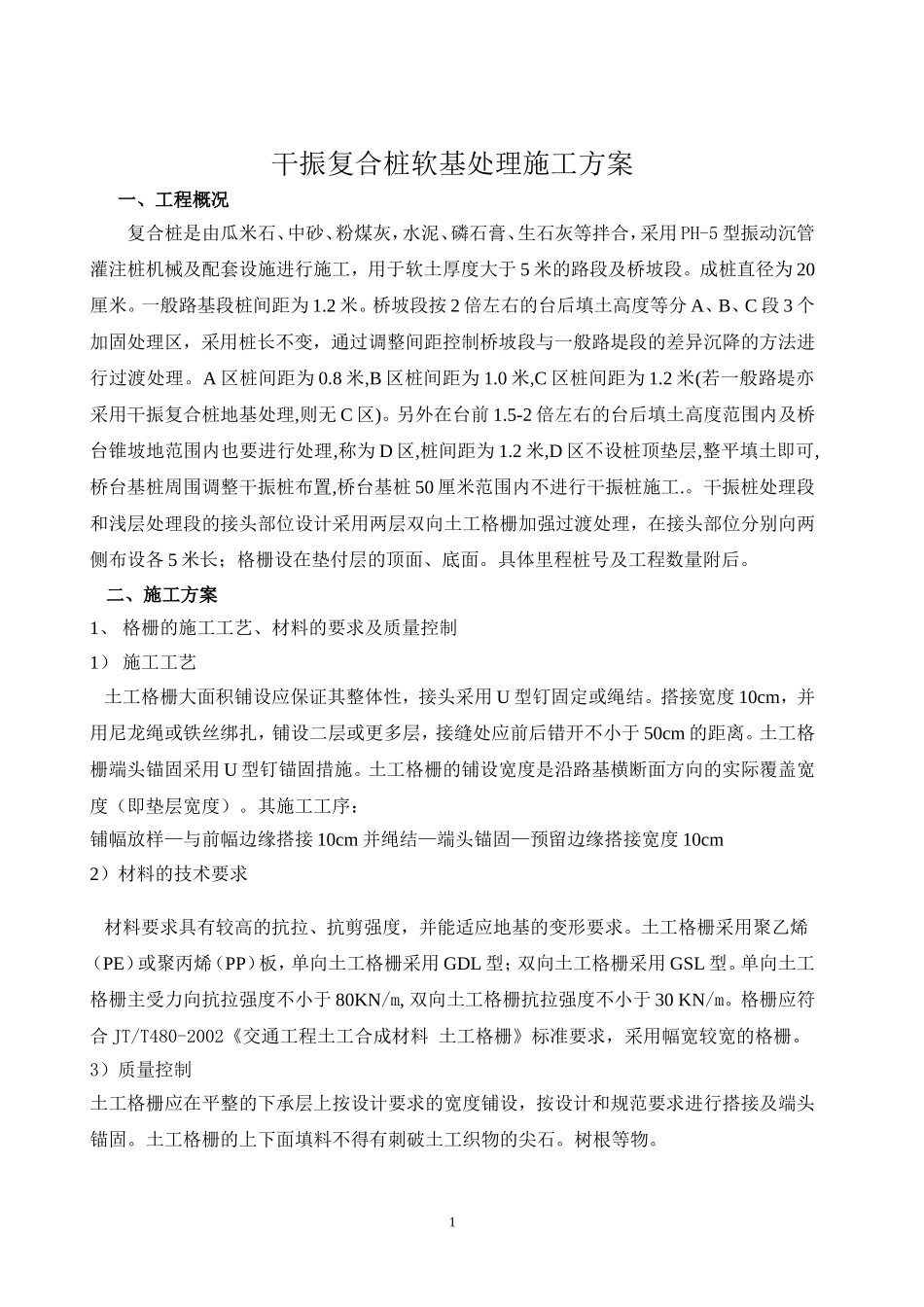

干振复合桩软基处理施工方案一、工程概况复合桩是由瓜米石、中砂、粉煤灰,水泥、磷石膏、生石灰等拌合,采用PH-5型振动沉管灌注桩机械及配套设施进行施工,用于软土厚度大于5米的路段及桥坡段
成桩直径为20厘米
一般路基段桩间距为1
桥坡段按2倍左右的台后填土高度等分A、B、C段3个加固处理区,采用桩长不变,通过调整间距控制桥坡段与一般路堤段的差异沉降的方法进行过渡处理
A区桩间距为0
8米,B区桩间距为1
0米,C区桩间距为1
2米(若一般路堤亦采用干振复合桩地基处理,则无C区)
另外在台前1
5-2倍左右的台后填土高度范围内及桥台锥坡地范围内也要进行处理,称为D区,桩间距为1
2米,D区不设桩顶垫层,整平填土即可,桥台基桩周围调整干振桩布置,桥台基桩50厘米范围内不进行干振桩施工
干振桩处理段和浅层处理段的接头部位设计采用两层双向土工格栅加强过渡处理,在接头部位分别向两侧布设各5米长;格栅设在垫付层的顶面、底面
具体里程桩号及工程数量附后
二、施工方案1、格栅的施工工艺、材料的要求及质量控制1)施工工艺土工格栅大面积铺设应保证其整体性,接头采用U型钉固定或绳结
搭接宽度10cm,并用尼龙绳或铁丝绑扎,铺设二层或更多层,接缝处应前后错开不小于50cm的距离
土工格栅端头锚固采用U型钉锚固措施
土工格栅的铺设宽度是沿路基横断面方向的实际覆盖宽度(即垫层宽度)
其施工工序:铺幅放样—与前幅边缘搭接10cm并绳结—端头锚固—预留边缘搭接宽度10cm2)材料的技术要求材料要求具有较高的抗拉、抗剪强度,并能适应地基的变形要求
土工格栅采用聚乙烯(PE)或聚丙烯(PP)板,单向土工格栅采用GDL型;双向土工格栅采用GSL型
单向土工格栅主受力向抗拉强度不小于80KN/m,双向土工格栅抗拉强度不小于30KN/m
格栅应符合JT/T480-2002《交通工程土工合成材料土工格栅》标准要
