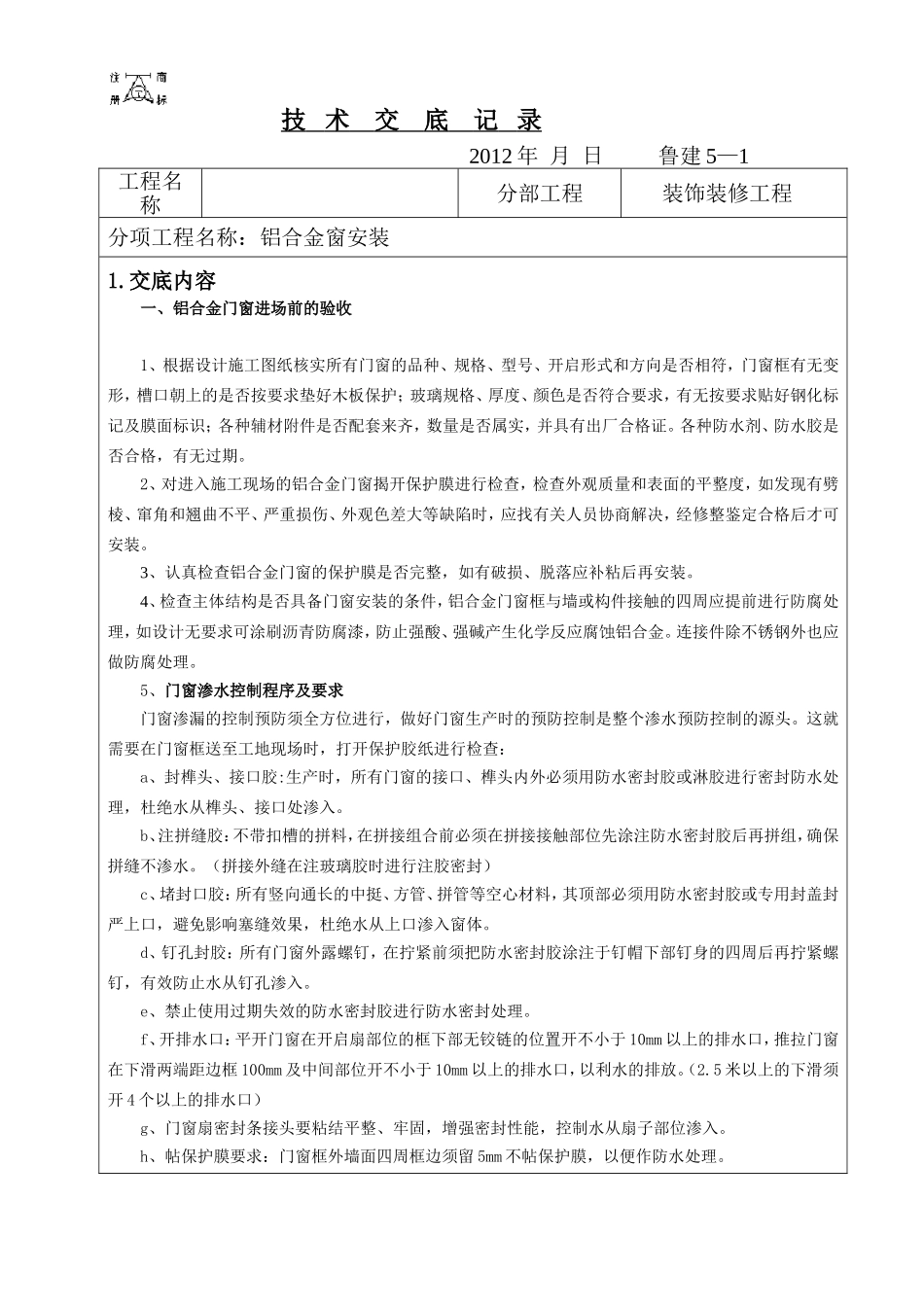

技术交底记录2012年月日鲁建5—1工程名称分部工程装饰装修工程分项工程名称:铝合金窗安装1
交底内容一、铝合金门窗进场前的验收1、根据设计施工图纸核实所有门窗的品种、规格、型号、开启形式和方向是否相符,门窗框有无变形,槽口朝上的是否按要求垫好木板保护;玻璃规格、厚度、颜色是否符合要求,有无按要求贴好钢化标记及膜面标识;各种辅材附件是否配套来齐,数量是否属实,并具有出厂合格证
各种防水剂、防水胶是否合格,有无过期
2、对进入施工现场的铝合金门窗揭开保护膜进行检查,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重损伤、外观色差大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装
3、认真检查铝合金门窗的保护膜是否完整,如有破损、脱落应补粘后再安装
4、检查主体结构是否具备门窗安装的条件,铝合金门窗框与墙或构件接触的四周应提前进行防腐处理,如设计无要求可涂刷沥青防腐漆,防止强酸、强碱产生化学反应腐蚀铝合金
连接件除不锈钢外也应做防腐处理
5、门窗渗水控制程序及要求门窗渗漏的控制预防须全方位进行,做好门窗生产时的预防控制是整个渗水预防控制的源头
这就需要在门窗框送至工地现场时,打开保护胶纸进行检查:a、封榫头、接口胶:生产时,所有门窗的接口、榫头内外必须用防水密封胶或淋胶进行密封防水处理,杜绝水从榫头、接口处渗入
b、注拼缝胶:不带扣槽的拼料,在拼接组合前必须在拼接接触部位先涂注防水密封胶后再拼组,确保拼缝不渗水
(拼接外缝在注玻璃胶时进行注胶密封)c、堵封口胶:所有竖向通长的中挺、方管、拼管等空心材料,其顶部必须用防水密封胶或专用封盖封严上口,避免影响塞缝效果,杜绝水从上口渗入窗体
d、钉孔封胶:所有门窗外露螺钉,在拧紧前须把防水密封胶涂注于钉帽下部钉身的四周后再拧紧螺钉,有效防止水从钉孔渗入
e、禁止使用过期失效的防水密封胶进行防水密封处理
f、开排水口:
