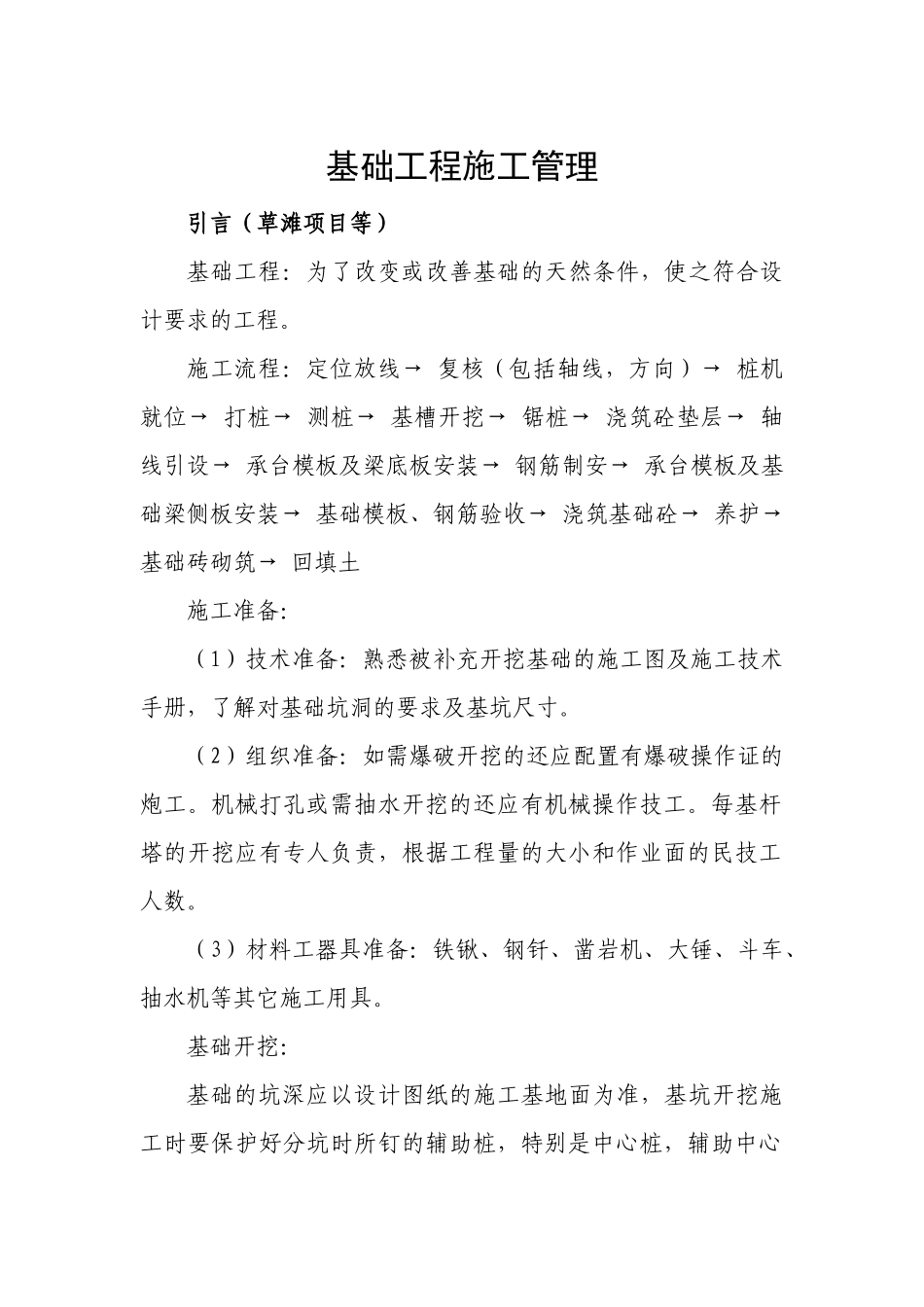

基础工程施工管理引言(草滩项目等)基础工程:为了改变或改善基础的天然条件,使之符合设计要求的工程
施工流程:定位放线→复核(包括轴线,方向)→桩机就位→打桩→测桩→基槽开挖→锯桩→浇筑砼垫层→轴线引设→承台模板及梁底板安装→钢筋制安→承台模板及基础梁侧板安装→基础模板、钢筋验收→浇筑基础砼→养护→基础砖砌筑→回填土施工准备:(1)技术准备:熟悉被补充开挖基础的施工图及施工技术手册,了解对基础坑洞的要求及基坑尺寸
(2)组织准备:如需爆破开挖的还应配置有爆破操作证的炮工
机械打孔或需抽水开挖的还应有机械操作技工
每基杆塔的开挖应有专人负责,根据工程量的大小和作业面的民技工人数
(3)材料工器具准备:铁锹、钢钎、凿岩机、大锤、斗车、抽水机等其它施工用具

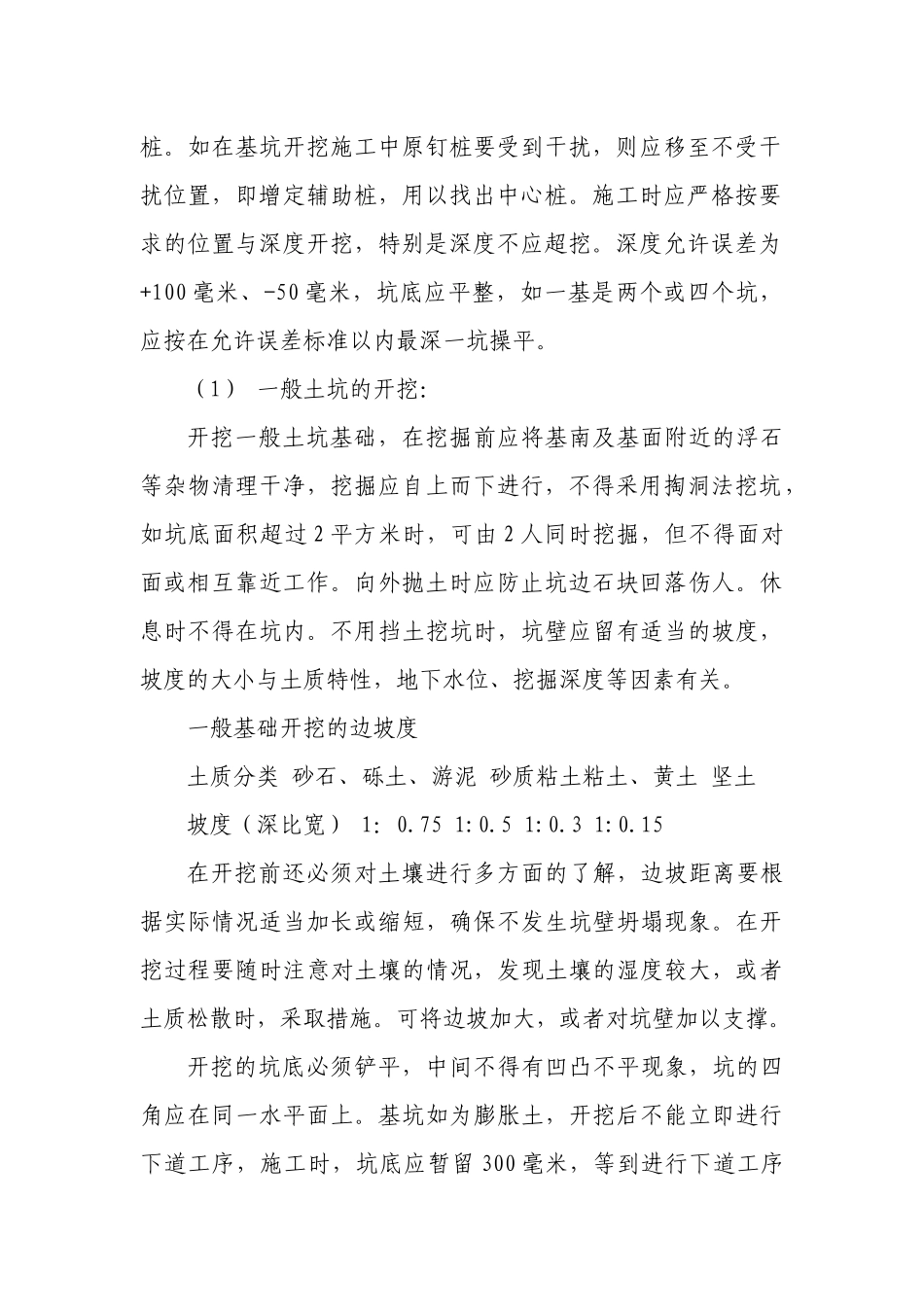

基础开挖:基础的坑深应以设计图纸的施工基地面为准,基坑开挖施工时要保护好分坑时所钉的辅助桩,特别是中心桩,辅助中心桩
如在基坑开挖施工中原钉桩要受到干扰,则应移至不受干扰位置,即增定辅助桩,用以找出中心桩
施工时应严格按要求的位置与深度开挖,特别是深度不应超挖
深度允许误差为+100毫米、-50毫米,坑底应平整,如一基是两个或四个坑,应按在允许误差标准以内最深一坑操平
(1)一般土坑的开挖:开挖一般土坑基础,在挖掘前应将基南及基面附近的浮石等杂物清理干净,挖掘应自上而下进行,不得采用掏洞法挖坑,如坑底面积超过2平方米时,可由2人同时挖掘,但不得面对面或相互靠近工作
向外抛土时应防止坑边石块回落伤人
休息时不得在坑内
不用挡土挖坑时,坑壁应留有适当的坡度,坡度的大小与土质特性,地下水位、挖掘深度等因素有关
一般基础开挖的边坡度土质分类砂石、砾土、游泥砂质粘土粘土、黄土坚土坡度(深比宽)1:0
15在开挖前还必须对土壤进行多方面的了解,边坡距离要根据实际情况适当加长或缩短,确保不发生坑壁坍塌现象
