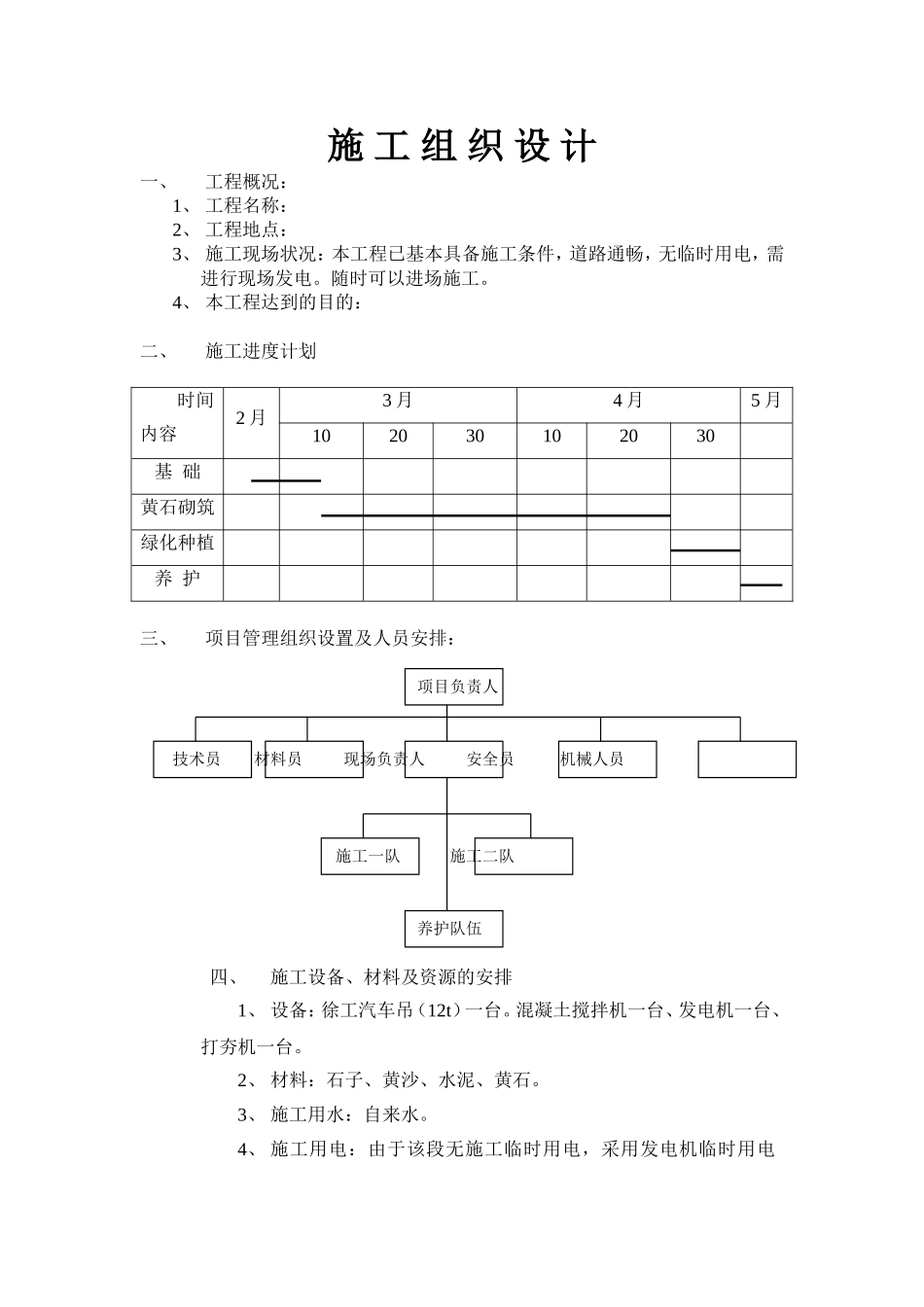

施工组织设计一、工程概况:1、工程名称:2、工程地点:3、施工现场状况:本工程已基本具备施工条件,道路通畅,无临时用电,需进行现场发电
随时可以进场施工
4、本工程达到的目的:二、施工进度计划时间内容2月3月4月5月102030102030基础黄石砌筑绿化种植养护三、项目管理组织设置及人员安排:项目负责人技术员材料员现场负责人安全员机械人员施工一队施工二队养护队伍四、施工设备、材料及资源的安排1、设备:徐工汽车吊(12t)一台
混凝土搅拌机一台、发电机一台、打夯机一台
2、材料:石子、黄沙、水泥、黄石
3、施工用水:自来水
4、施工用电:由于该段无施工临时用电,采用发电机临时用电(220V,15KW)
五、施工方法(详见施工技术方案)1、根据设计图纸先进行基础的开挖、夯填,铺设钢筋以及浇注
2、本工程在施工中,假山石我公司根据设计图纸选用黄石
相石主要注意相形态,相纹理,相质地,相色泽,做到“相石合宜、构山得体”
3、假山定位放线,本工程放线采用50cm×50cm尺寸画出方格网,以其方格与山脚轮廓线的交点作为地面放样根据
4、拉底:底脚石选择石质坚硬,不易风化的黄石
每块山脚石必须垫平垫实,用水泥砂浆将底脚空隙灌实,不得有丝毫摇动感,各山石之间要咬合紧密,互相连接
形成整体,以承托上面山体的荷载分布,拉底的边缘要错落变化,避免作成平直和浑圆形状的脚线
起脚:起脚石应选择憨厚实在,质地坚硬的黄石
砌筑时,先砌筑山脚线突出部位的山石,再砌筑凹进部位的山石,最后砌筑连体部位的山石
假山的起脚宜小不宜大,宜收不宜放,起脚石全部摆砌完成后,将其空隙用碎砖石填实灌浆,同时起脚石选择大小相同、形态不同、高低不等的料石,使其犬牙交错,相互首尾连接
做脚:做脚是对山脚的装饰

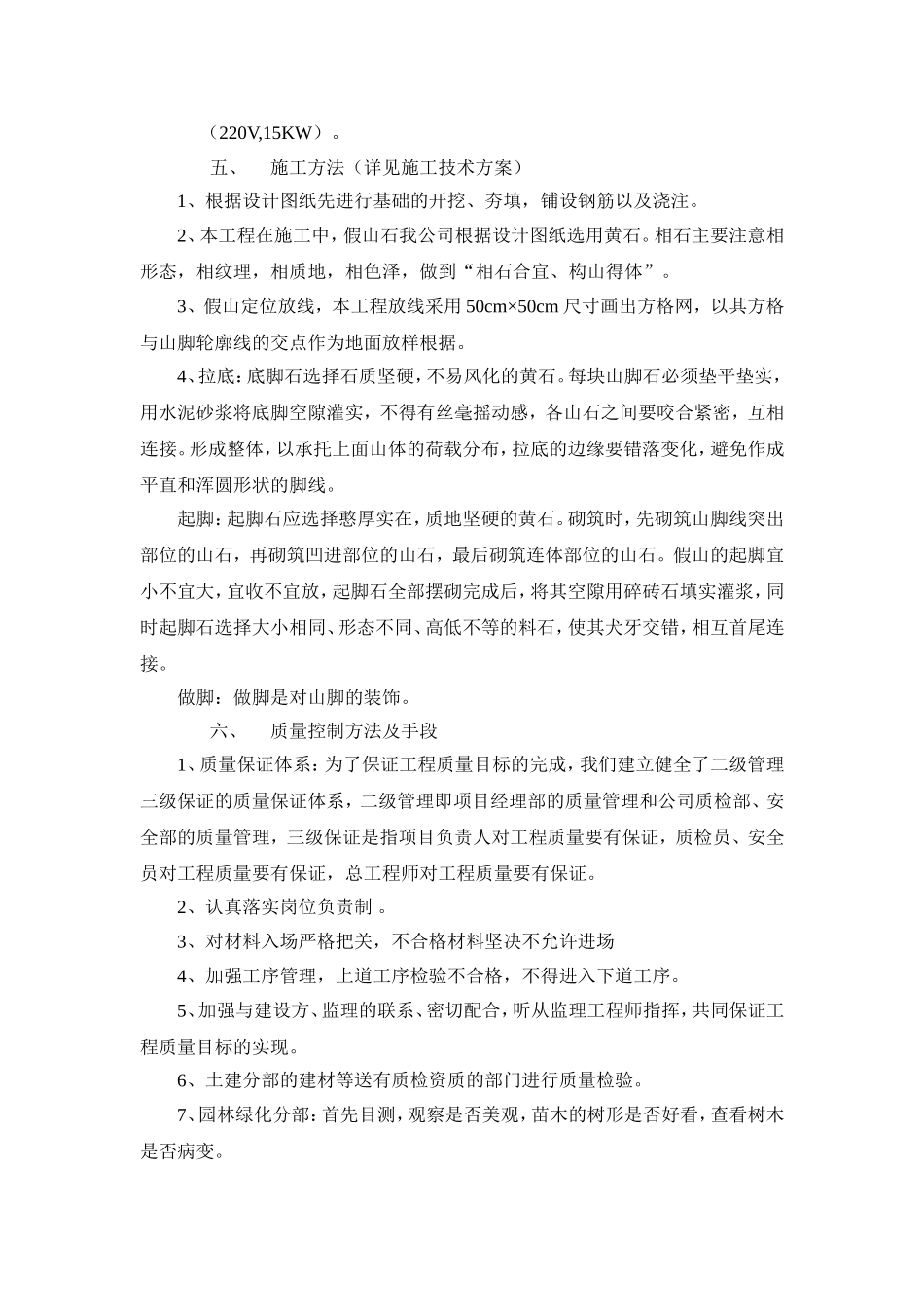

六、质量控制方法及手段1、质量保证体系:为了保证工程质量目标的完成,我们建立健全了二级管理三级保证的质量保证体系,二级
