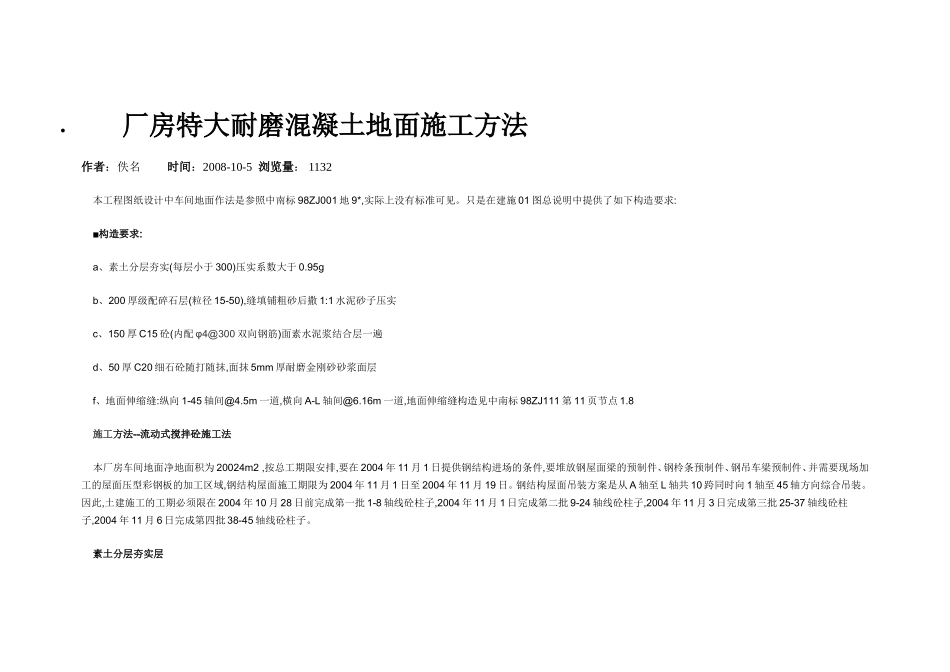

厂房特大耐磨混凝土地面施工方法作者:佚名时间:2008-10-5浏览量:1132本工程图纸设计中车间地面作法是参照中南标98ZJ001地9*,实际上没有标准可见
只是在建施01图总说明中提供了如下构造要求:■构造要求:a、素土分层夯实(每层小于300)压实系数大于0
95gb、200厚级配碎石层(粒径15-50),缝填铺粗砂后撒1:1水泥砂子压实c、150厚C15砼(内配φ4@300双向钢筋)面素水泥浆结合层一遍d、50厚C20细石砼随打随抹,面抹5mm厚耐磨金刚砂砂浆面层f、地面伸缩缝:纵向1-45轴间@4
5m一道,横向A-L轴间@6
16m一道,地面伸缩缝构造见中南标98ZJ111第11页节点1
8施工方法--流动式搅拌砼施工法本厂房车间地面净地面积为20024m2,按总工期限安排,要在2004年11月1日提供钢结构进场的条件,要堆放钢屋面梁的预制件、钢柃条预制件、钢吊车梁预制件、并需要现场加工的屋面压型彩钢板的加工区域,钢结构屋面施工期限为2004年11月1日至2004年11月19日
钢结构屋面吊装方案是从A轴至L轴共10跨同时向1轴至45轴方向综合吊装
因此,土建施工的工期必须限在2004年10月28日前完成第一批1-8轴线砼柱子,2004年11月1日完成第二批9-24轴线砼柱子,2004年11月3日完成第三批25-37轴线砼柱子,2004年11月6日完成第四批38-45轴线砼柱子

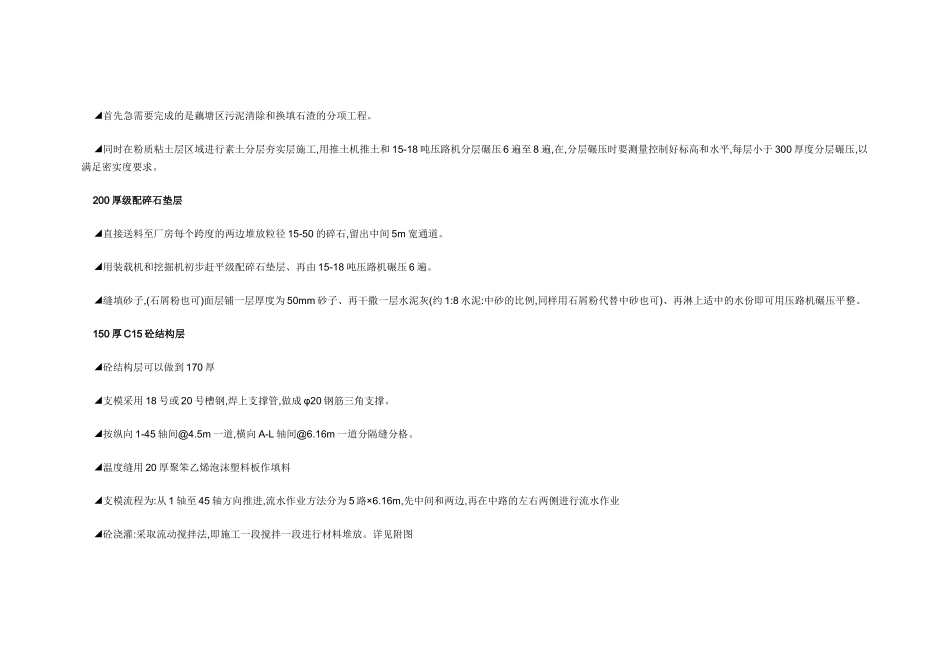

素土分层夯实层◢首先急需要完成的是藕塘区污泥清除和换填石渣的分项工程
◢同时在粉质粘土层区域进行素土分层夯实层施工,用推土机推土和15-18吨压路机分层碾压6遍至8遍,在,分层碾压时要测量控制好标高和水平,每层小于300厚度分层碾压,以满足密实度要求
200厚级配碎石垫层◢直接送料至厂房每个跨度的两边堆放粒径15-50的碎石,留出中间5m宽通道

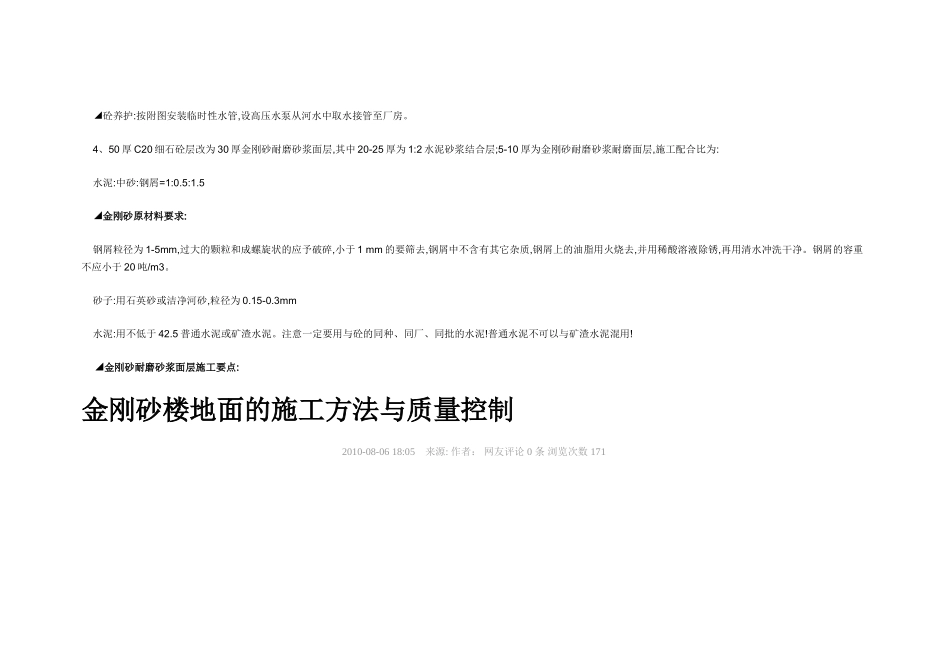

◢用装载机和挖掘机初步赶平级配碎石垫层
