中心城排水管网改造二期工程西城区管线改造(中心城区排水管网改造二期工程第二标段)占路施工方案北京城乡建设集团有限公司2014年06月一、工程概况中心城区排水管网改造二期雨污水工程为现况污水管线修复工程,因以原有管线修建年代较远,现存在不同程度的腐蚀

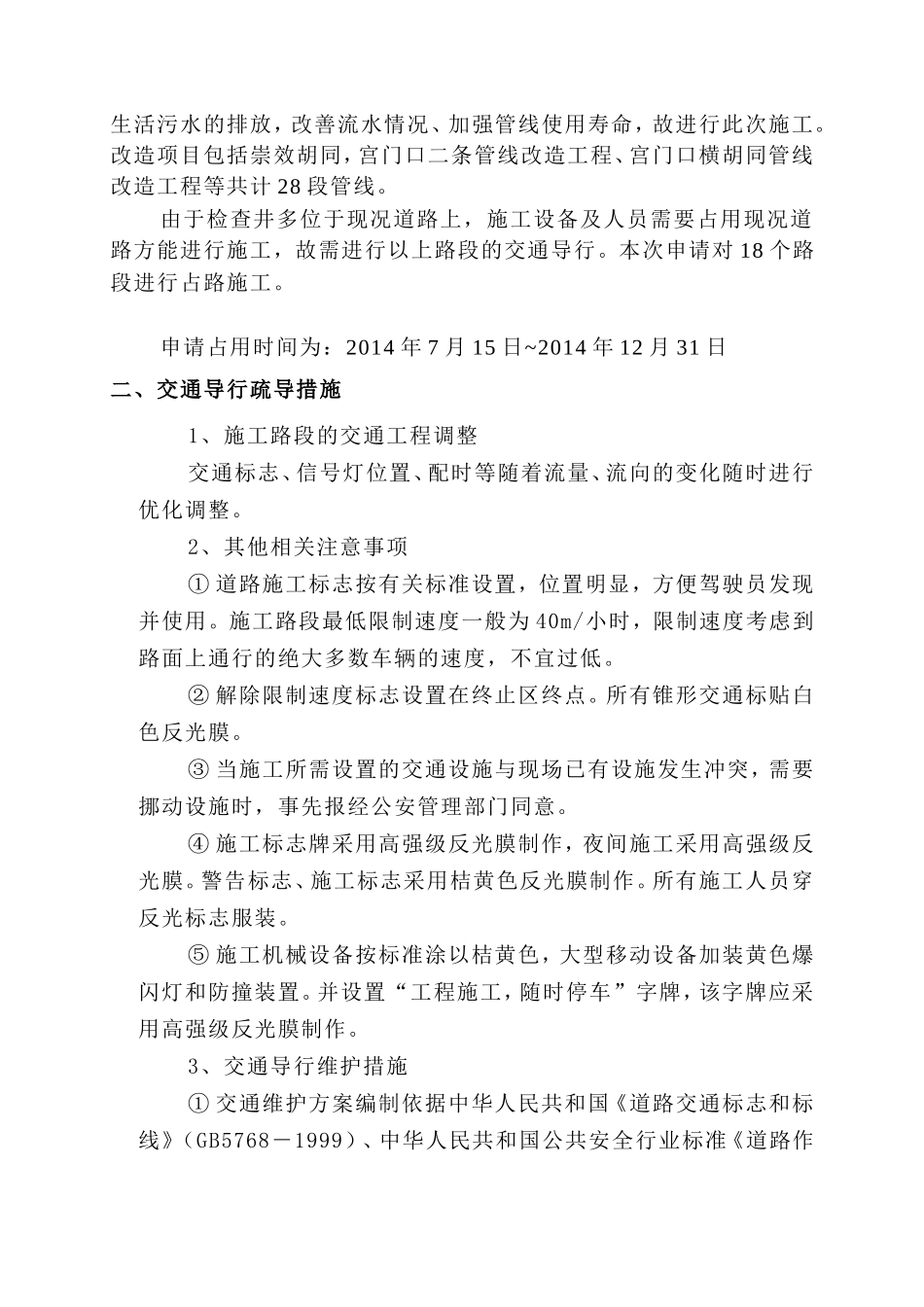

为保证居民正常生活污水的排放,改善流水情况、加强管线使用寿命,故进行此次施工
改造项目包括崇效胡同,宫门口二条管线改造工程、宫门口横胡同管线改造工程等共计28段管线
由于检查井多位于现况道路上,施工设备及人员需要占用现况道路方能进行施工,故需进行以上路段的交通导行
本次申请对18个路段进行占路施工
申请占用时间为:2014年7月15日~2014年12月31日二、交通导行疏导措施1、施工路段的交通工程调整交通标志、信号灯位置、配时等随着流量、流向的变化随时进行优化调整
2、其他相关注意事项①道路施工标志按有关标准设置,位置明显,方便驾驶员发现并使用
施工路段最低限制速度一般为40m/小时,限制速度考虑到路面上通行的绝大多数车辆的速度,不宜过低
②解除限制速度标志设置在终止区终点
所有锥形交通标贴白色反光膜
③当施工所需设置的交通设施与现场已有设施发生冲突,需要挪动设施时,事先报经公安管理部门同意
④施工标志牌采用高强级反光膜制作,夜间施工采用高强级反光膜
警告标志、施工标志采用桔黄色反光膜制作
所有施工人员穿反光标志服装
⑤施工机械设备按标准涂以桔黄色,大型移动设备加装黄色爆闪灯和防撞装置
并设置“工程施工,随时停车”字牌,该字牌应采用高强级反光膜制作
3、交通导行维护措施①交通维护方案编制依据中华人民共和国《道路交通标志和标线》(GB5768-1999)、中华人民共和国公共安全行业标准《道路作业交通安全标志》(GA182-1998)及北京市公安交通管理局的相关规定

②交通导行方案经交通管理部门审批合格后我方再具体实施,方案确定后
