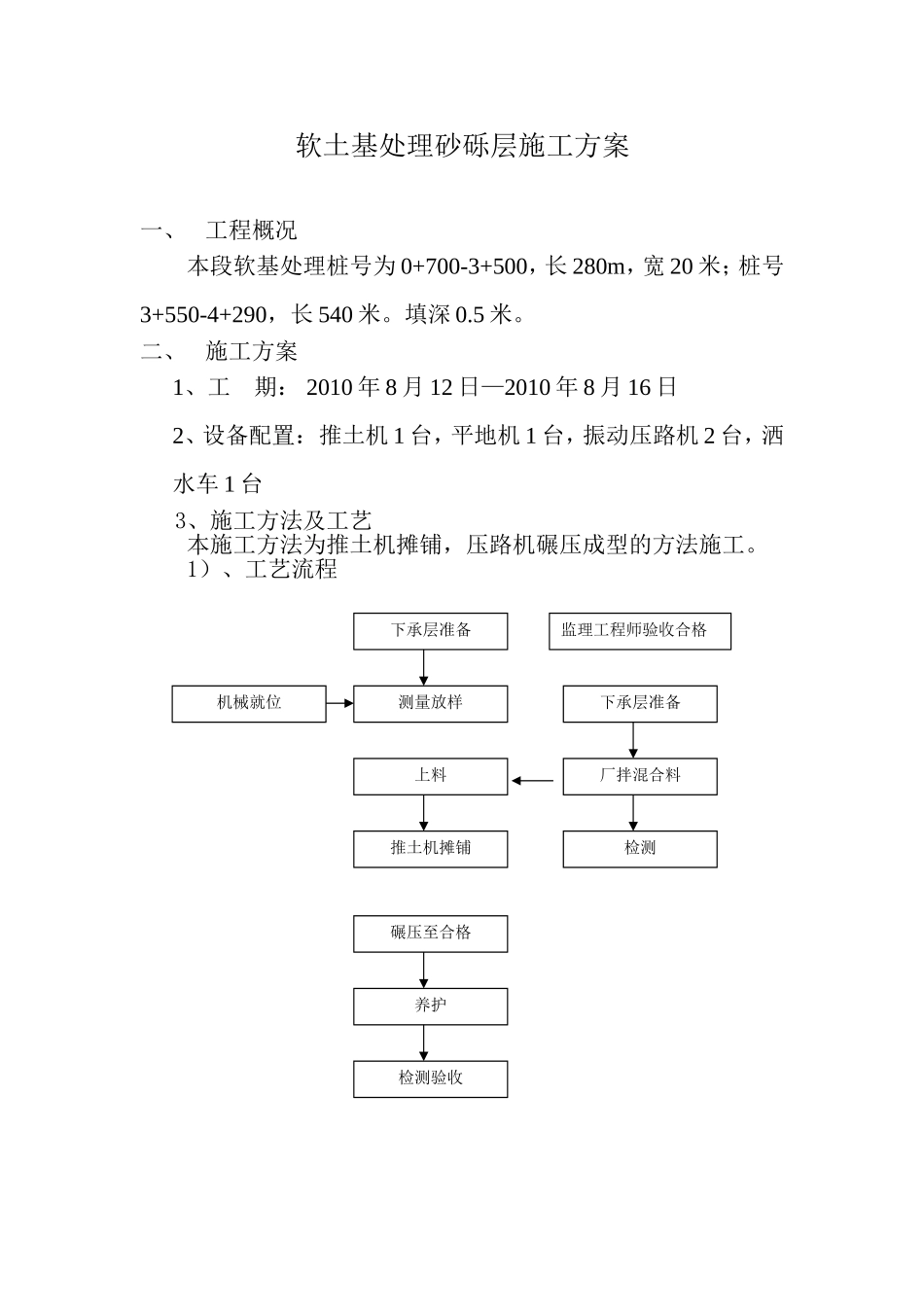

软土基处理砂砾层施工方案一、工程概况本段软基处理桩号为0+700-3+500,长280m,宽20米;桩号3+550-4+290,长540米
二、施工方案1、工期:2010年8月12日—2010年8月16日2、设备配置:推土机1台,平地机1台,振动压路机2台,洒水车1台3、施工方法及工艺本施工方法为推土机摊铺,压路机碾压成型的方法施工
1)、工艺流程下承层准备厂拌混合料机械就位测量放样上料碾压至合格推土机摊铺检测验收养护检测下承层准备监理工程师验收合格2)、具体施工方法如下:1、段落划分:根据图纸和现场实际情况,划分施工段落
2、测量放样:测量员依照绘制的横断放出路基中桩及边桩位置,确保基层宽度,两侧挂线共为3条线,即路肩顶面顶部2条线及一条坡脚线
路基低侧,每50米设置临时泄水槽一处,设置基线控制点(用钢钎挂基线)直线段每侧每20米设置控制点,曲线段每侧每10米设置一个控制点
3、备料:方法1):在以备砂砾的上面按照体积30%(换算成重量)的量备砂,首先用挖掘机翻拌一次,再用装载机翻拌一次,在翻拌的同时加入适量的水,是混合料的含水量控制在10-15%范围内,准备装车
方法2):在以备砂砾的侧面按照体积30%(换算成重量)的量备砂、码方,然后用装载机按比例铲运至一起,再用装载机翻拌一次,翻拌的同时加入适量的水,是混合料的含水量在10-15%范围内,准备装车
4、运输、摊铺1)运输车辆要选用保水性好,大吨位自卸汽车

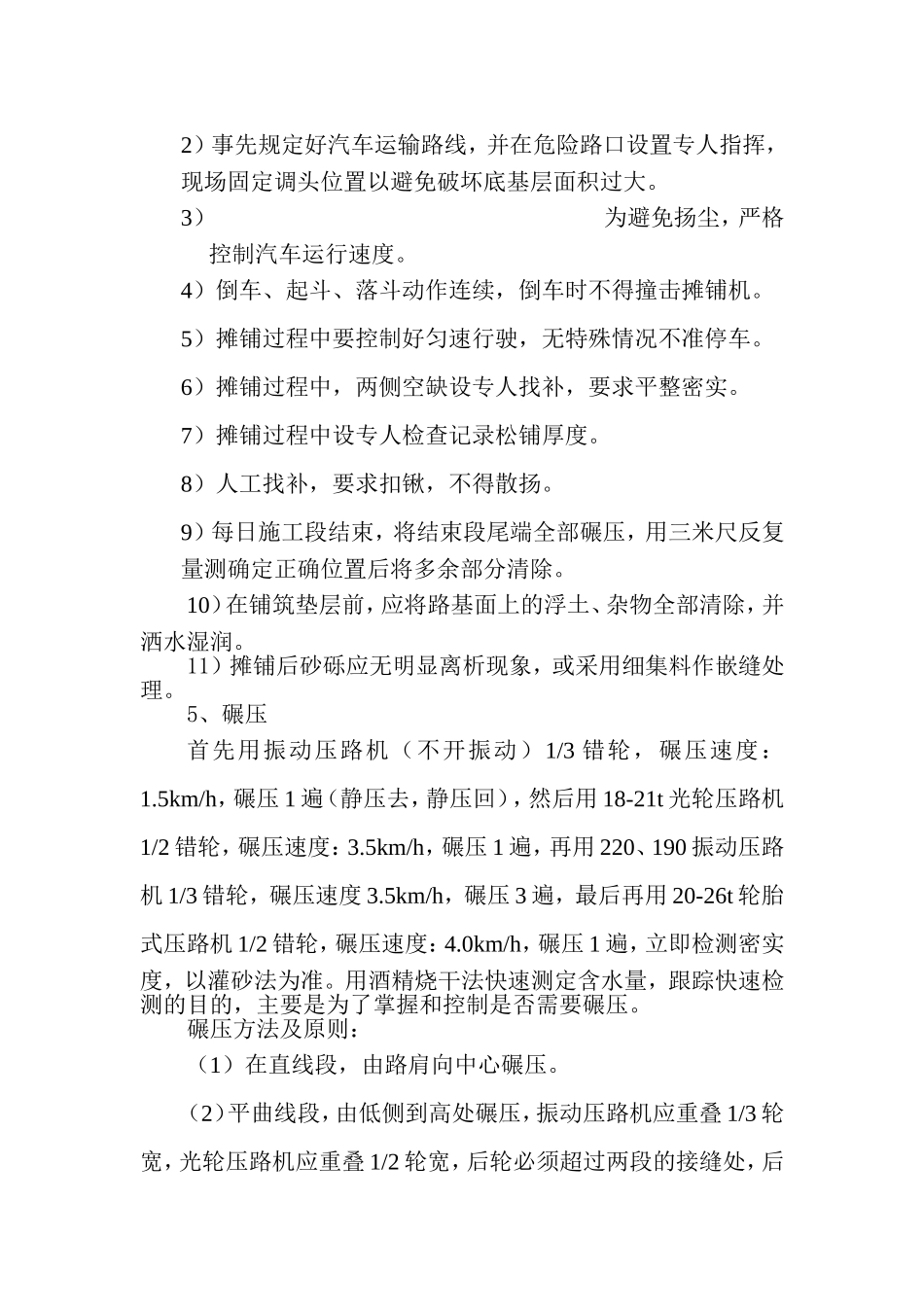

2)事先规定好汽车运输路线,并在危险路口设置专人指挥,现场固定调头位置以避免破坏底基层面积过大
3)为避免扬尘,严格控制汽车运行速度
4)倒车、起斗、落斗动作连续,倒车时不得撞击摊铺机
5)摊铺过程中要控制好匀速行驶,无特殊情况不准停车
6)摊铺过程中,两侧空缺设专人找补,要求平整密实
7)摊铺过程中设专人检查记录松铺厚度
8)人工找补,要求扣锹,不得
