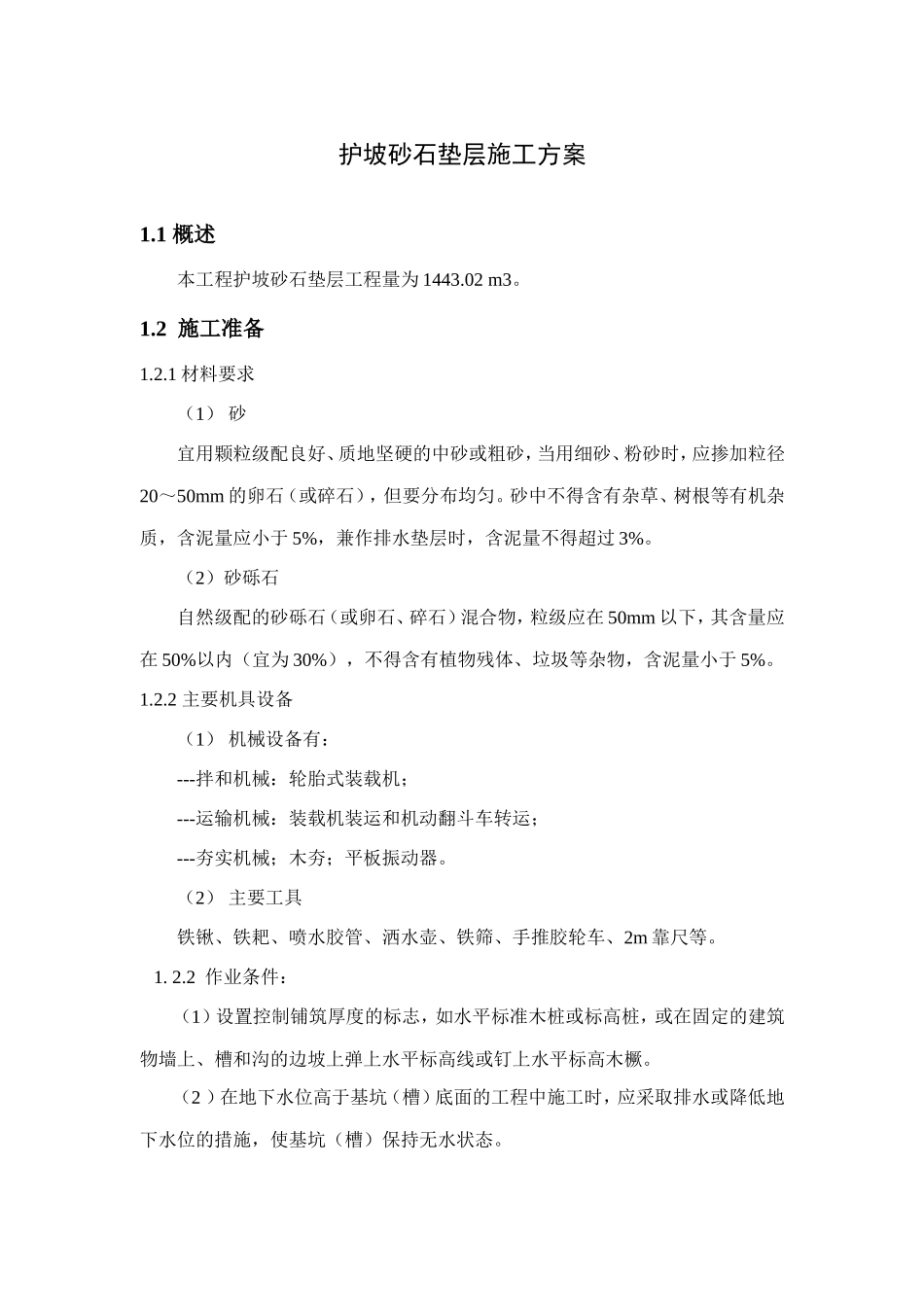

护坡砂石垫层施工方案1
1概述本工程护坡砂石垫层工程量为1443
2施工准备1
1材料要求(1)砂宜用颗粒级配良好、质地坚硬的中砂或粗砂,当用细砂、粉砂时,应掺加粒径20~50mm的卵石(或碎石),但要分布均匀
砂中不得含有杂草、树根等有机杂质,含泥量应小于5%,兼作排水垫层时,含泥量不得超过3%
(2)砂砾石自然级配的砂砾石(或卵石、碎石)混合物,粒级应在50mm以下,其含量应在50%以内(宜为30%),不得含有植物残体、垃圾等杂物,含泥量小于5%
2主要机具设备(1)机械设备有:---拌和机械:轮胎式装载机;---运输机械:装载机装运和机动翻斗车转运;---夯实机械;木夯;平板振动器
(2)主要工具铁锹、铁耙、喷水胶管、洒水壶、铁筛、手推胶轮车、2m靠尺等
2作业条件:(1)设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛
(2)在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态

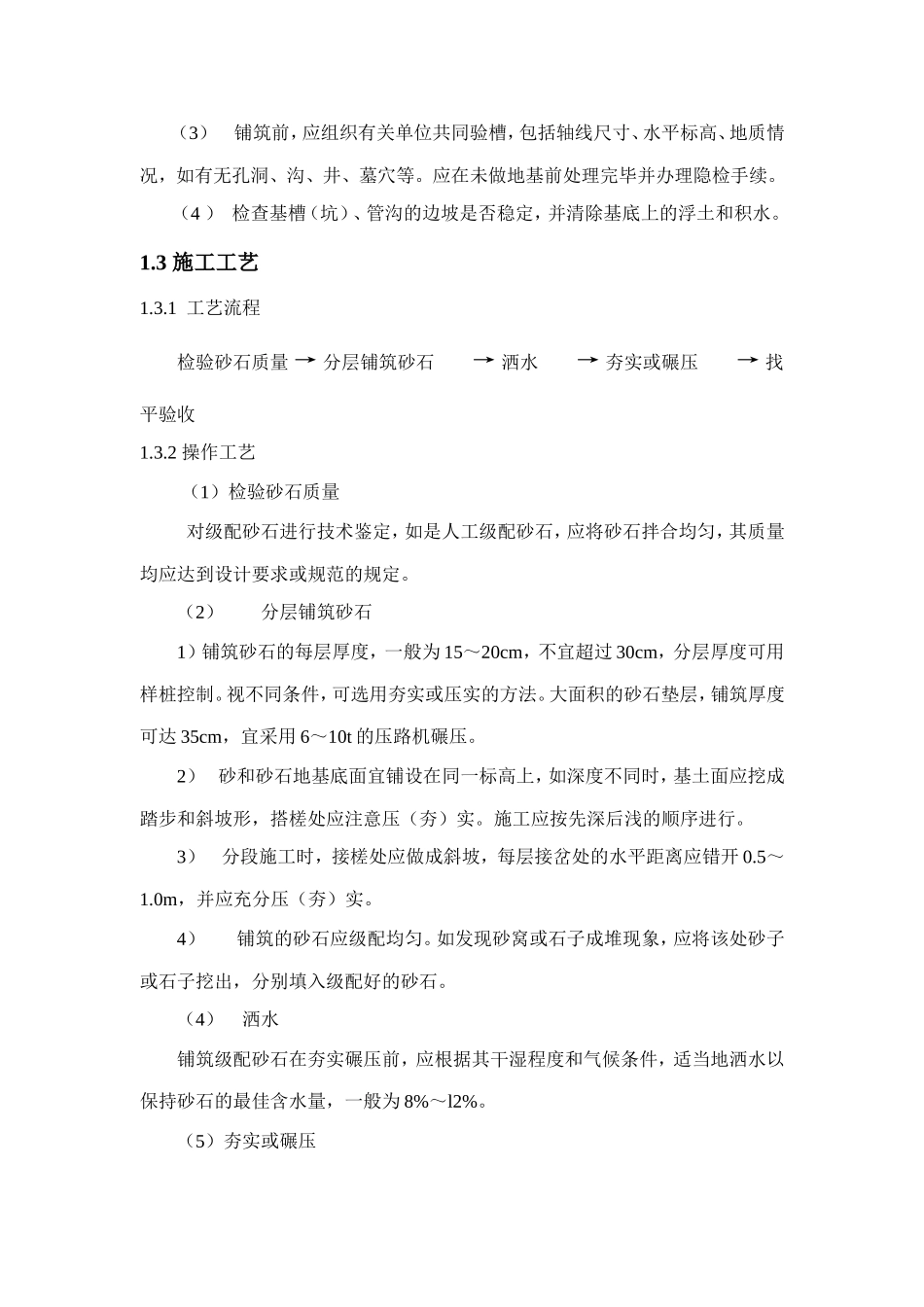

(3)铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等
应在未做地基前处理完毕并办理隐检手续
(4)检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水
3施工工艺1
1工艺流程检验砂石质量→分层铺筑砂石→洒水→夯实或碾压→找平验收1
2操作工艺(1)检验砂石质量对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定
(2)分层铺筑砂石1)铺筑砂石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用样桩控制
视不同条件,可选用夯实或压实的方法
大面积的砂石垫层,铺筑厚度可达35cm,宜采用6~10t的压路机碾压

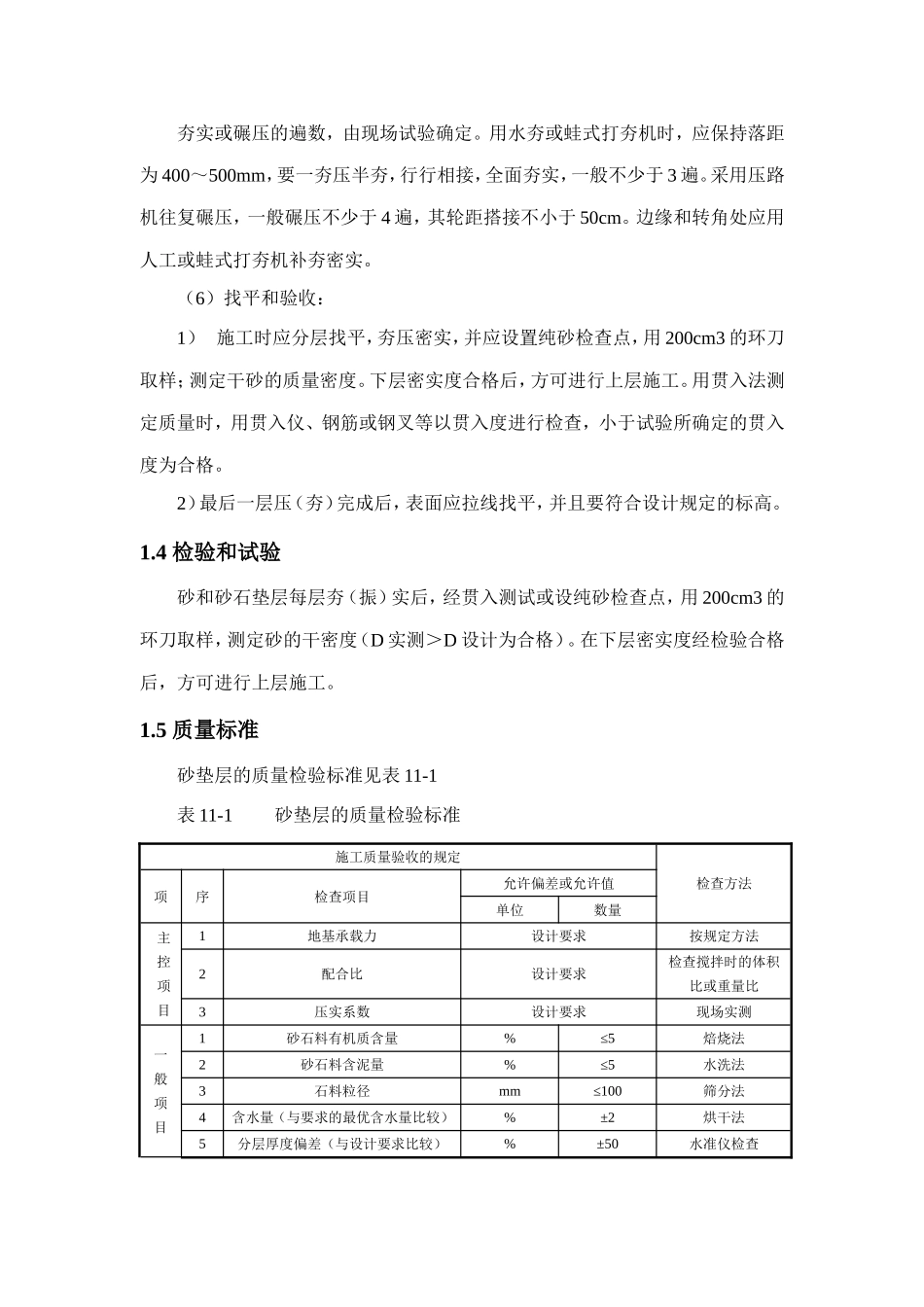

2)砂和砂石地基底
