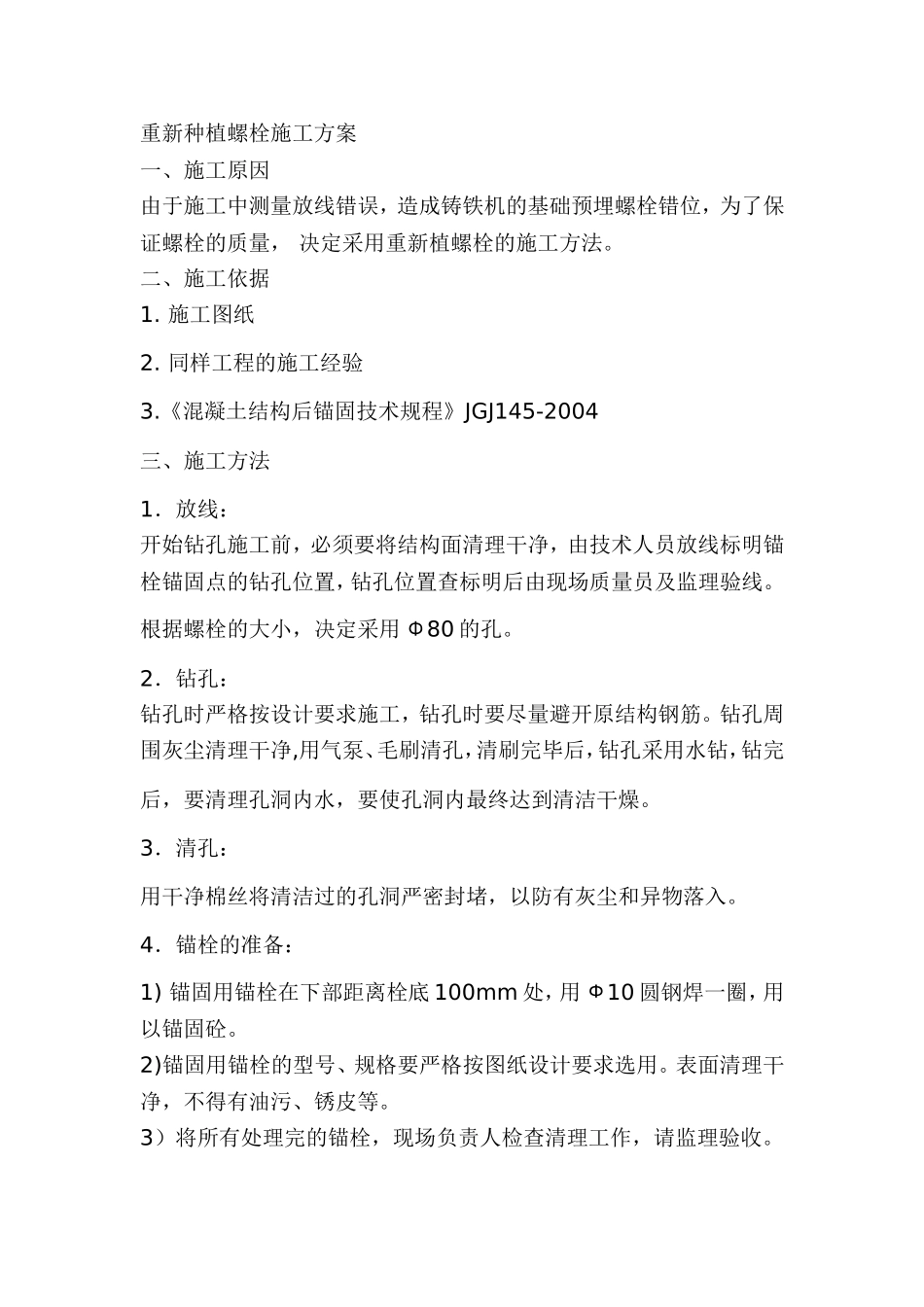

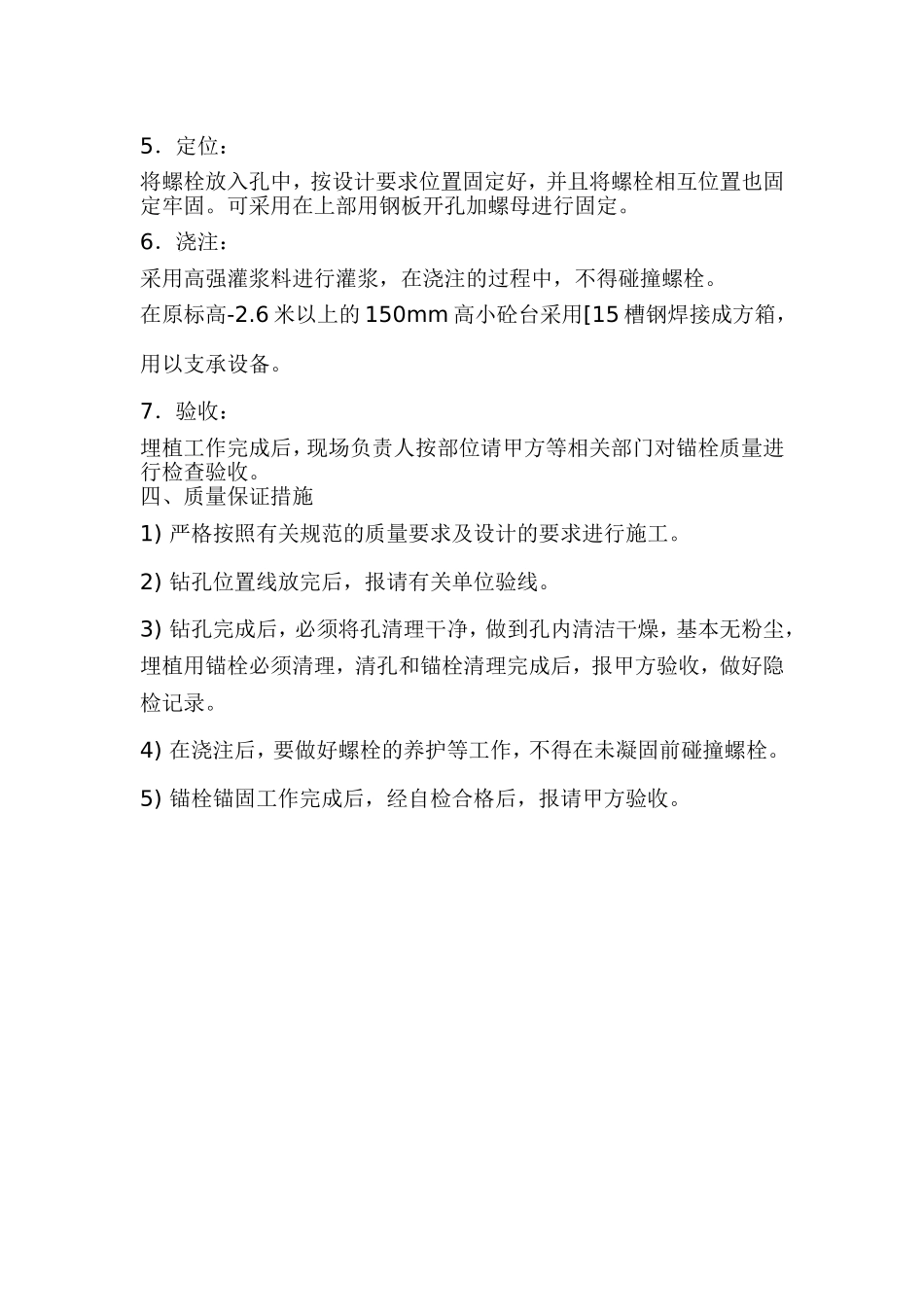

重新种植螺栓施工方案一、施工原因由于施工中测量放线错误,造成铸铁机的基础预埋螺栓错位,为了保证螺栓的质量,决定采用重新植螺栓的施工方法。二、施工依据1.施工图纸2.同样工程的施工经验3.《混凝土结构后锚固技术规程》JGJ145-2004三、施工方法1.放线:开始钻孔施工前,必须要将结构面清理干净,由技术人员放线标明锚栓锚固点的钻孔位置,钻孔位置查标明后由现场质量员及监理验线。根据螺栓的大小,决定采用Φ80的孔。2.钻孔:钻孔时严格按设计要求施工,钻孔时要尽量避开原结构钢筋。钻孔周围灰尘清理干净,用气泵、毛刷清孔,清刷完毕后,钻孔采用水钻,钻完后,要清理孔洞内水,要使孔洞内最终达到清洁干燥。3.清孔:用干净棉丝将清洁过的孔洞严密封堵,以防有灰尘和异物落入。4.锚栓的准备:1)锚固用锚栓在下部距离栓底100mm处,用Ф10圆钢焊一圈,用以锚固砼。2)锚固用锚栓的型号、规格要严格按图纸设计要求选用。表面清理干净,不得有油污、锈皮等。3)将所有处理完的锚栓,现场负责人检查清理工作,请监理验收。5.定位:将螺栓放入孔中,按设计要求位置固定好,并且将螺栓相互位置也固定牢固。可采用在上部用钢板开孔加螺母进行固定。6.浇注:采用高强灌浆料进行灌浆,在浇注的过程中,不得碰撞螺栓。在原标高-2.6米以上的150mm高小砼台采用[15槽钢焊接成方箱,用以支承设备。7.验收:埋植工作完成后,现场负责人按部位请甲方等相关部门对锚栓质量进行检查验收。四、质量保证措施1)严格按照有关规范的质量要求及设计的要求进行施工。2)钻孔位置线放完后,报请有关单位验线。3)钻孔完成后,必须将孔清理干净,做到孔内清洁干燥,基本无粉尘,埋植用锚栓必须清理,清孔和锚栓清理完成后,报甲方验收,做好隐检记录。4)在浇注后,要做好螺栓的养护等工作,不得在未凝固前碰撞螺栓。5)锚栓锚固工作完成后,经自检合格后,报请甲方验收。铸铁机螺栓重植锚固方案编制:日期:年月日审核:日期:年月日批准:日期:年月日中冶集团华冶科工内蒙古明拓工程项目部
