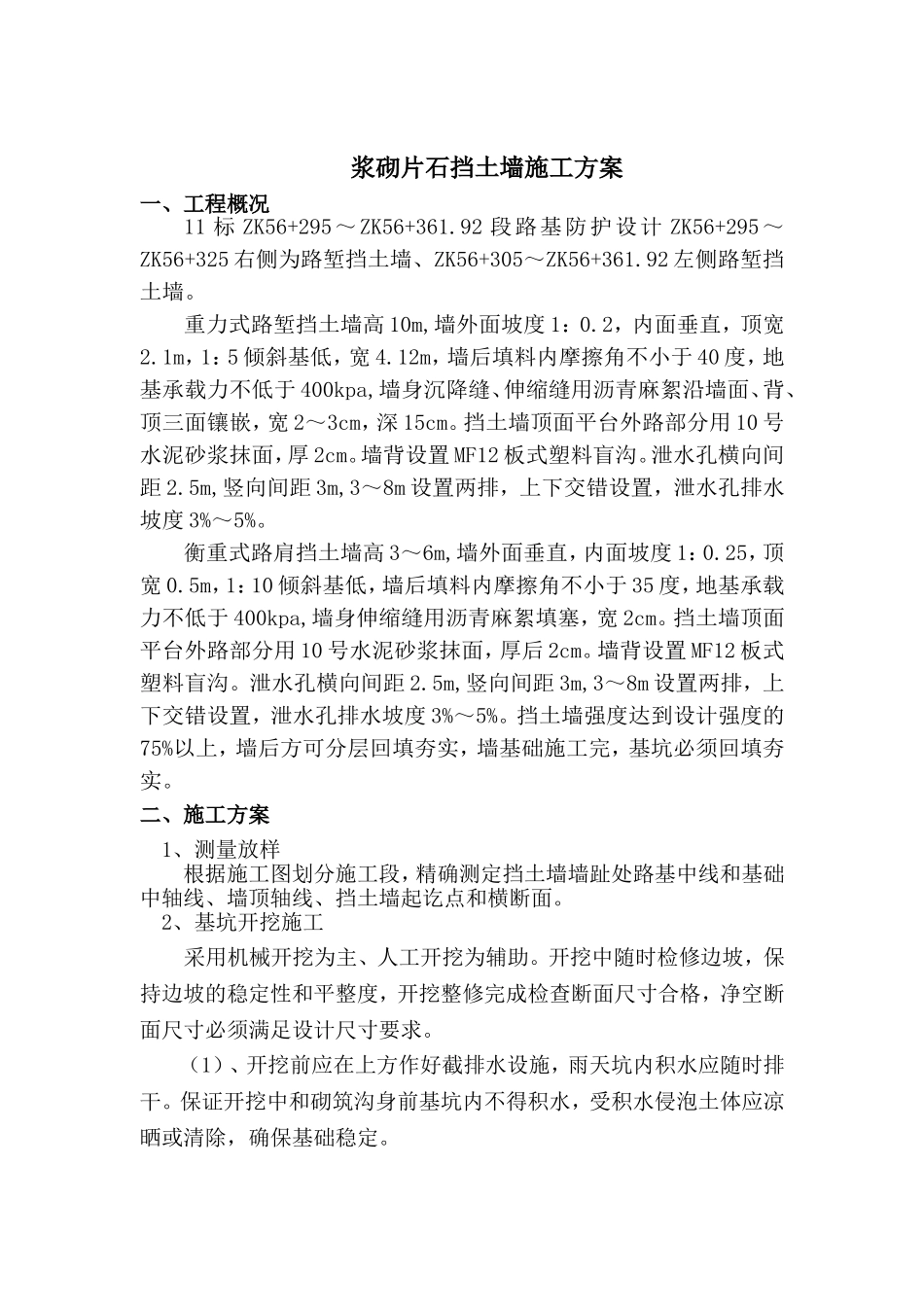

浆砌片石挡土墙施工方案一、工程概况11标ZK56+295~ZK56+361
92段路基防护设计ZK56+295~ZK56+325右侧为路堑挡土墙、ZK56+305~ZK56+361
92左侧路堑挡土墙
重力式路堑挡土墙高10m,墙外面坡度1:0
2,内面垂直,顶宽2
1m,1:5倾斜基低,宽4
12m,墙后填料内摩擦角不小于40度,地基承载力不低于400kpa,墙身沉降缝、伸缩缝用沥青麻絮沿墙面、背、顶三面镶嵌,宽2~3cm,深15cm
挡土墙顶面平台外路部分用10号水泥砂浆抹面,厚2cm
墙背设置MF12板式塑料盲沟
泄水孔横向间距2
5m,竖向间距3m,3~8m设置两排,上下交错设置,泄水孔排水坡度3%~5%
衡重式路肩挡土墙高3~6m,墙外面垂直,内面坡度1:0
25,顶宽0
5m,1:10倾斜基低,墙后填料内摩擦角不小于35度,地基承载力不低于400kpa,墙身伸缩缝用沥青麻絮填塞,宽2cm
挡土墙顶面平台外路部分用10号水泥砂浆抹面,厚后2cm
墙背设置MF12板式塑料盲沟
泄水孔横向间距2
5m,竖向间距3m,3~8m设置两排,上下交错设置,泄水孔排水坡度3%~5%
挡土墙强度达到设计强度的75%以上,墙后方可分层回填夯实,墙基础施工完,基坑必须回填夯实
二、施工方案1、测量放样根据施工图划分施工段,精确测定挡土墙墙趾处路基中线和基础中轴线、墙顶轴线、挡土墙起讫点和横断面
2、基坑开挖施工采用机械开挖为主、人工开挖为辅助
开挖中随时检修边坡,保持边坡的稳定性和平整度,开挖整修完成检查断面尺寸合格,净空断面尺寸必须满足设计尺寸要求
(1)、开挖前应在上方作好截排水设施,雨天坑内积水应随时排干
保证开挖中和砌筑沟身前基坑内不得积水,受积水侵泡土体应凉晒或清除,确保基础稳定

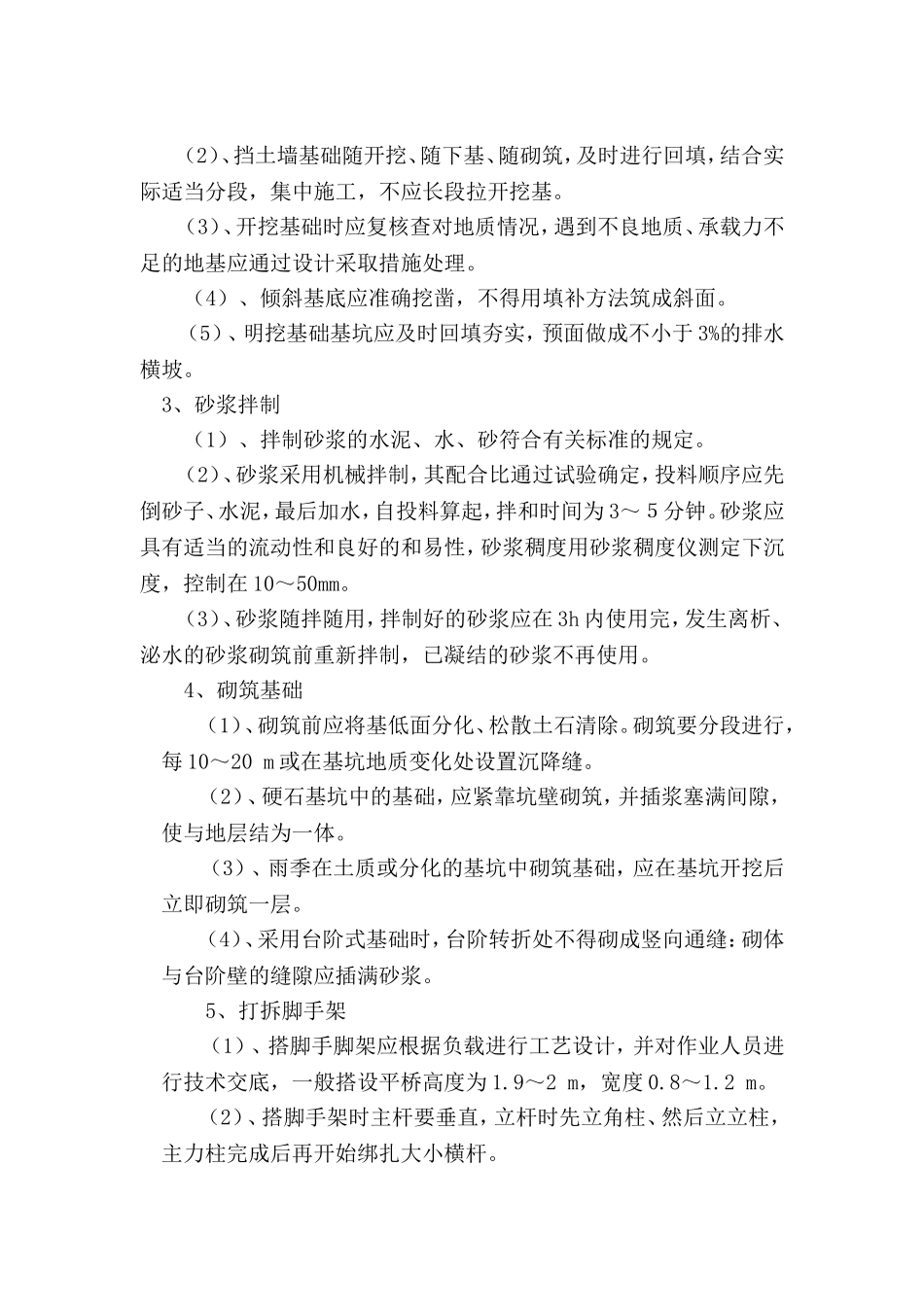

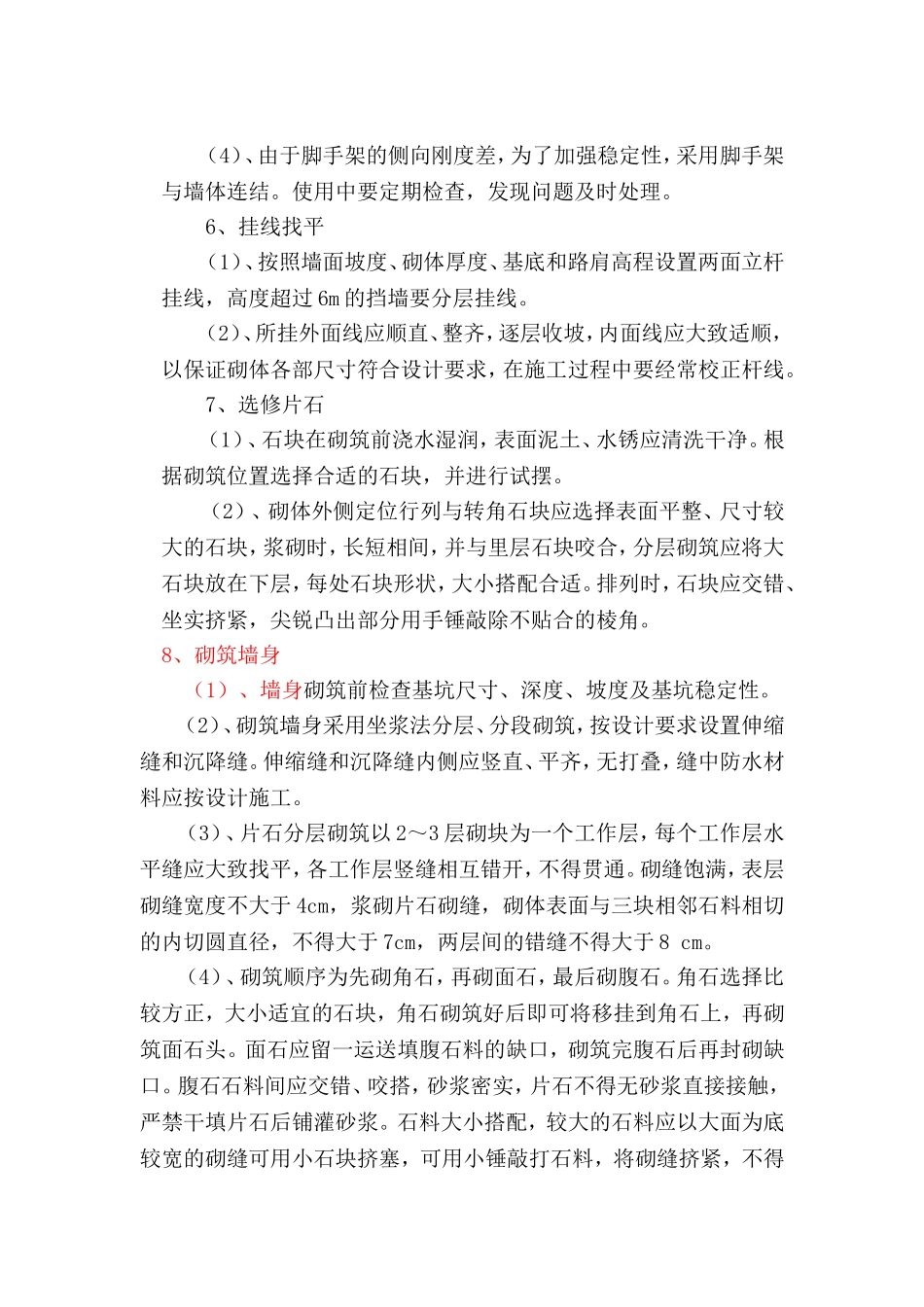

(2)、挡土墙基础随开挖、随下基、随砌筑,及时进行回填,结合实际适当分段,集中施工,不应长段拉
