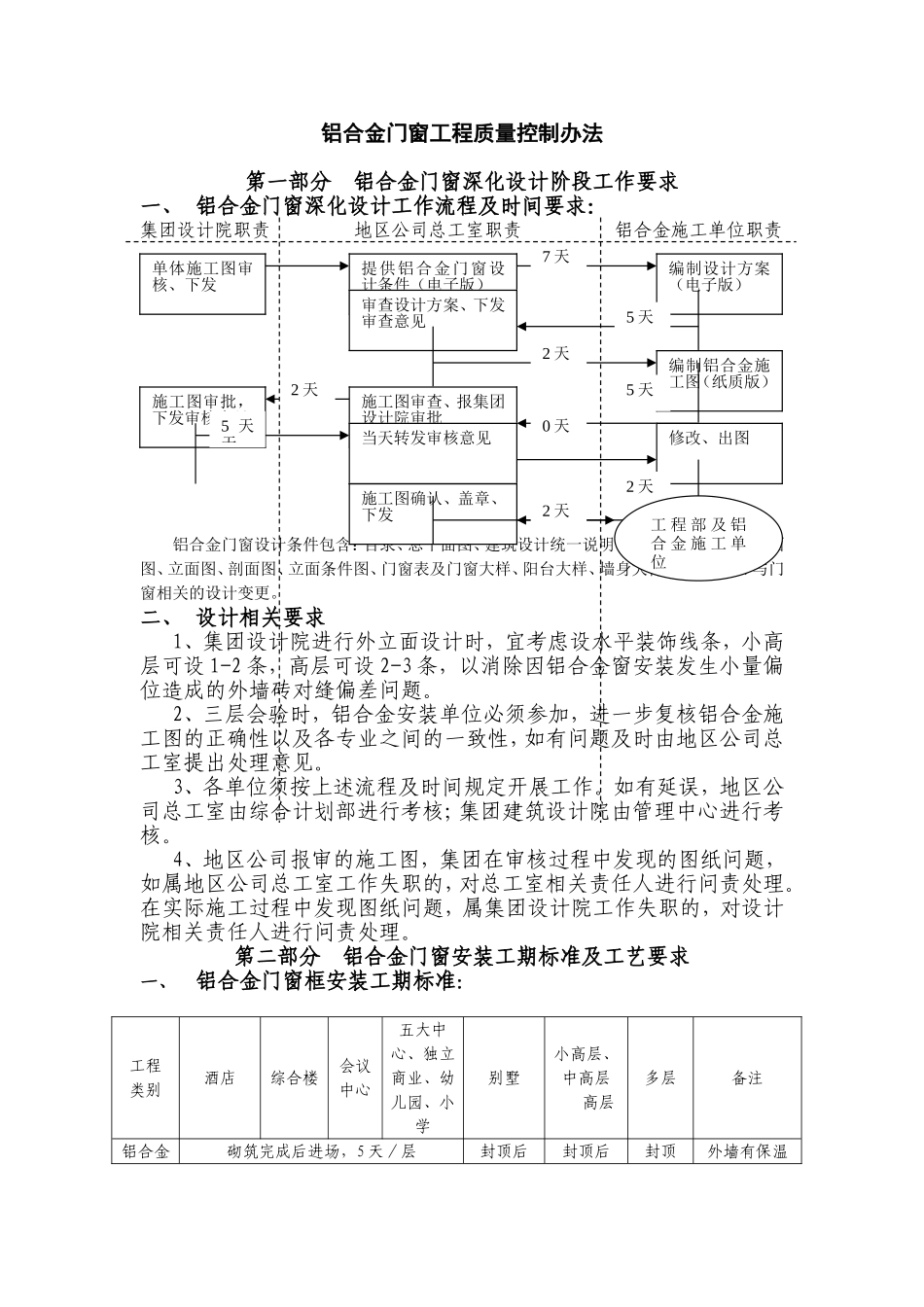

铝合金门窗工程质量控制办法第一部分铝合金门窗深化设计阶段工作要求一、铝合金门窗深化设计工作流程及时间要求:集团设计院职责地区公司总工室职责铝合金施工单位职责铝合金门窗设计条件包含:目录、总平面图、建筑设计统一说明、建筑装修作法表、平面图、立面图、剖面图、立面条件图、门窗表及门窗大样、阳台大样、墙身大样、楼梯大样、与门窗相关的设计变更
二、设计相关要求1、集团设计院进行外立面设计时,宜考虑设水平装饰线条,小高层可设1-2条,高层可设2-3条,以消除因铝合金窗安装发生小量偏位造成的外墙砖对缝偏差问题
2、三层会验时,铝合金安装单位必须参加,进一步复核铝合金施工图的正确性以及各专业之间的一致性,如有问题及时由地区公司总工室提出处理意见
3、各单位须按上述流程及时间规定开展工作
如有延误,地区公司总工室由综合计划部进行考核;集团建筑设计院由管理中心进行考核
4、地区公司报审的施工图,集团在审核过程中发现的图纸问题,如属地区公司总工室工作失职的,对总工室相关责任人进行问责处理
在实际施工过程中发现图纸问题,属集团设计院工作失职的,对设计院相关责任人进行问责处理

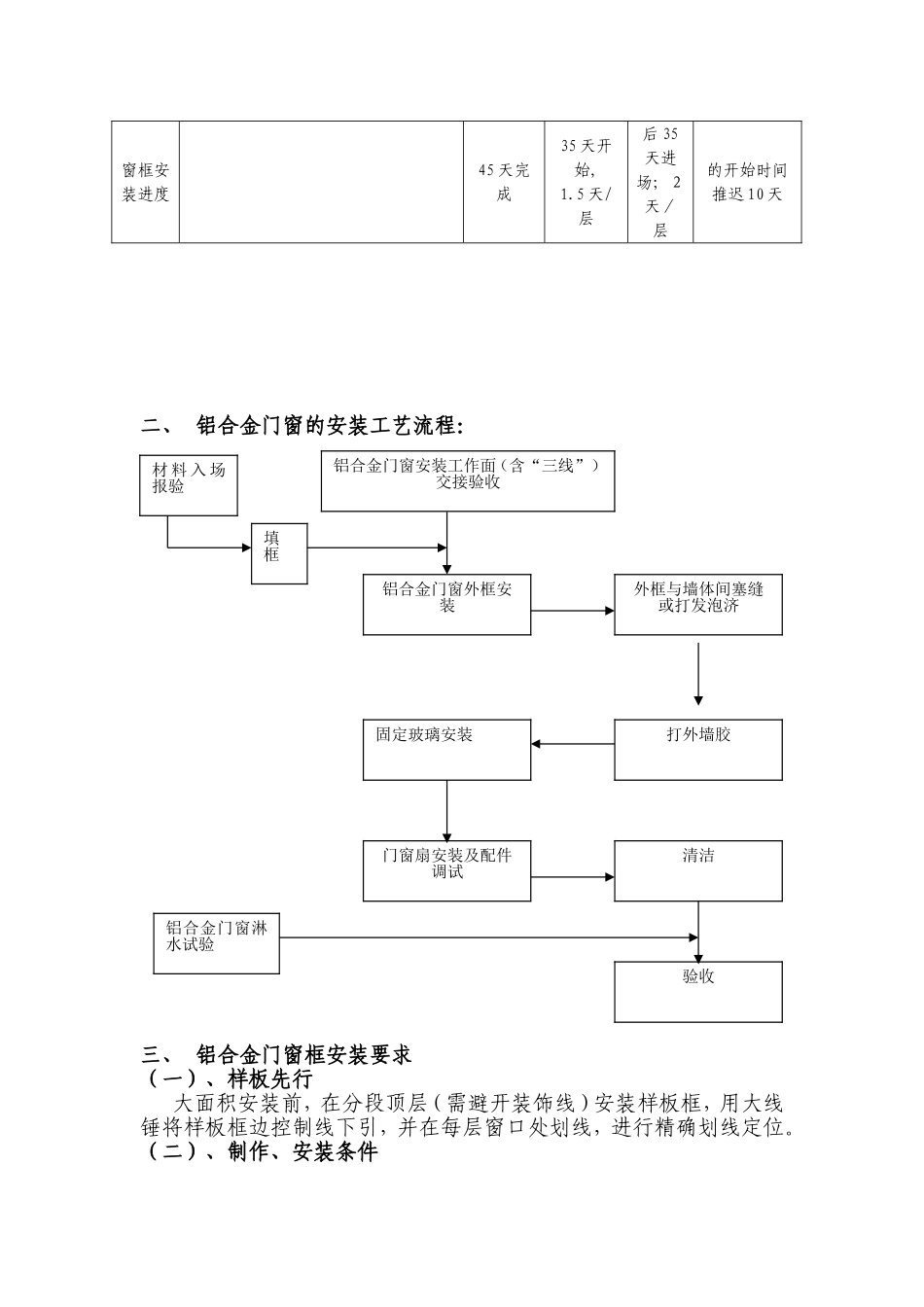

第二部分铝合金门窗安装工期标准及工艺要求一、铝合金门窗框安装工期标准:工程类别酒店综合楼会议中心五大中心、独立商业、幼儿园、小学别墅小高层、中高层高层多层备注铝合金砌筑完成后进场,5天/层封顶后封顶后封顶外墙有保温单体施工图审核、下发编制设计方案(电子版)提供铝合金门窗设计条件(电子版)7天审查设计方案、下发审查意见5天编制铝合金施工图(纸质版)2天施工图审查、报集团设计院审批5天施工图审批,下发审核意见修改、出图当天转发审核意见2天5天天0天施工图确认、盖章、下发2天工程部及铝合金施工单位2天窗框安装进度45天完成35天开始,1
