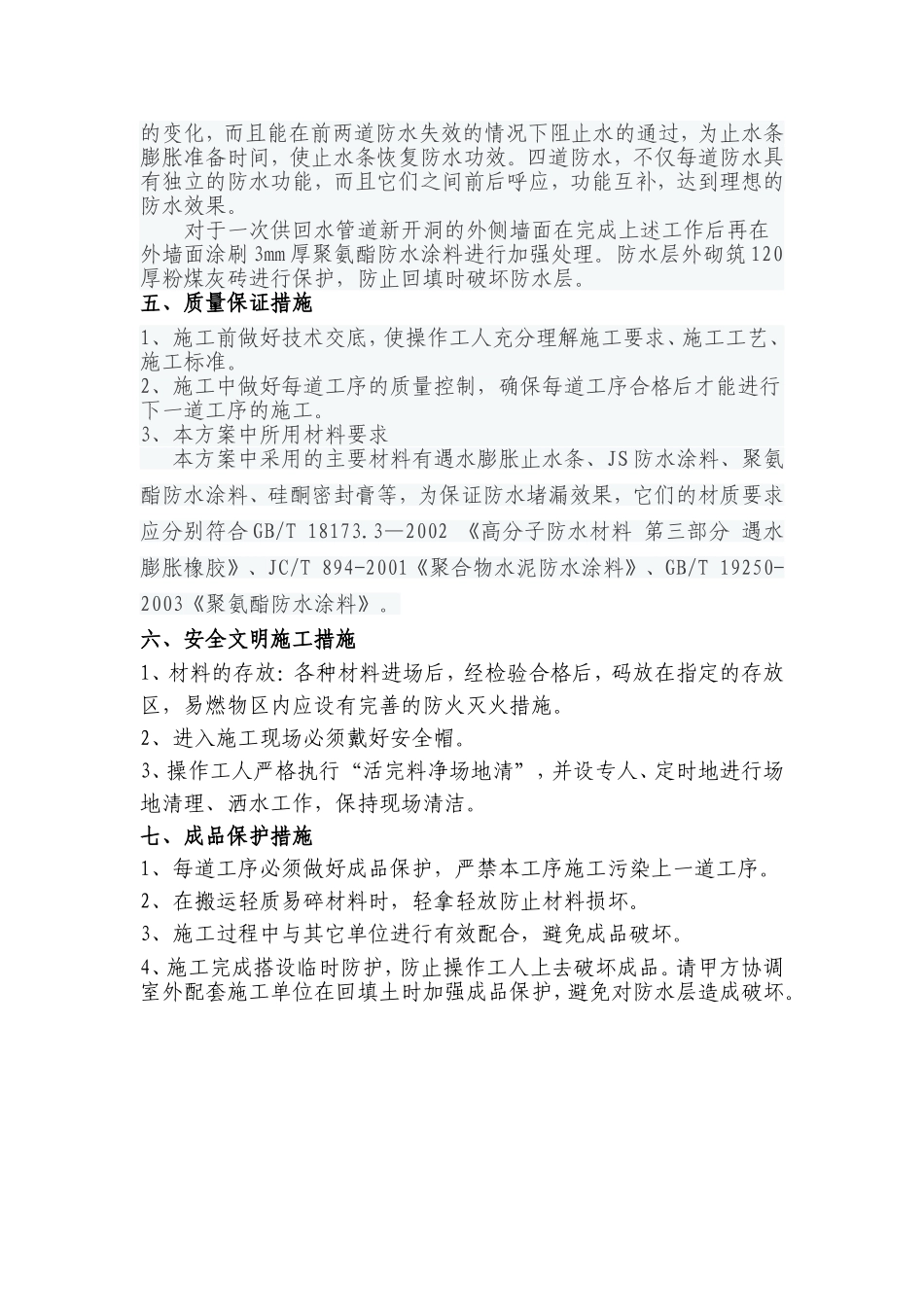

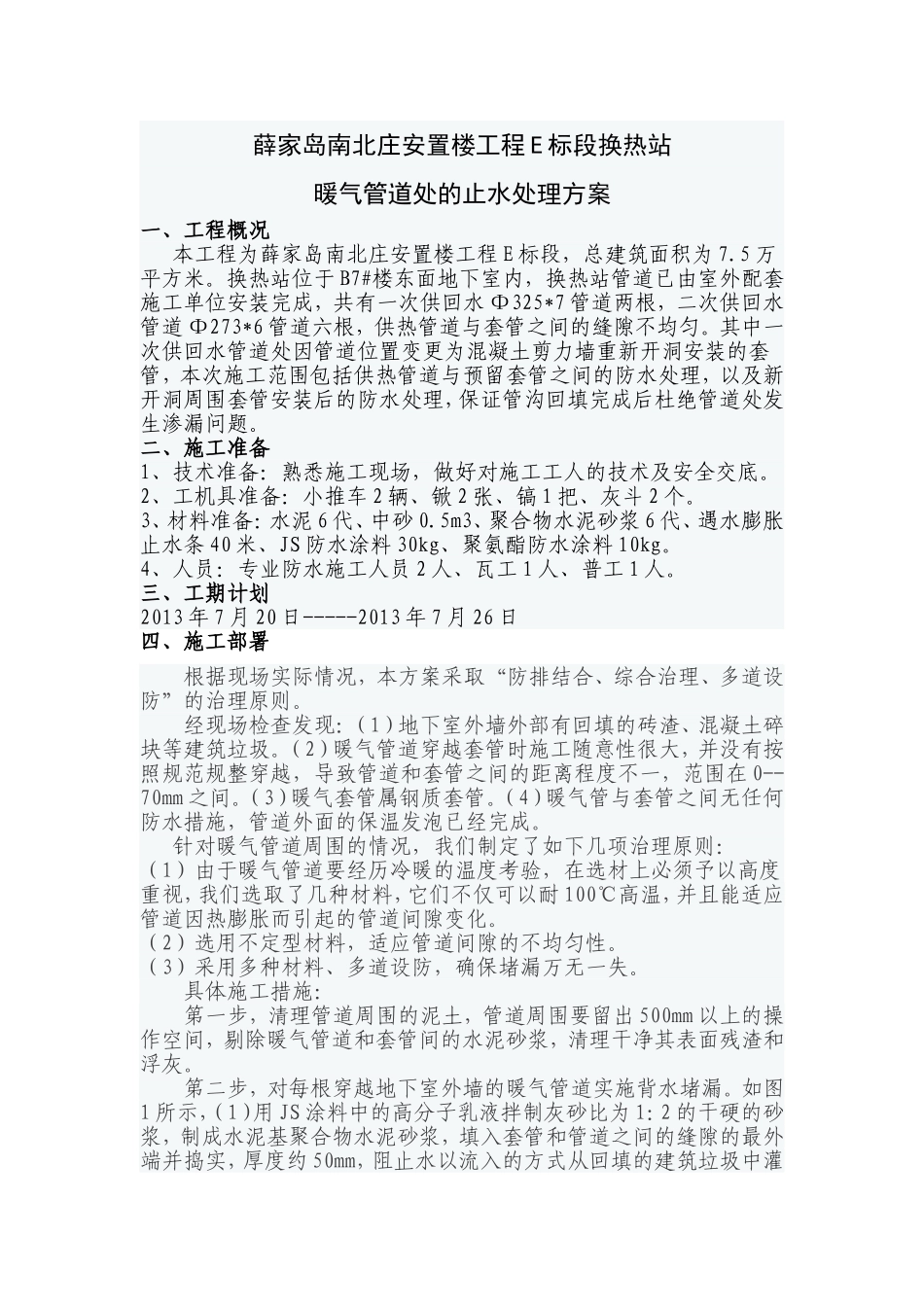

薛家岛南北庄安置楼工程E标段换热站暖气管道处的止水处理方案一、工程概况本工程为薛家岛南北庄安置楼工程E标段,总建筑面积为7
换热站位于B7#楼东面地下室内,换热站管道已由室外配套施工单位安装完成,共有一次供回水Φ325*7管道两根,二次供回水管道Φ273*6管道六根,供热管道与套管之间的缝隙不均匀
其中一次供回水管道处因管道位置变更为混凝土剪力墙重新开洞安装的套管,本次施工范围包括供热管道与预留套管之间的防水处理,以及新开洞周围套管安装后的防水处理,保证管沟回填完成后杜绝管道处发生渗漏问题
二、施工准备1、技术准备:熟悉施工现场,做好对施工工人的技术及安全交底
2、工机具准备:小推车2辆、锨2张、镐1把、灰斗2个
3、材料准备:水泥6代、中砂0
5m3、聚合物水泥砂浆6代、遇水膨胀止水条40米、JS防水涂料30kg、聚氨酯防水涂料10kg
4、人员:专业防水施工人员2人、瓦工1人、普工1人
三、工期计划2013年7月20日-----2013年7月26日四、施工部署根据现场实际情况,本方案采取“防排结合、综合治理、多道设防”的治理原则
经现场检查发现:(1)地下室外墙外部有回填的砖渣、混凝土碎块等建筑垃圾
(2)暖气管道穿越套管时施工随意性很大,并没有按照规范规整穿越,导致管道和套管之间的距离程度不一,范围在0--70mm之间
(3)暖气套管属钢质套管
(4)暖气管与套管之间无任何防水措施,管道外面的保温发泡已经完成
针对暖气管道周围的情况,我们制定了如下几项治理原则:(1)由于暖气管道要经历冷暖的温度考验,在选材上必须予以高度重视,我们选取了几种材料,它们不仅可以耐100℃高温,并且能适应管道因热膨胀而引起的管道间隙变化
(2)选用不定型材料,适应管道间隙的不均匀性
(3)采用多种材料、多道设防,确保堵漏万无一失
具体施工措施:第一步,清理管道周围的泥土,管道周
