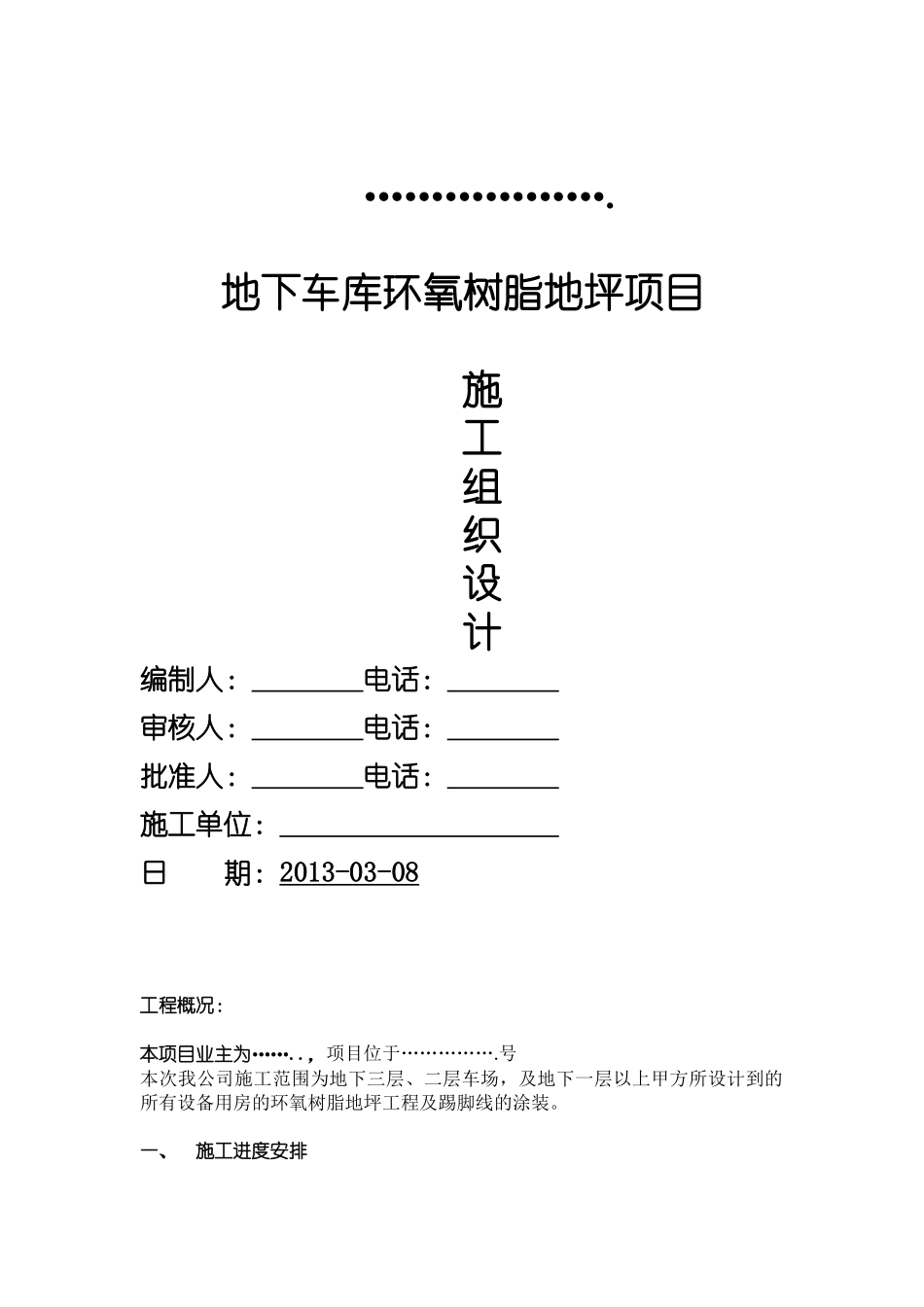

地下车库环氧树脂地坪项目施工组织设计编制人:电话:审核人:电话:批准人:电话:施工单位:日期:2013-03-08工程概况:本项目业主为……
,项目位于……………
号本次我公司施工范围为地下三层、二层车场,及地下一层以上甲方所设计到的所有设备用房的环氧树脂地坪工程及踢脚线的涂装

一、施工进度安排因为本工程总工期要求比较紧张,不具备给予最佳施工环境,而环氧地坪的施工根据现场情况在打磨后最多可以暂时停留两日左右,而涂装完第一道底涂后绝对不允许其他人员再次作业施工,通过本公司项目组讨论,现提出如下施工方案(具体可根据实际情况协调变更)分层分区域施工:1
本着尽量避免或减少交叉作业而影响工期与品质的原则,本次施工原则第一步为由内之外的顺序,即从地下三层施工做起,往上依次推进2
每一层全封闭施工,(期间不允许交叉施工),每层工期为15-20天
最后施工设备用房,期间条件允许的情况下,局部机房可以同时与车场内同时施工
局部潮湿的区域最后达到施工要求后完成(待定)二、施工组织管理架构及职责分工施工组织结构三
项目管理部人员组成及职责该项目管理部由管理部经理一人、工程监理一人、施工组长等人员组成

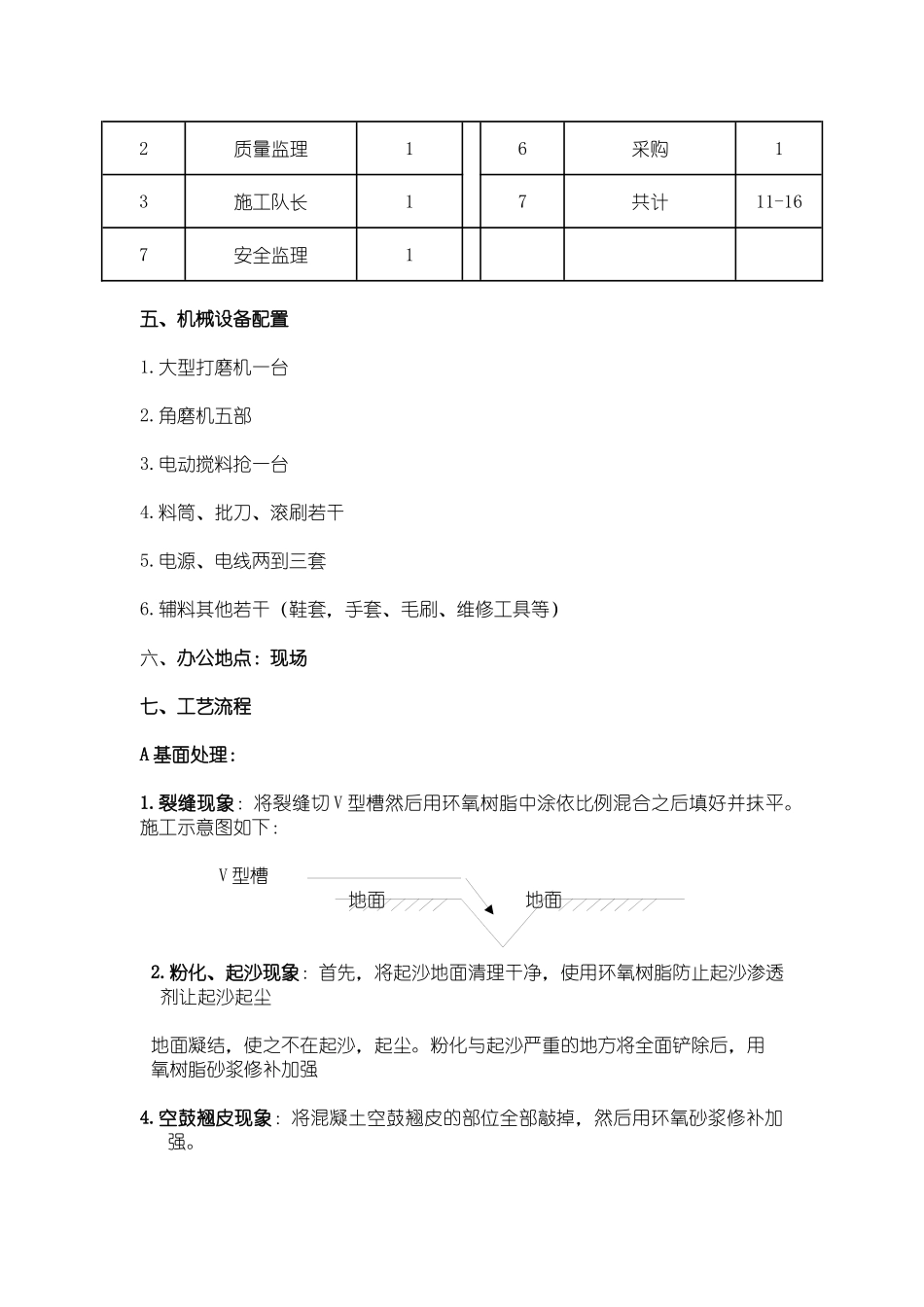

项目管理部经理由担任,负责此工程全面管理工作和协调;施工现场将委派工程监理作为驻场代表,负责现场工程质量监督及人员调配;四、劳动力配置计划(可根据施工要求调整)序号工种名称人数序号工种名称人数1项目经理24施工技术工人6-10项目管理部环氧地坪施工班组工程技术质量监理采购安全2质量监理16采购13施工队长17共计11-167安全监理1五、机械设备配置1
大型打磨机一台2
角磨机五部3
电动搅料抢一台4
料筒、批刀、滚刷若干5
电源、电线两到三套6
辅料其他若干(鞋套,手套、毛刷、维修工具等)六、办公地点:现场七、工艺流程A基面处理:1
裂缝现象:将裂缝切V型槽然后用环氧树脂
