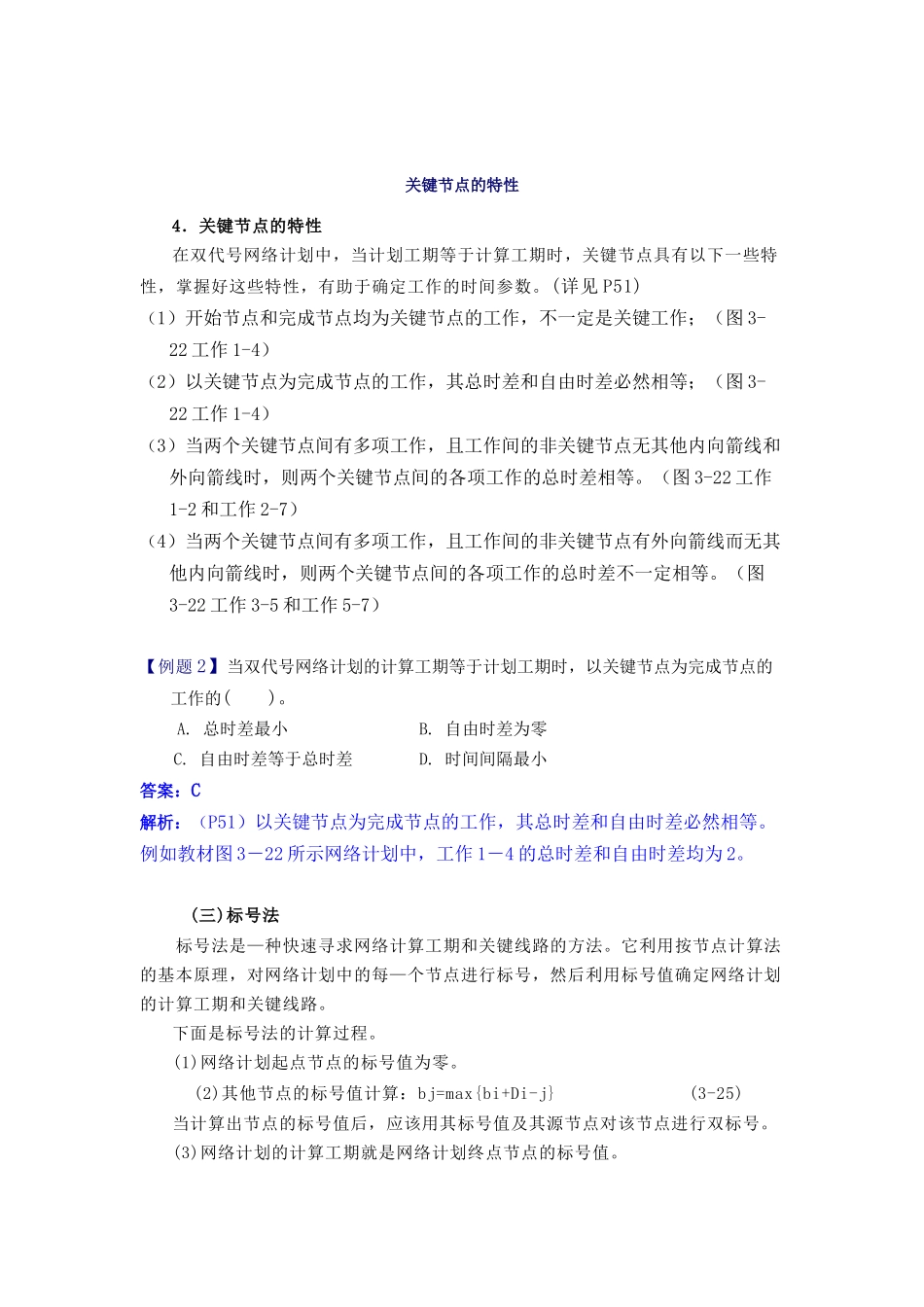

关键节点的特性4.关键节点的特性在双代号网络计划中,当计划工期等于计算工期时,关键节点具有以下一些特性,掌握好这些特性,有助于确定工作的时间参数
(详见P51)(1)开始节点和完成节点均为关键节点的工作,不一定是关键工作;(图3-22工作1-4)(2)以关键节点为完成节点的工作,其总时差和自由时差必然相等;(图3-22工作1-4)(3)当两个关键节点间有多项工作,且工作间的非关键节点无其他内向箭线和外向箭线时,则两个关键节点间的各项工作的总时差相等
(图3-22工作1-2和工作2-7)(4)当两个关键节点间有多项工作,且工作间的非关键节点有外向箭线而无其他内向箭线时,则两个关键节点间的各项工作的总时差不一定相等
(图3-22工作3-5和工作5-7)【例题2】当双代号网络计划的计算工期等于计划工期时,以关键节点为完成节点的工作的()
总时差最小B
自由时差为零C
自由时差等于总时差D
时间间隔最小答案:C解析:(P51)以关键节点为完成节点的工作,其总时差和自由时差必然相等
例如教材图3-22所示网络计划中,工作1-4的总时差和自由时差均为2

(三)标号法标号法是—种快速寻求网络计算工期和关键线路的方法
它利用按节点计算法的基本原理,对网络计划中的每—个节点进行标号,然后利用标号值确定网络计划的计算工期和关键线路
下面是标号法的计算过程
(1)网络计划起点节点的标号值为零
(2)其他节点的标号值计算:bj=max{bi+Di-j}(3-25)当计算出节点的标号值后,应该用其标号值及其源节点对该节点进行双标号
(3)网络计划的计算工期就是网络计划终点节点的标号值

(4)关键线路应从网络计划的终点节点开始,逆着箭线方向按源节点确定
例题3【例题3】在下图所示的双代号网络计划中,关键线路有()条
A.1B.2C
3D.4答案:B解析::双代号网络计划关键工作的判定方法:1)标号
