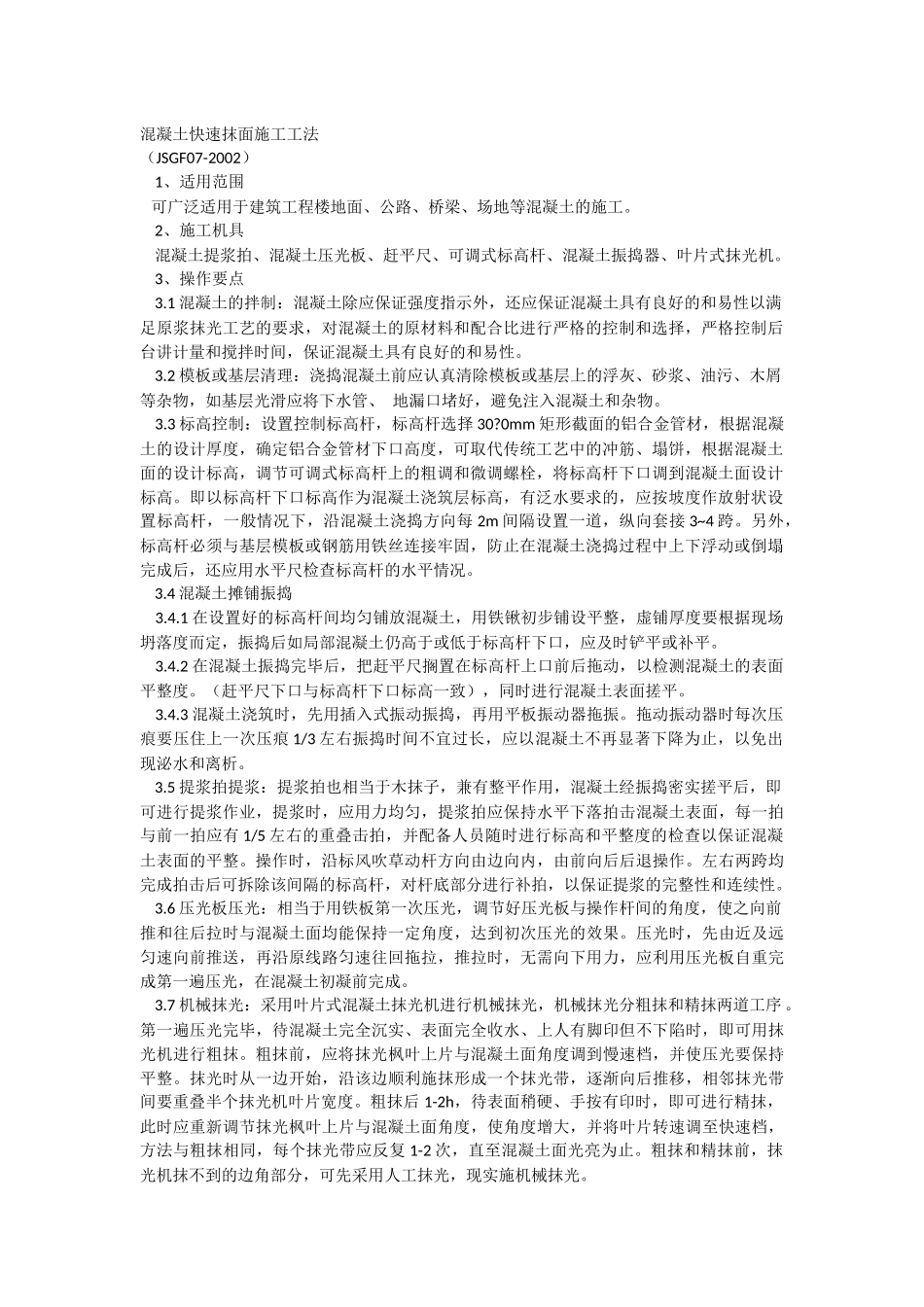

混凝土快速抹面施工工法(JSGF07-2002)1、适用范围可广泛适用于建筑工程楼地面、公路、桥梁、场地等混凝土的施工
2、施工机具混凝土提浆拍、混凝土压光板、赶平尺、可调式标高杆、混凝土振捣器、叶片式抹光机
3、操作要点3
1混凝土的拌制:混凝土除应保证强度指示外,还应保证混凝土具有良好的和易性以满足原浆抹光工艺的要求,对混凝土的原材料和配合比进行严格的控制和选择,严格控制后台讲计量和搅拌时间,保证混凝土具有良好的和易性
2模板或基层清理:浇捣混凝土前应认真清除模板或基层上的浮灰、砂浆、油污、木屑等杂物,如基层光滑应将下水管、地漏口堵好,避免注入混凝土和杂物
3标高控制:设置控制标高杆,标高杆选择30
0mm矩形截面的铝合金管材,根据混凝土的设计厚度,确定铝合金管材下口高度,可取代传统工艺中的冲筋、塌饼,根据混凝土面的设计标高,调节可调式标高杆上的粗调和微调螺栓,将标高杆下口调到混凝土面设计标高
即以标高杆下口标高作为混凝土浇筑层标高,有泛水要求的,应按坡度作放射状设置标高杆,一般情况下,沿混凝土浇捣方向每2m间隔设置一道,纵向套接3~4跨
另外,标高杆必须与基层模板或钢筋用铁丝连接牢固,防止在混凝土浇捣过程中上下浮动或倒塌完成后,还应用水平尺检查标高杆的水平情况
4混凝土摊铺振捣3
1在设置好的标高杆间均匀铺放混凝土,用铁锹初步铺设平整,虚铺厚度要根据现场坍落度而定,振捣后如局部混凝土仍高于或低于标高杆下口,应及时铲平或补平
2在混凝土振捣完毕后,把赶平尺搁置在标高杆上口前后拖动,以检测混凝土的表面平整度
(赶平尺下口与标高杆下口标高一致),同时进行混凝土表面搓平
3混凝土浇筑时,先用插入式振动振捣,再用平板振动器拖振
拖动振动器时每次压痕要压住上一次压痕1/3左右振捣时间不宜过长,应以混凝土不再显著下降为止,以免出现泌水和离析
