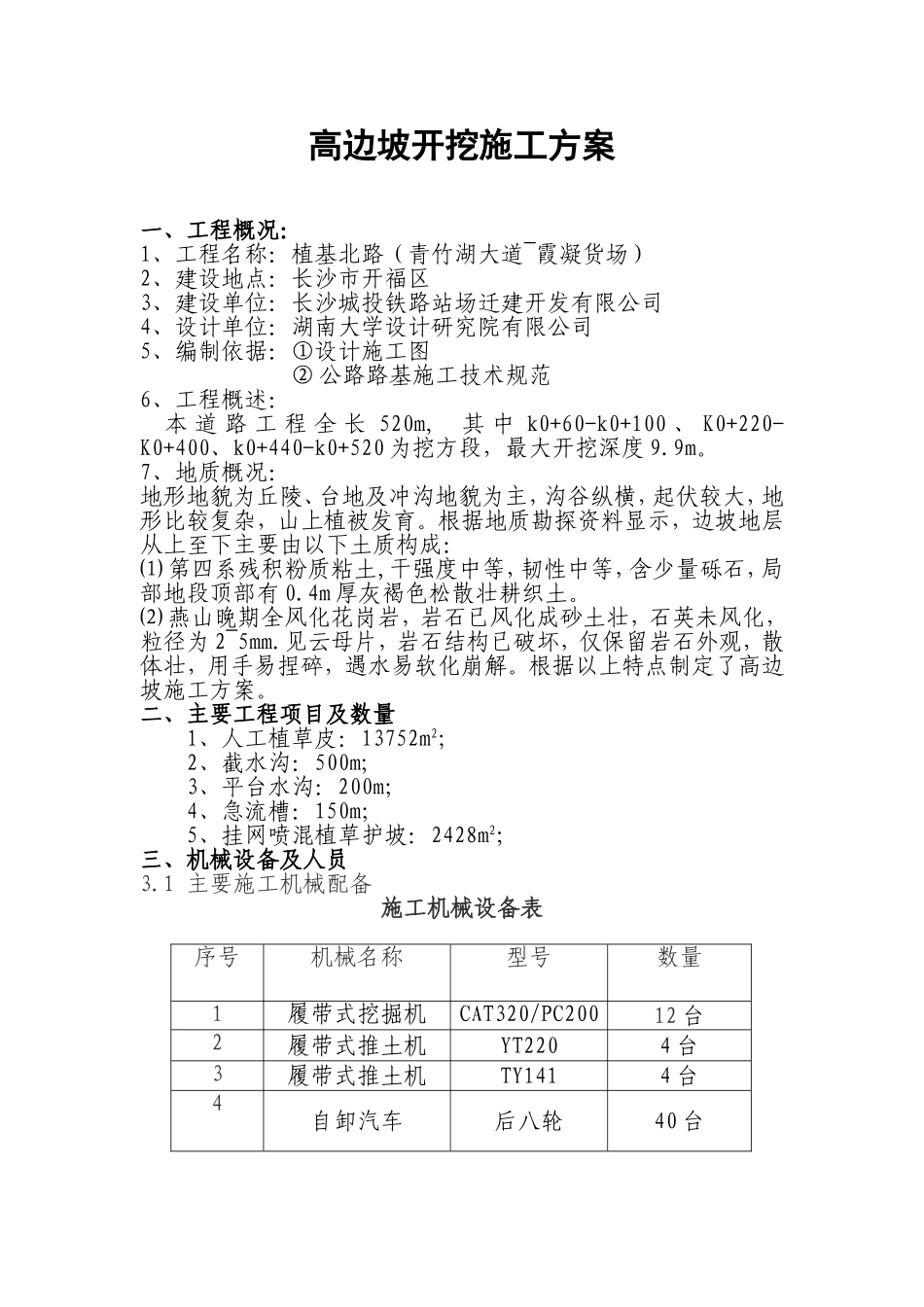

高边坡开挖施工方案一、工程概况:1、工程名称:植基北路(青竹湖大道~霞凝货场)2、建设地点:长沙市开福区3、建设单位:长沙城投铁路站场迁建开发有限公司4、设计单位:湖南大学设计研究院有限公司5、编制依据:①设计施工图②公路路基施工技术规范6、工程概述:本道路工程全长520m,其中k0+60-k0+100、K0+220-K0+400、k0+440-k0+520为挖方段,最大开挖深度9
7、地质概况:地形地貌为丘陵、台地及冲沟地貌为主,沟谷纵横,起伏较大,地形比较复杂,山上植被发育
根据地质勘探资料显示,边坡地层从上至下主要由以下土质构成:⑴第四系残积粉质粘土,干强度中等,韧性中等,含少量砾石,局部地段顶部有0
4m厚灰褐色松散壮耕织土
⑵燕山晚期全风化花岗岩,岩石已风化成砂土壮,石英未风化,粒径为2~5mm
见云母片,岩石结构已破坏,仅保留岩石外观,散体壮,用手易捏碎,遇水易软化崩解
根据以上特点制定了高边坡施工方案
二、主要工程项目及数量1、人工植草皮:13752m2;2、截水沟:500m;3、平台水沟:200m;4、急流槽:150m;5、挂网喷混植草护坡:2428m2;三、机械设备及人员3

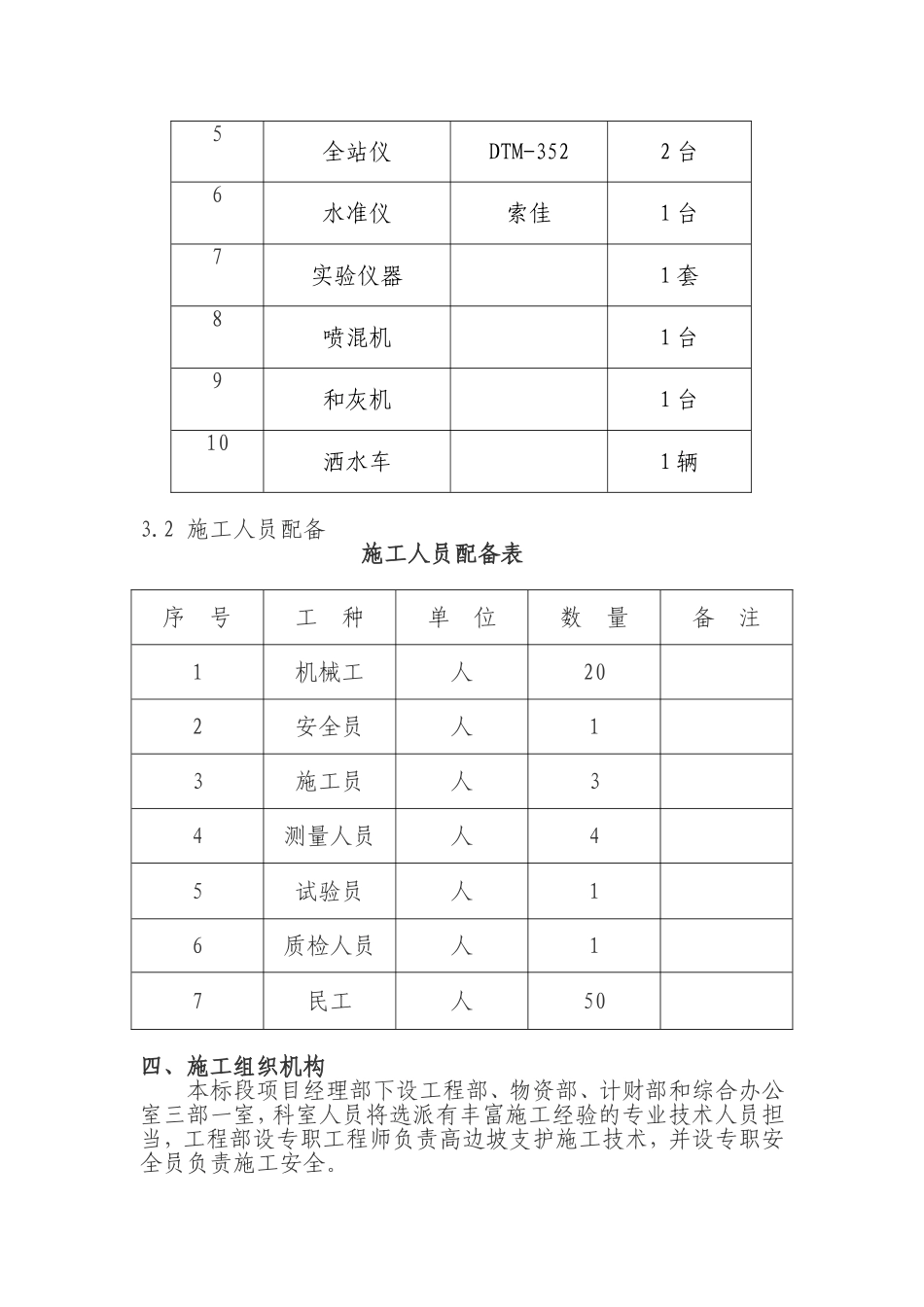

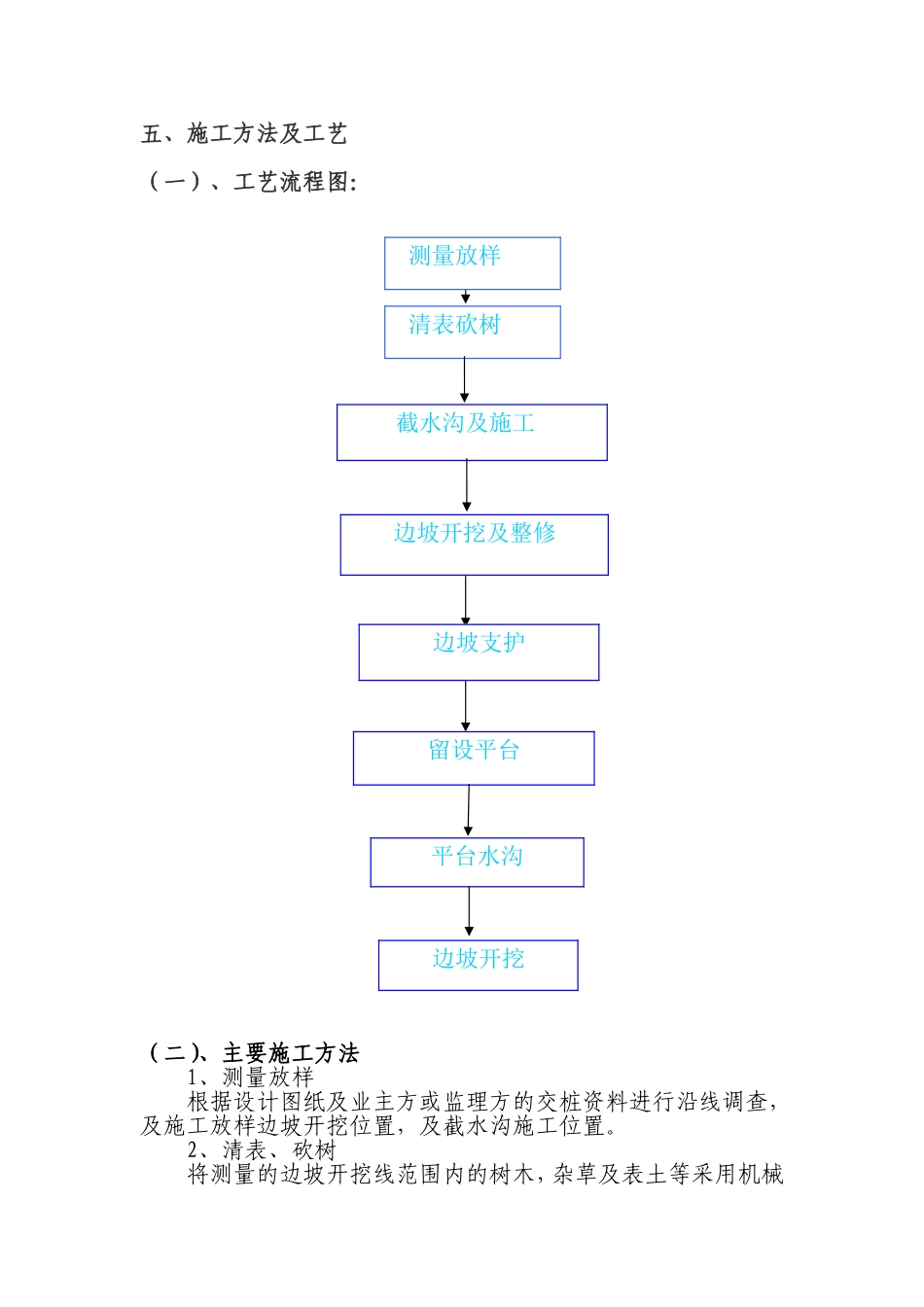

1主要施工机械配备施工机械设备表序号机械名称型号数量1履带式挖掘机CAT320/PC20012台2履带式推土机YT2204台3履带式推土机TY1414台4自卸汽车后八轮40台5全站仪DTM-3522台6水准仪索佳1台7实验仪器1套8喷混机1台9和灰机1台10洒水车1辆3
