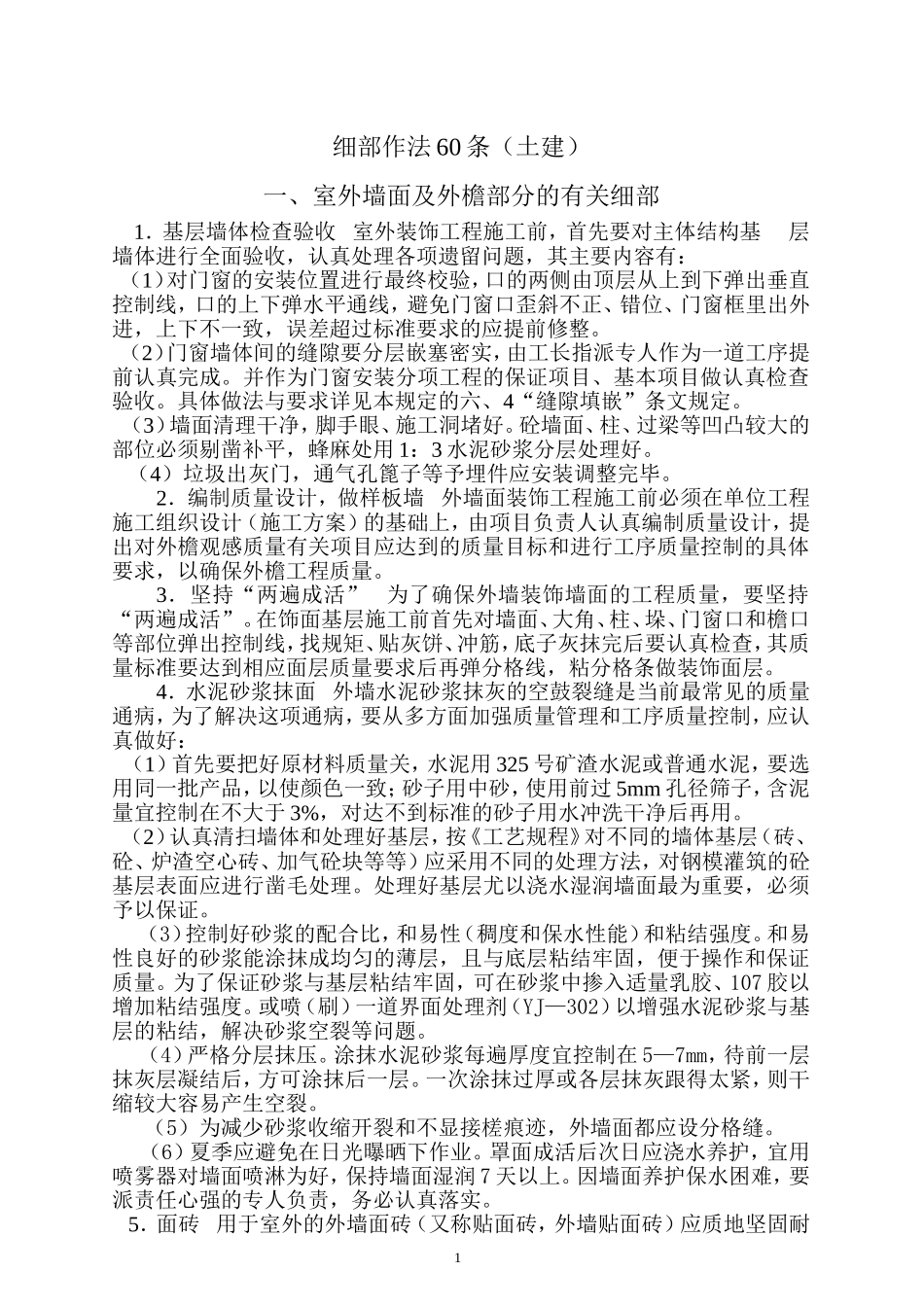

细部作法60条(土建)一、室外墙面及外檐部分的有关细部1.基层墙体检查验收室外装饰工程施工前,首先要对主体结构基层墙体进行全面验收,认真处理各项遗留问题,其主要内容有:(1)对门窗的安装位置进行最终校验,口的两侧由顶层从上到下弹出垂直控制线,口的上下弹水平通线,避免门窗口歪斜不正、错位、门窗框里出外进,上下不一致,误差超过标准要求的应提前修整
(2)门窗墙体间的缝隙要分层嵌塞密实,由工长指派专人作为一道工序提前认真完成
并作为门窗安装分项工程的保证项目、基本项目做认真检查验收
具体做法与要求详见本规定的六、4“缝隙填嵌”条文规定
(3)墙面清理干净,脚手眼、施工洞堵好
砼墙面、柱、过梁等凹凸较大的部位必须剔凿补平,蜂麻处用1:3水泥砂浆分层处理好
(4)垃圾出灰门,通气孔篦子等予埋件应安装调整完毕
2.编制质量设计,做样板墙外墙面装饰工程施工前必须在单位工程施工组织设计(施工方案)的基础上,由项目负责人认真编制质量设计,提出对外檐观感质量有关项目应达到的质量目标和进行工序质量控制的具体要求,以确保外檐工程质量
3.坚持“两遍成活”为了确保外墙装饰墙面的工程质量,要坚持“两遍成活”
在饰面基层施工前首先对墙面、大角、柱、垛、门窗口和檐口等部位弹出控制线,找规矩、贴灰饼、冲筋,底子灰抹完后要认真检查,其质量标准要达到相应面层质量要求后再弹分格线,粘分格条做装饰面层
4.水泥砂浆抹面外墙水泥砂浆抹灰的空鼓裂缝是当前最常见的质量通病,为了解决这项通病,要从多方面加强质量管理和工序质量控制,应认真做好:(1)首先要把好原材料质量关,水泥用325号矿渣水泥或普通水泥,要选用同一批产品,以使颜色一致;砂子用中砂,使用前过5mm孔径筛子,含泥量宜控制在不大于3%,对达不到标准的砂子用水冲洗干净后再用
(2)认真清扫墙体和处理好基层,按《工艺规程》对不同的墙体基层(砖、砼、炉渣空心砖、加气砼
