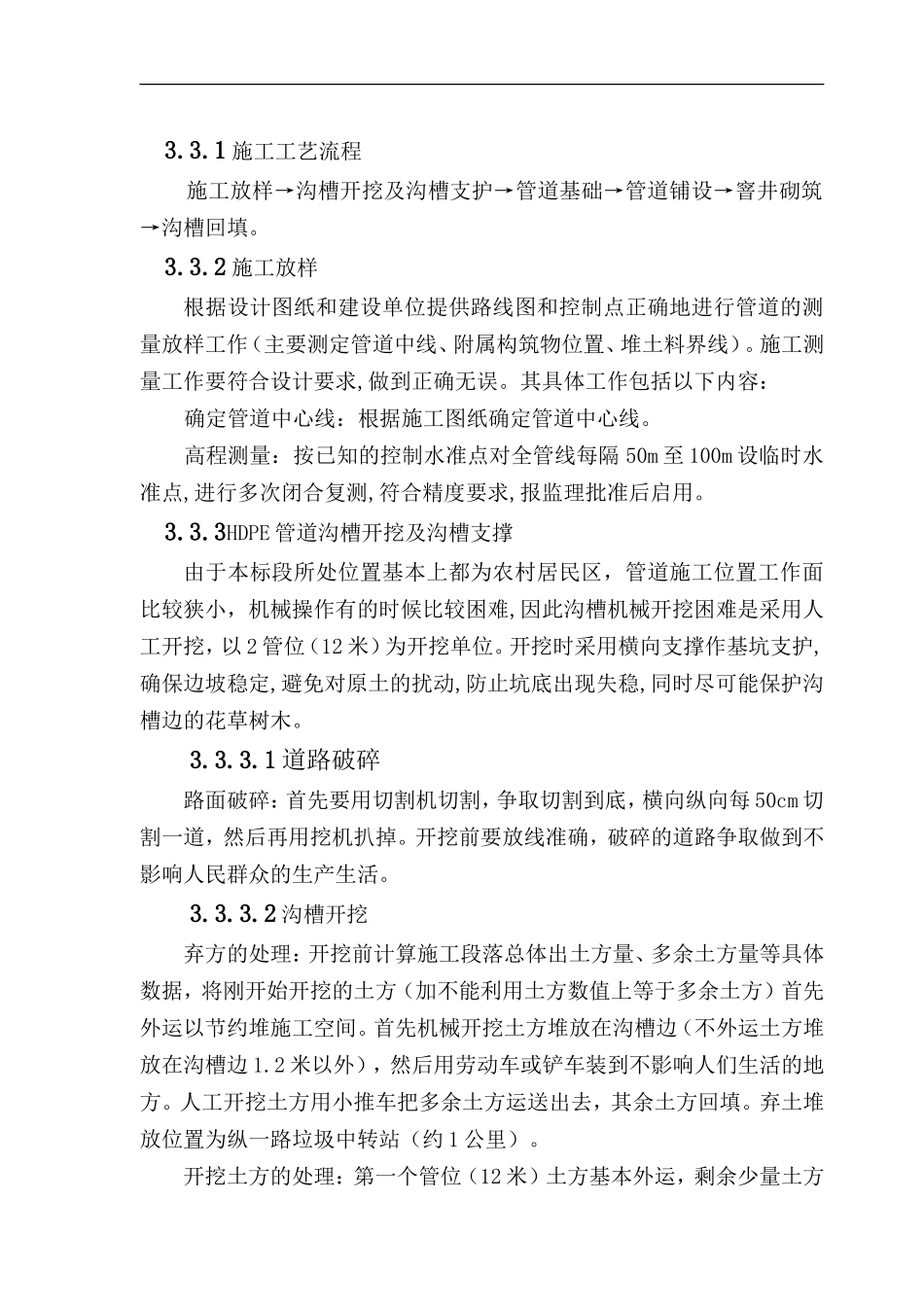

1施工工艺流程施工放样→沟槽开挖及沟槽支护→管道基础→管道铺设→窨井砌筑→沟槽回填
2施工放样根据设计图纸和建设单位提供路线图和控制点正确地进行管道的测量放样工作(主要测定管道中线、附属构筑物位置、堆土料界线)
施工测量工作要符合设计要求,做到正确无误
其具体工作包括以下内容:确定管道中心线:根据施工图纸确定管道中心线
高程测量:按已知的控制水准点对全管线每隔50m至100m设临时水准点,进行多次闭合复测,符合精度要求,报监理批准后启用
3HDPE管道沟槽开挖及沟槽支撑由于本标段所处位置基本上都为农村居民区,管道施工位置工作面比较狭小,机械操作有的时候比较困难,因此沟槽机械开挖困难是采用人工开挖,以2管位(12米)为开挖单位
开挖时采用横向支撑作基坑支护,确保边坡稳定,避免对原土的扰动,防止坑底出现失稳,同时尽可能保护沟槽边的花草树木
1道路破碎路面破碎:首先要用切割机切割,争取切割到底,横向纵向每50cm切割一道,然后再用挖机扒掉
开挖前要放线准确,破碎的道路争取做到不影响人民群众的生产生活
2沟槽开挖弃方的处理:开挖前计算施工段落总体出土方量、多余土方量等具体数据,将刚开始开挖的土方(加不能利用土方数值上等于多余土方)首先外运以节约堆施工空间
首先机械开挖土方堆放在沟槽边(不外运土方堆放在沟槽边1
2米以外),然后用劳动车或铲车装到不影响人们生活的地方
人工开挖土方用小推车把多余土方运送出去,其余土方回填
弃土堆放位置为纵一路垃圾中转站(约1公里)

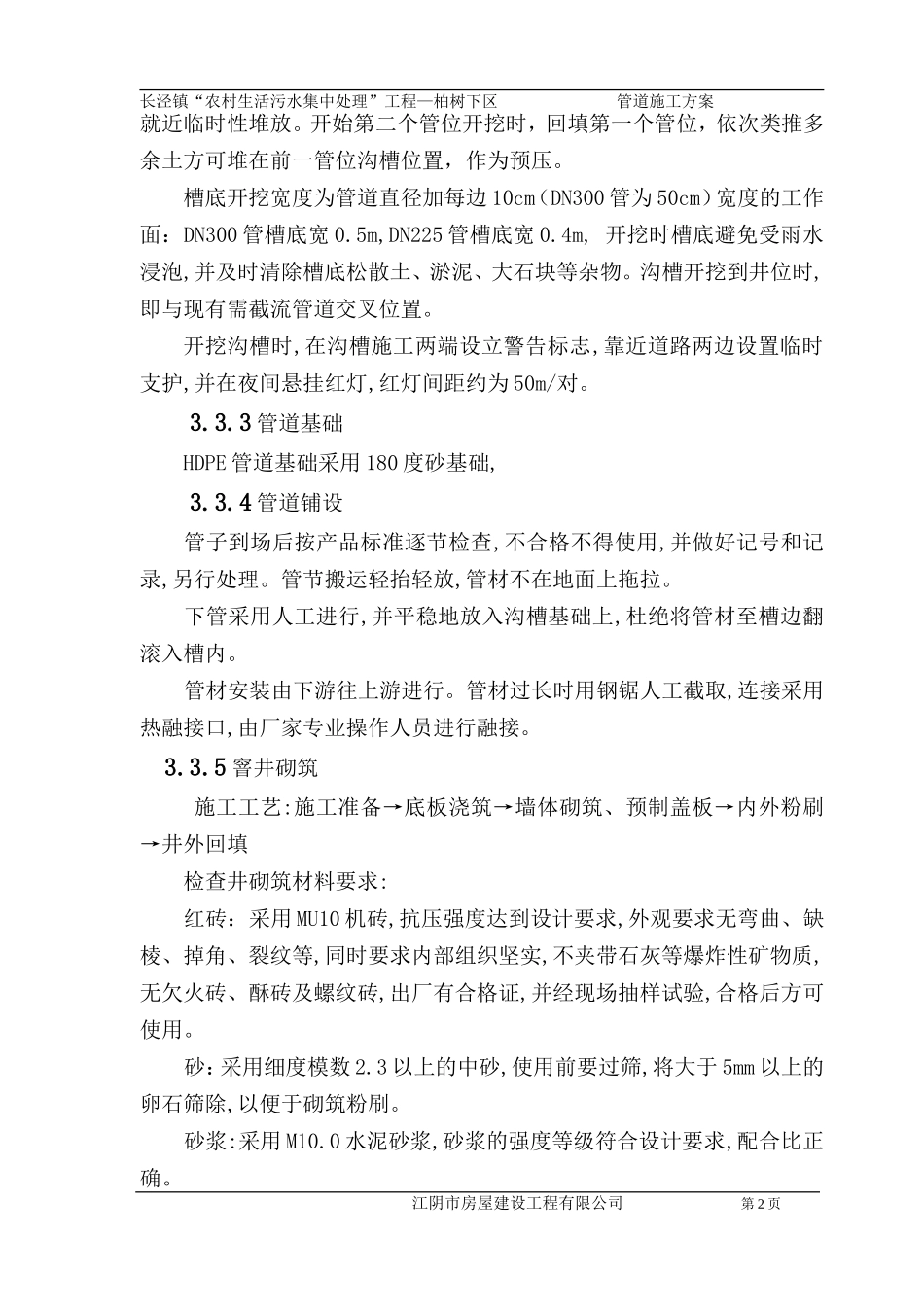

开挖土方的处理:第一个管位(12米)土方基本外运,剩余少量土方长泾镇“农村生活污水集中处理”工程—柏树下区管道施工方案就近临时性堆放
开始第二个管位开挖时,回填第一个管位,依次类推多余土方可堆在前一管位沟槽位置,作为预压

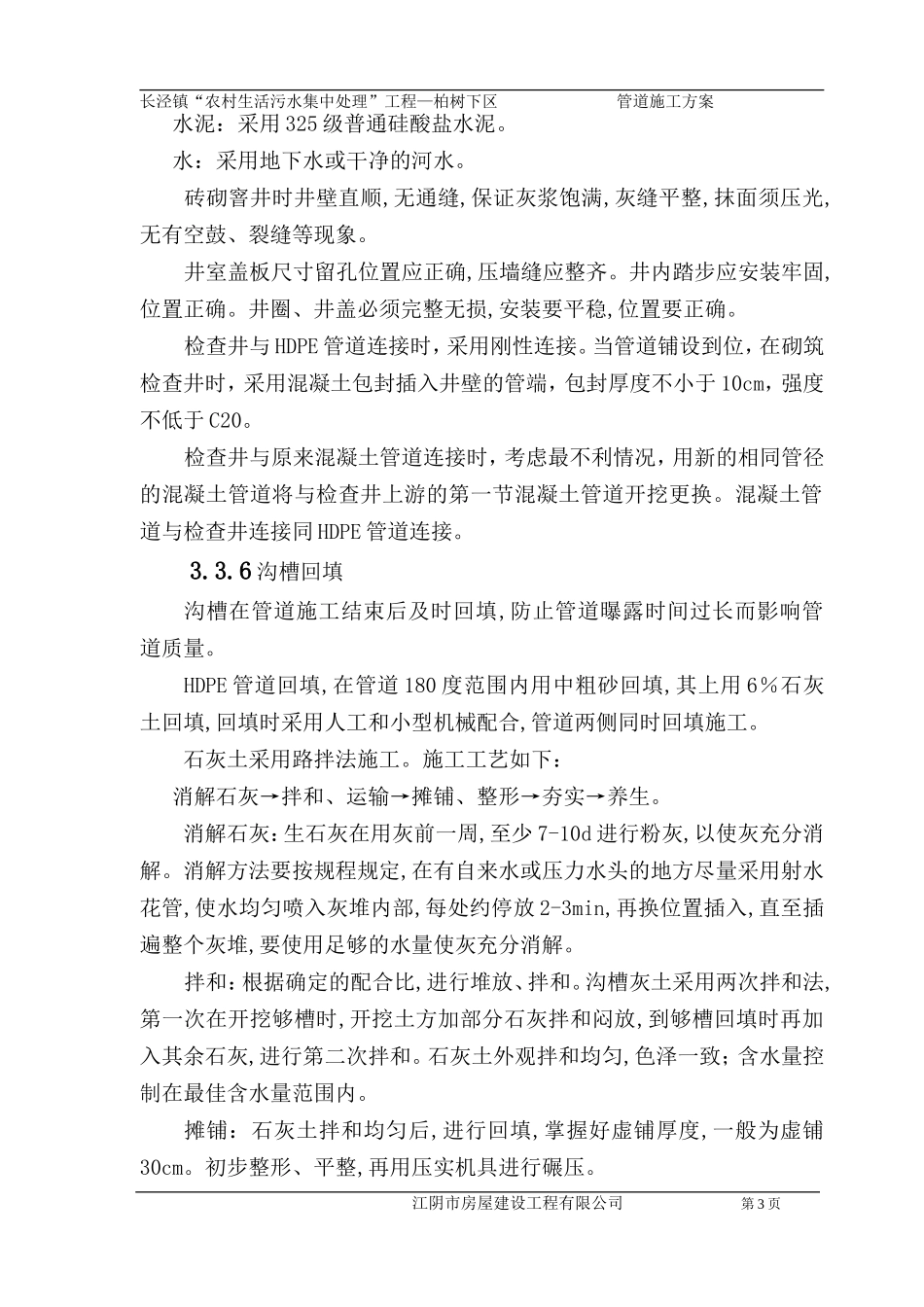

槽底开挖宽度为管道直径加每边10cm(DN300管为50
