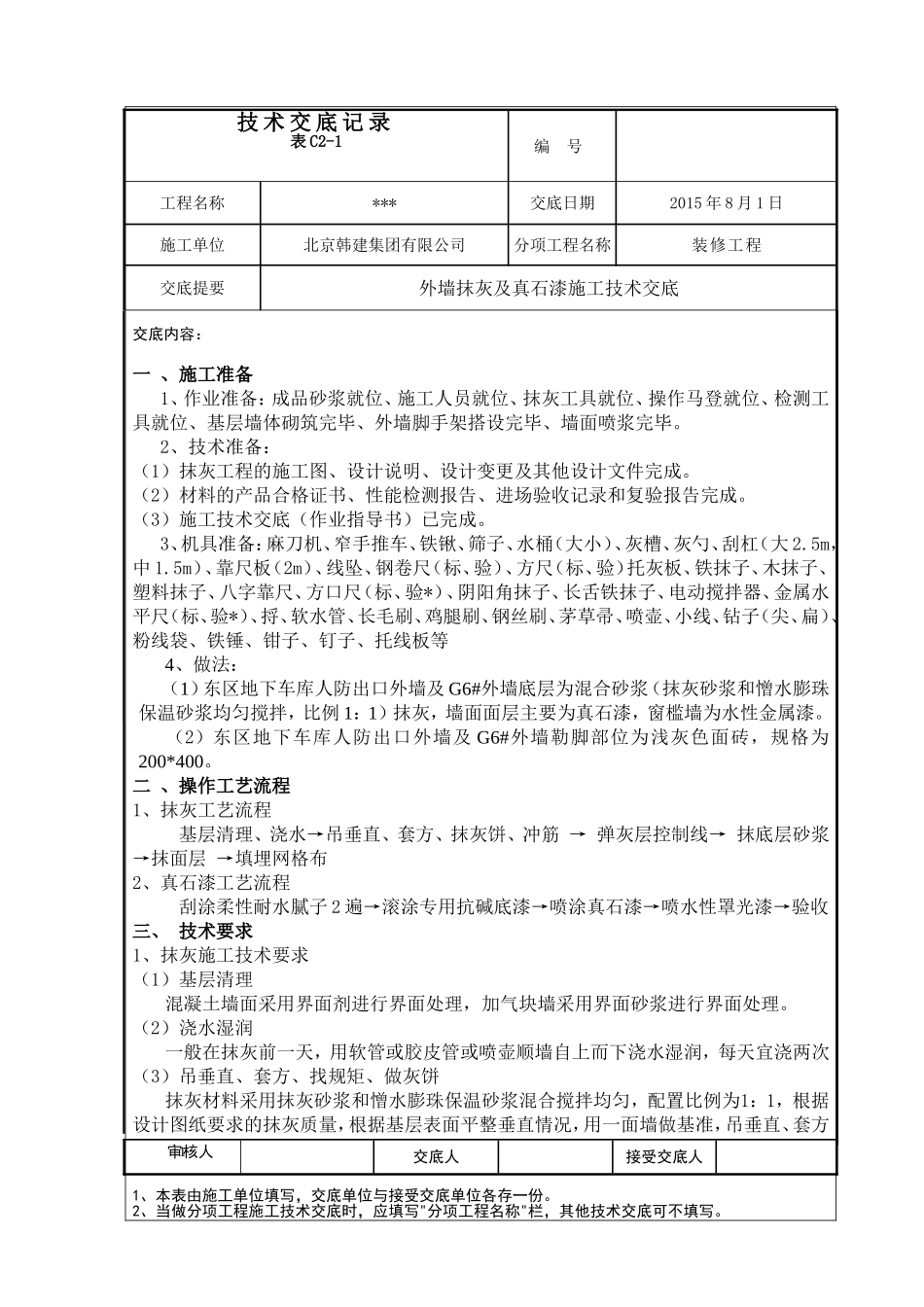

1技术交底记录表C2-1编号工程名称***交底日期2015年8月1日施工单位北京韩建集团有限公司分项工程名称装修工程交底提要外墙抹灰及真石漆施工技术交底交底内容:一、施工准备1、作业准备:成品砂浆就位、施工人员就位、抹灰工具就位、操作马登就位、检测工具就位、基层墙体砌筑完毕、外墙脚手架搭设完毕、墙面喷浆完毕
2、技术准备:(1)抹灰工程的施工图、设计说明、设计变更及其他设计文件完成
(2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成
(3)施工技术交底(作业指导书)已完成
3、机具准备:麻刀机、窄手推车、铁锹、筛子、水桶(大小)、灰槽、灰勺、刮杠(大2
5m)、靠尺板(2m)、线坠、钢卷尺(标、验)、方尺(标、验)托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、方口尺(标、验*)、阴阳角抹子、长舌铁抹子、电动搅拌器、金属水平尺(标、验*)、捋、软水管、长毛刷、鸡腿刷、钢丝刷、茅草帚、喷壶、小线、钻子(尖、扁)、粉线袋、铁锤、钳子、钉子、托线板等4、做法:(1)东区地下车库人防出口外墙及G6#外墙底层为混合砂浆(抹灰砂浆和憎水膨珠保温砂浆均匀搅拌,比例1:1)抹灰,墙面面层主要为真石漆,窗槛墙为水性金属漆
(2)东区地下车库人防出口外墙及G6#外墙勒脚部位为浅灰色面砖,规格为200*400
二、操作工艺流程1、抹灰工艺流程基层清理、浇水→吊垂直、套方、抹灰饼、冲筋→弹灰层控制线→抹底层砂浆→抹面层→填埋网格布2、真石漆工艺流程刮涂柔性耐水腻子2遍→滚涂专用抗碱底漆→喷涂真石漆→喷水性罩光漆→验收三、技术要求1、抹灰施工技术要求(1)基层清理混凝土墙面采用界面剂进行界面处理,加气块墙采用界面砂浆进行界面处理
(2)浇水湿润一般在抹灰前一天,用软管或胶皮管或喷壶顺墙自上而下浇水湿润,每天宜浇两次(3)吊垂直、套方、找规矩、做灰饼抹灰材料采用抹灰砂浆和憎水膨
