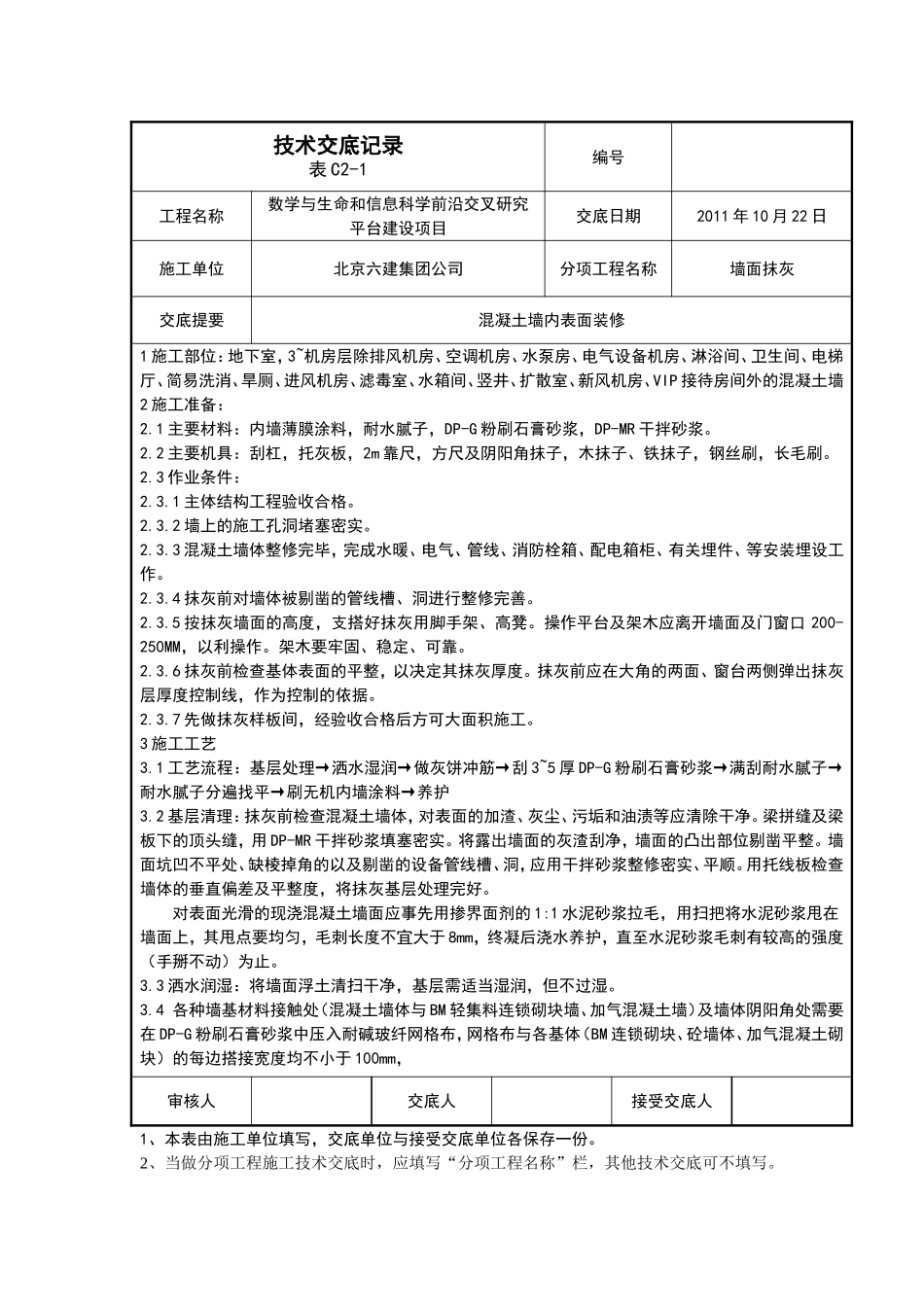

技术交底记录表C2-1编号工程名称数学与生命和信息科学前沿交叉研究平台建设项目交底日期2011年10月22日施工单位北京六建集团公司分项工程名称墙面抹灰交底提要混凝土墙内表面装修1施工部位:地下室,3~机房层除排风机房、空调机房、水泵房、电气设备机房、淋浴间、卫生间、电梯厅、简易洗消、旱厕、进风机房、滤毒室、水箱间、竖井、扩散室、新风机房、VIP接待房间外的混凝土墙2施工准备:2
1主要材料:内墙薄膜涂料,耐水腻子,DP-G粉刷石膏砂浆,DP-MR干拌砂浆
2主要机具:刮杠,托灰板,2m靠尺,方尺及阴阳角抹子,木抹子、铁抹子,钢丝刷,长毛刷
3作业条件:2
1主体结构工程验收合格
2墙上的施工孔洞堵塞密实
3混凝土墙体整修完毕,完成水暖、电气、管线、消防栓箱、配电箱柜、有关埋件、等安装埋设工作
4抹灰前对墙体被剔凿的管线槽、洞进行整修完善
5按抹灰墙面的高度,支搭好抹灰用脚手架、高凳
操作平台及架木应离开墙面及门窗口200-250MM,以利操作
架木要牢固、稳定、可靠
6抹灰前检查基体表面的平整,以决定其抹灰厚度
抹灰前应在大角的两面、窗台两侧弹出抹灰层厚度控制线,作为控制的依据
7先做抹灰样板间,经验收合格后方可大面积施工

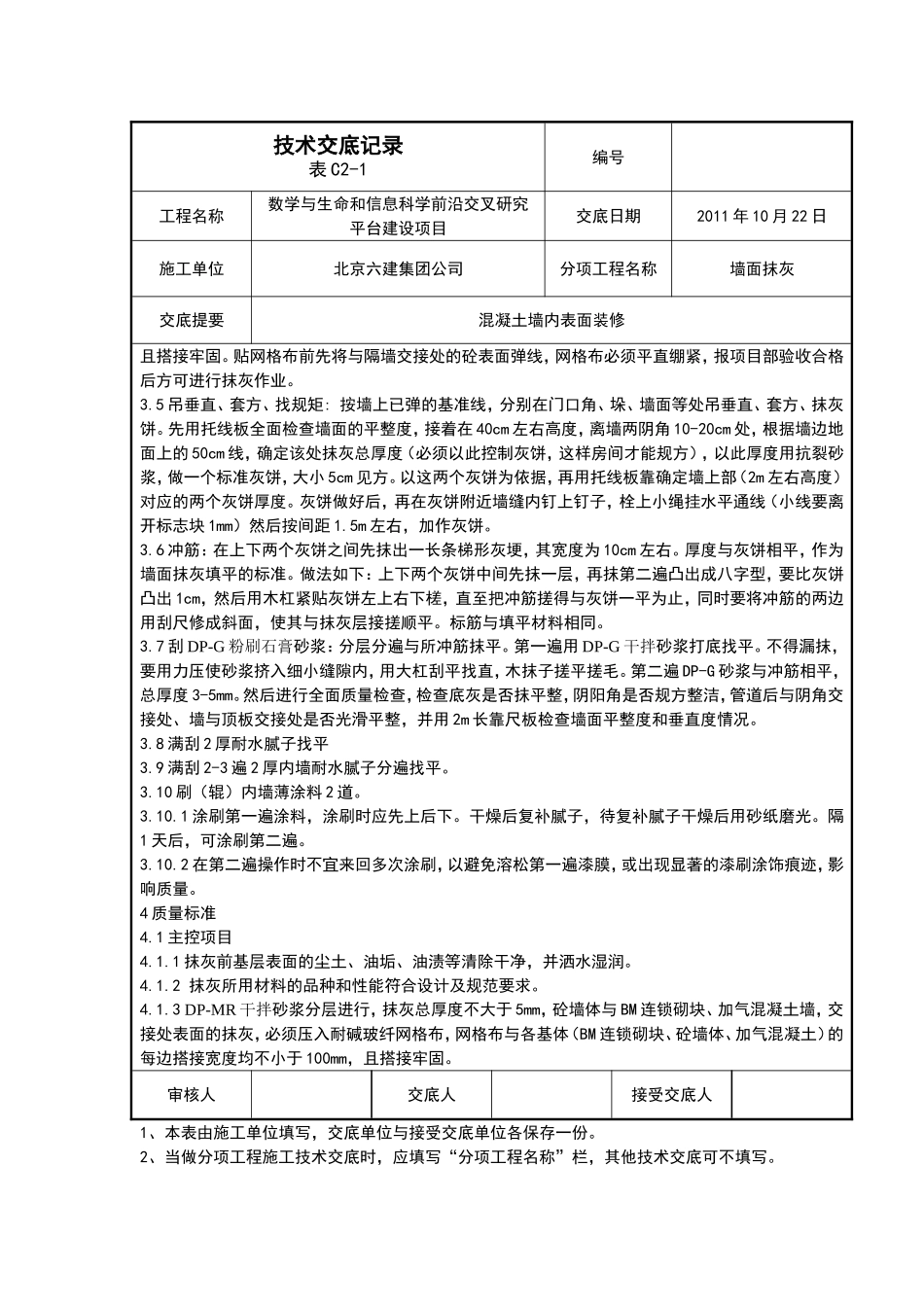

3施工工艺3
1工艺流程:基层处理→洒水湿润→做灰饼冲筋→刮3~5厚DP-G粉刷石膏砂浆→满刮耐水腻子→耐水腻子分遍找平→刷无机内墙涂料→养护3
2基层清理:抹灰前检查混凝土墙体,对表面的加渣、灰尘、污垢和油渍等应清除干净
梁拼缝及梁板下的顶头缝,用DP-MR干拌砂浆填塞密实
将露出墙面的灰渣刮净,墙面的凸出部位剔凿平整
墙面坑凹不平处、缺棱掉角的以及剔凿的设备管线槽、洞,应用干拌砂浆整修密实、平顺
用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好

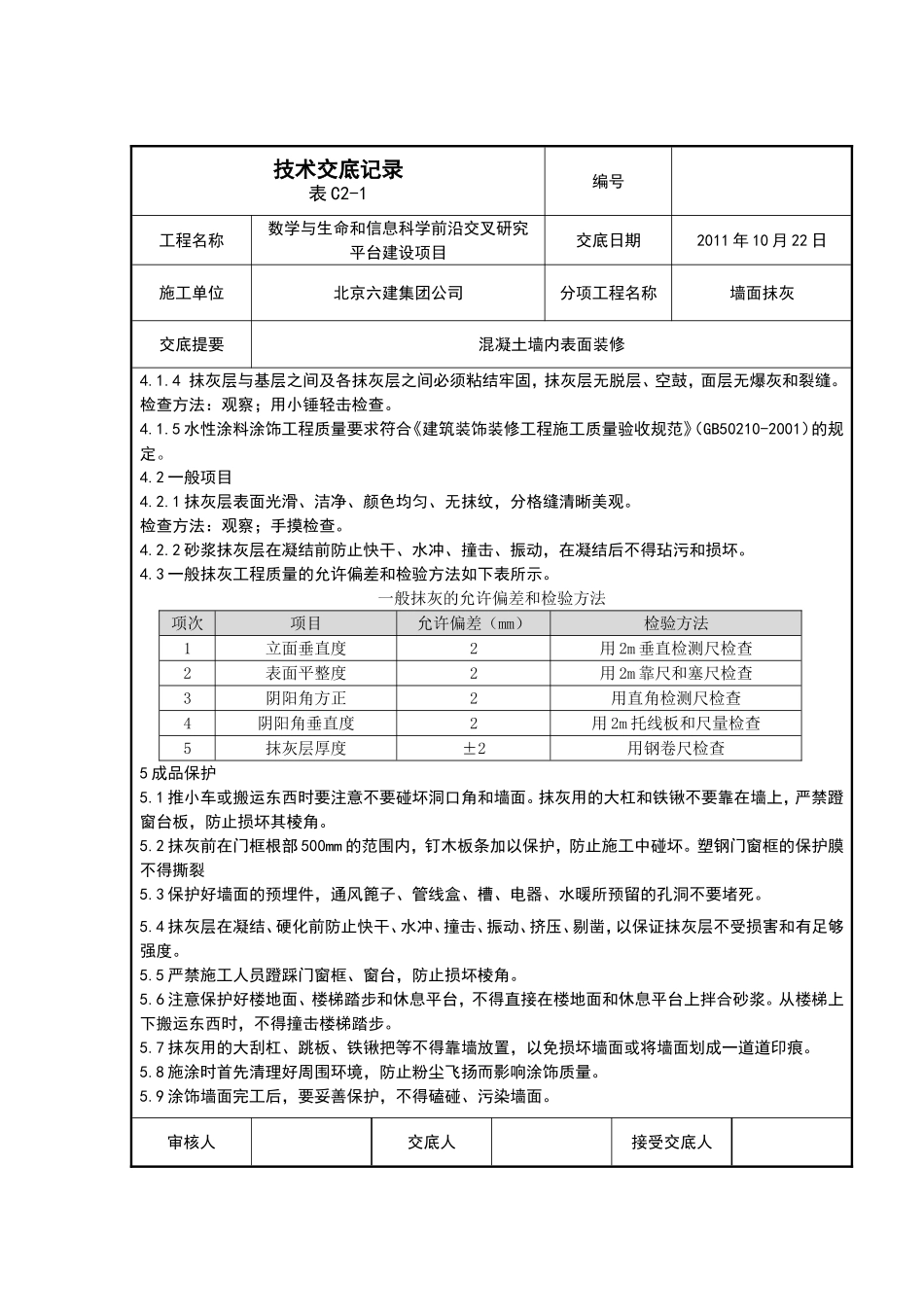

对表面光滑的现浇混凝土墙面应事先用掺界
