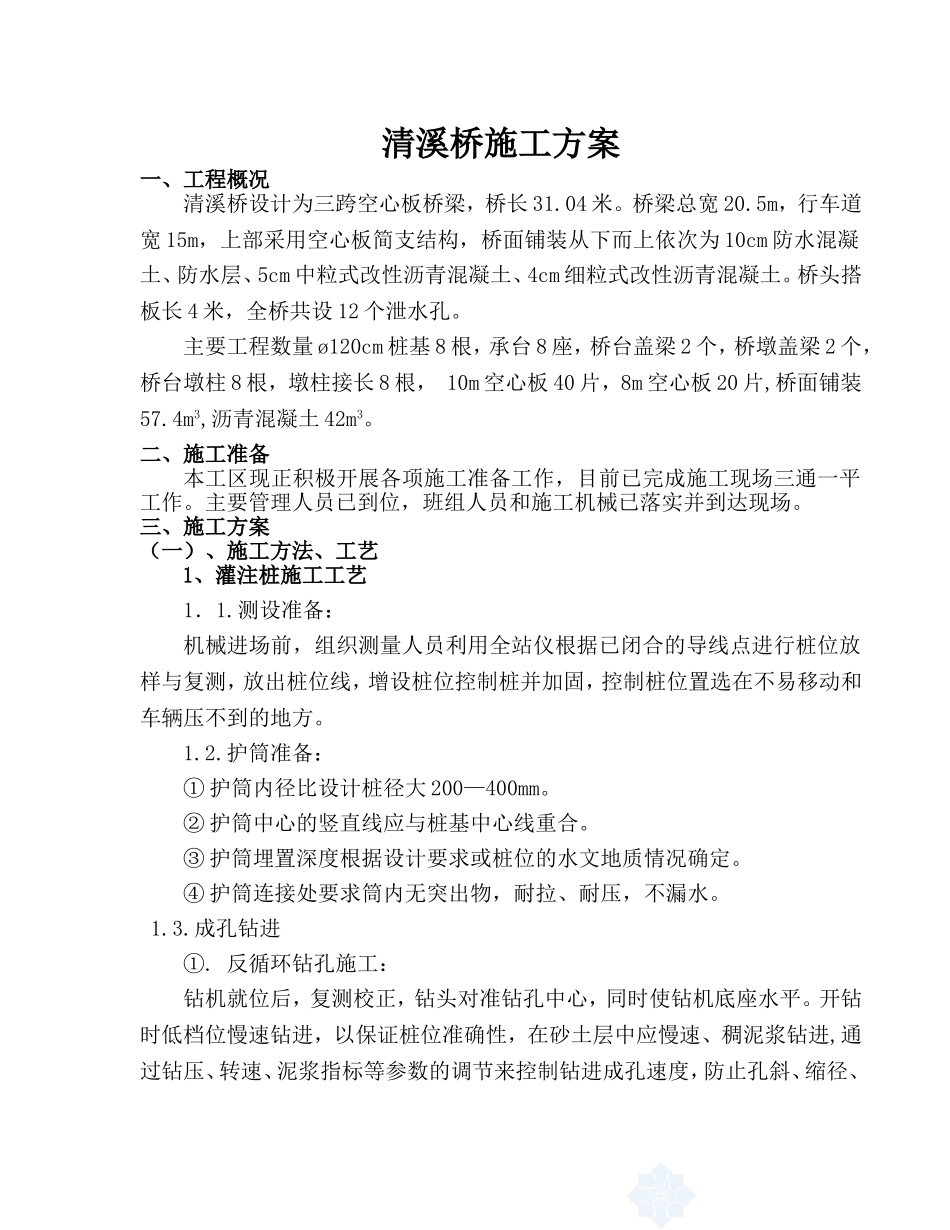

清溪桥施工方案一、工程概况清溪桥设计为三跨空心板桥梁,桥长31
桥梁总宽20
5m,行车道宽15m,上部采用空心板简支结构,桥面铺装从下而上依次为10cm防水混凝土、防水层、5cm中粒式改性沥青混凝土、4cm细粒式改性沥青混凝土
桥头搭板长4米,全桥共设12个泄水孔
主要工程数量ø120cm桩基8根,承台8座,桥台盖梁2个,桥墩盖梁2个,桥台墩柱8根,墩柱接长8根,10m空心板40片,8m空心板20片,桥面铺装57
4m3,沥青混凝土42m3
二、施工准备本工区现正积极开展各项施工准备工作,目前已完成施工现场三通一平工作
主要管理人员已到位,班组人员和施工机械已落实并到达现场

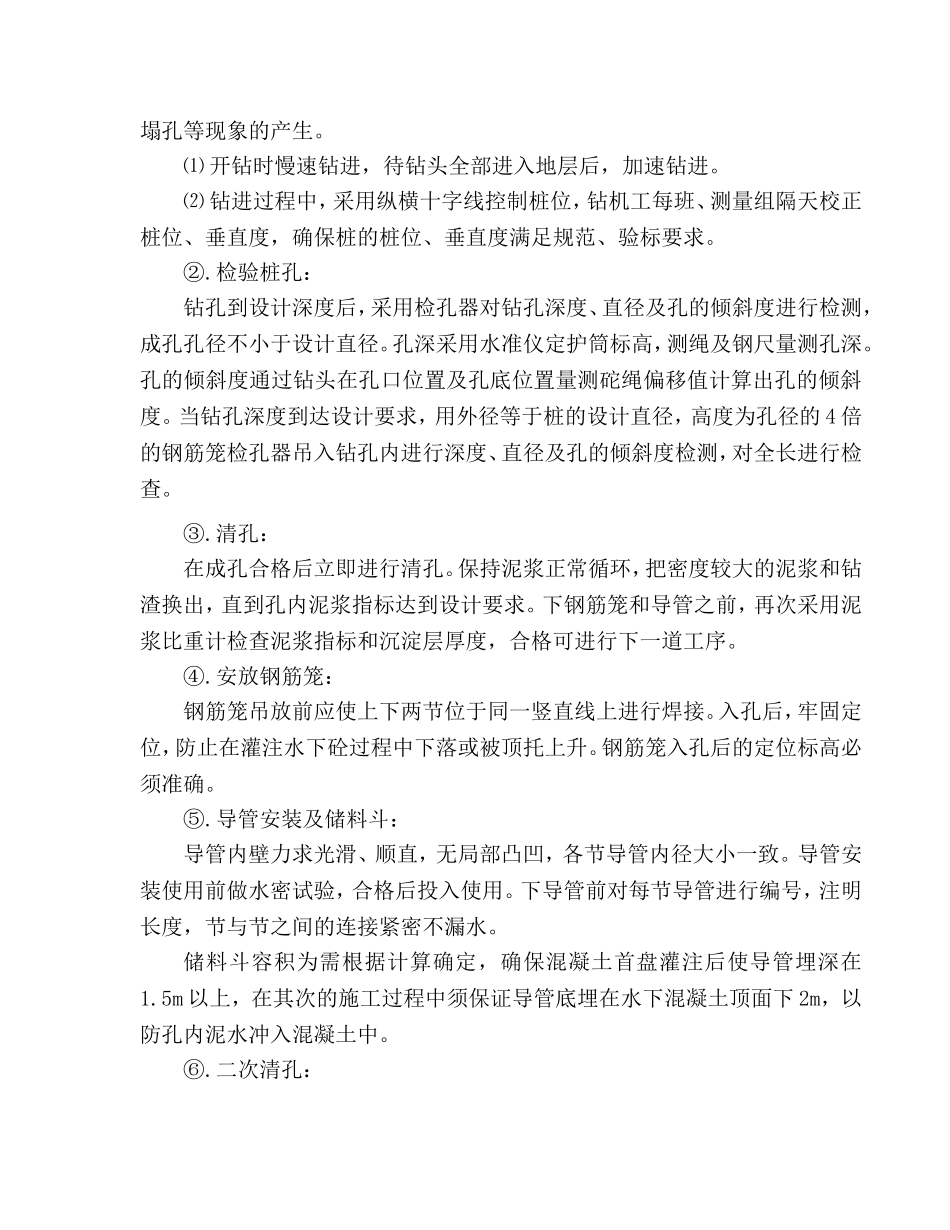

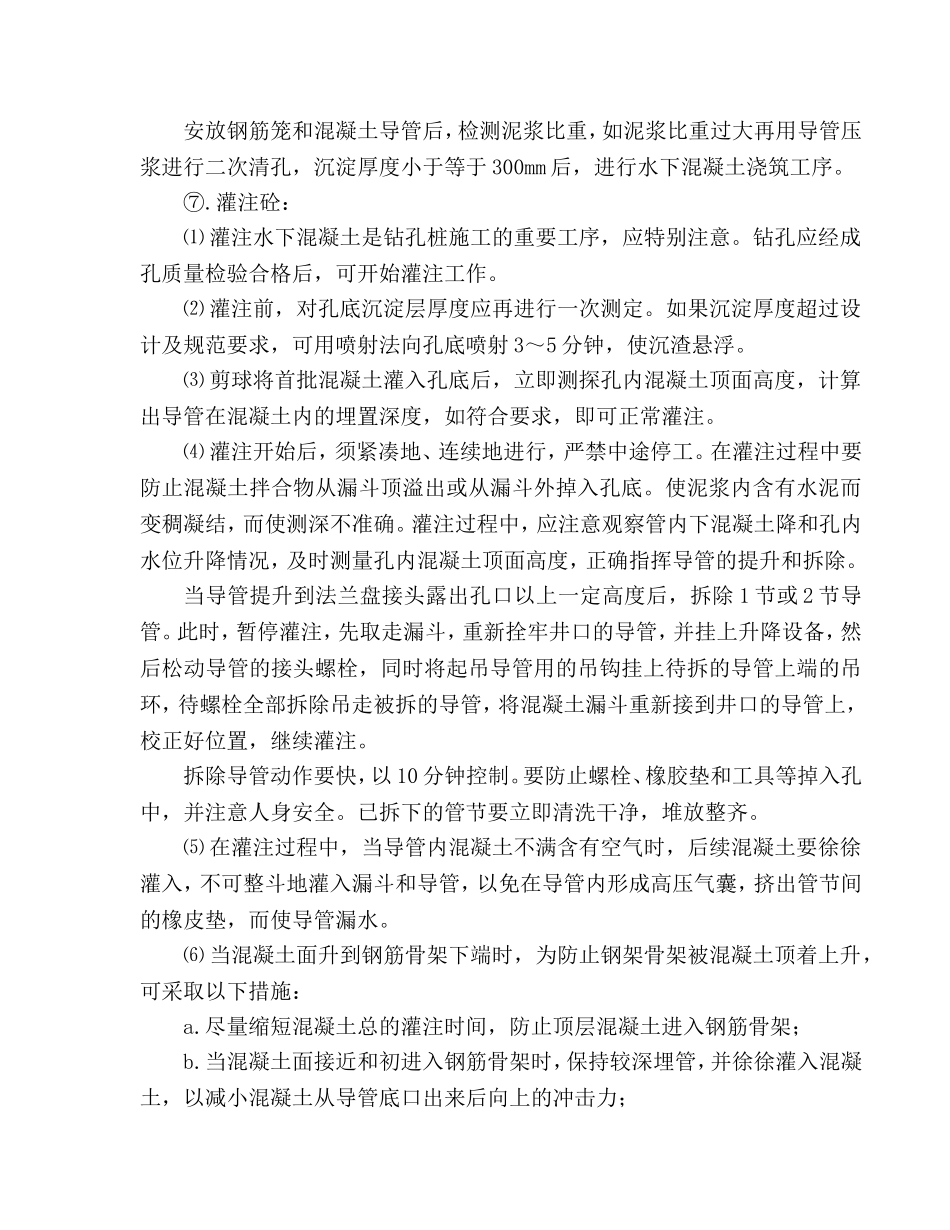

三、施工方案(一)、施工方法、工艺1、灌注桩施工工艺1.1
测设准备:机械进场前,组织测量人员利用全站仪根据已闭合的导线点进行桩位放样与复测,放出桩位线,增设桩位控制桩并加固,控制桩位置选在不易移动和车辆压不到的地方
护筒准备:①护筒内径比设计桩径大200—400mm
②护筒中心的竖直线应与桩基中心线重合
③护筒埋置深度根据设计要求或桩位的水文地质情况确定
④护筒连接处要求筒内无突出物,耐拉、耐压,不漏水
反循环钻孔施工:钻机就位后,复测校正,钻头对准钻孔中心,同时使钻机底座水平
开钻时低档位慢速钻进,以保证桩位准确性,在砂土层中应慢速、稠泥浆钻进,通过钻压、转速、泥浆指标等参数的调节来控制钻进成孔速度,防止孔斜、缩径、塌孔等现象的产生
⑴开钻时慢速钻进,待钻头全部进入地层后,加速钻进
⑵钻进过程中,采用纵横十字线控制桩位,钻机工每班、测量组隔天校正桩位、垂直度,确保桩的桩位、垂直度满足规范、验标要求
检验桩孔:钻孔到设计深度后,采用检孔器对钻孔深度、直径及孔的倾斜度进行检测,成孔孔径不小于设计直径
孔深采用水准仪定护筒标高,测绳及钢尺量测孔深
孔的倾斜度通过钻
