水泥搅拌桩的施工质量控制一、三轴水泥土搅拌桩施工流程图水泥搅拌桩施工工艺流程图水泥搅拌桩工艺流程图二、保证工程质量的技术措施(1)场地平整,清除障碍物,回填区域要分层夯实,路基的承载力应满足重型桩机平移、行走稳定的要求,确保搅拌桩能够连续作业,而且垂直度达到设计要求
(2)对测量成果进行全面复合;(3)开挖样槽:样槽的尺寸以排除涌出的土体并不影响桩顶标高控制及后期施工为宜;(4)每次桩机就位后,要严格检查桩架垂直度和平面位置的复核,钻杆垂直度误差控制在1%内,桩位偏差不得大于20mm

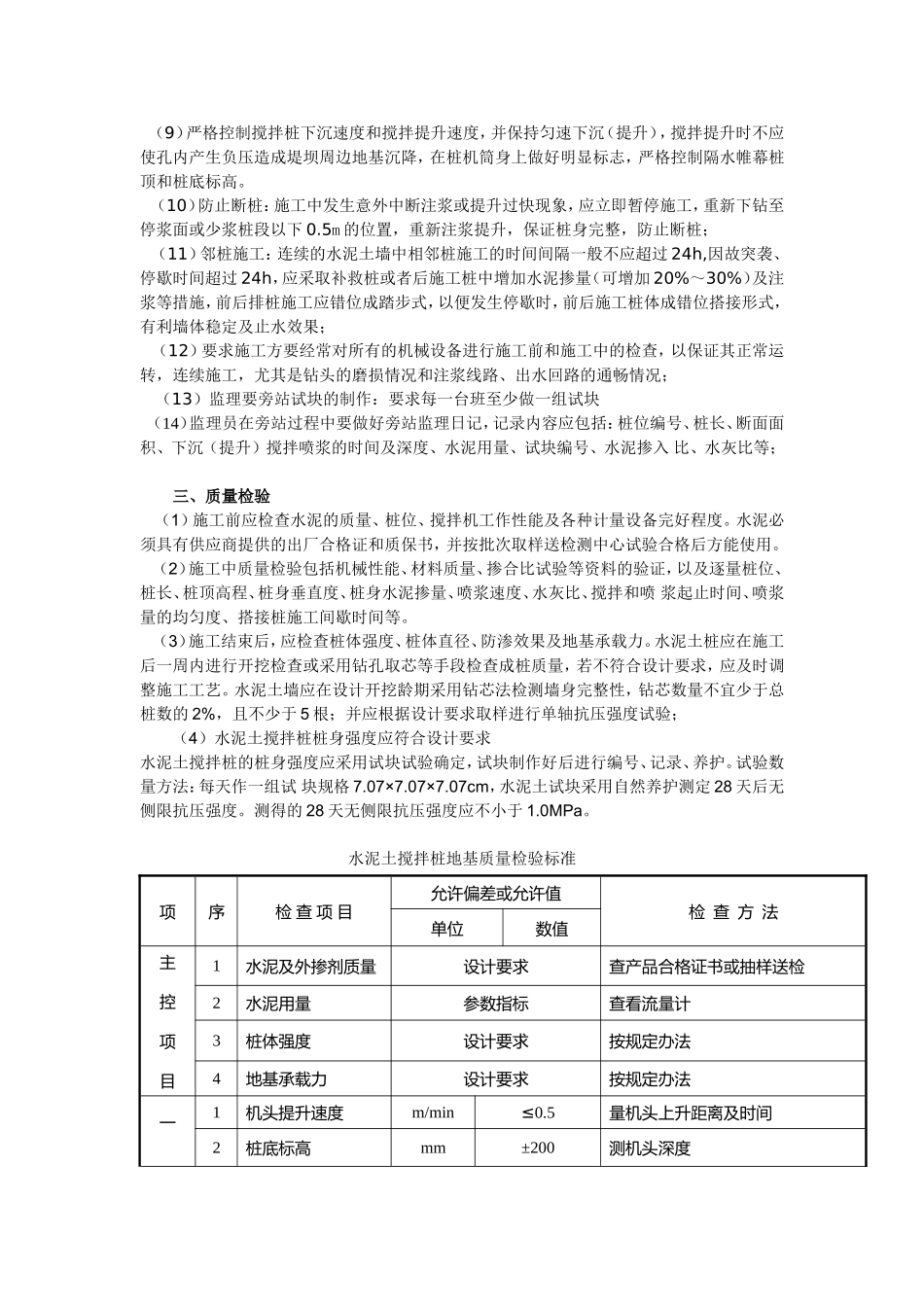

(5)做好工艺成桩工作,以确定施工工艺参数,如钻进深度、灰浆配合比、喷浆下沉及提升速度、喷浆速率、喷浆压力及钻进状况等
试桩数量以满足规范、施工需要
(6)对成桩深度进行逐孔检查,(7)工程拟采用电脑计量的自动搅拌系统和散装水泥罐,以确保浆液质量的稳定,因故搁置超过2小时以上拌制浆液,应作废浆处理,严禁再用
(8)喷浆、搅拌成桩:启动电动机,根据土质情况按计算速率,放松卷扬机使搅拌头自上而下切土拌和下沉,直到钻头下沉钻进至桩底标高
按照搅拌桩施工工艺要求,钻杆在下沉和提升时均需注入水泥浆液,每次下降时喷浆60%,提升时喷浆40%
钻机钻进和提升速度宜控制在0
6~1m/min,按照技术交底要求均匀、连续注入拌制好的水泥浆液,钻杆提升完毕时,设计水泥浆液全部注完

施工准备桩机就位预搅下沉制备水泥浆提升喷浆搅拌重复上、下搅拌清洗桩机移位水泥搅拌桩施工工艺流程图(9)严格控制搅拌桩下沉速度和搅拌提升速度,并保持匀速下沉(提升),搅拌提升时不应使孔内产生负压造成堤坝周边地基沉降,在桩机筒身上做好明显标志,严格控制隔水帷幕桩顶和桩底标高
(10)防止断桩:施工中发生意外中断注浆或提升过快现象,应立即暂停施工,重新下钻至停浆面或少浆桩段以下0
5m的位置,重新注浆提升,保证桩身完整,防止断桩;(11)邻桩
