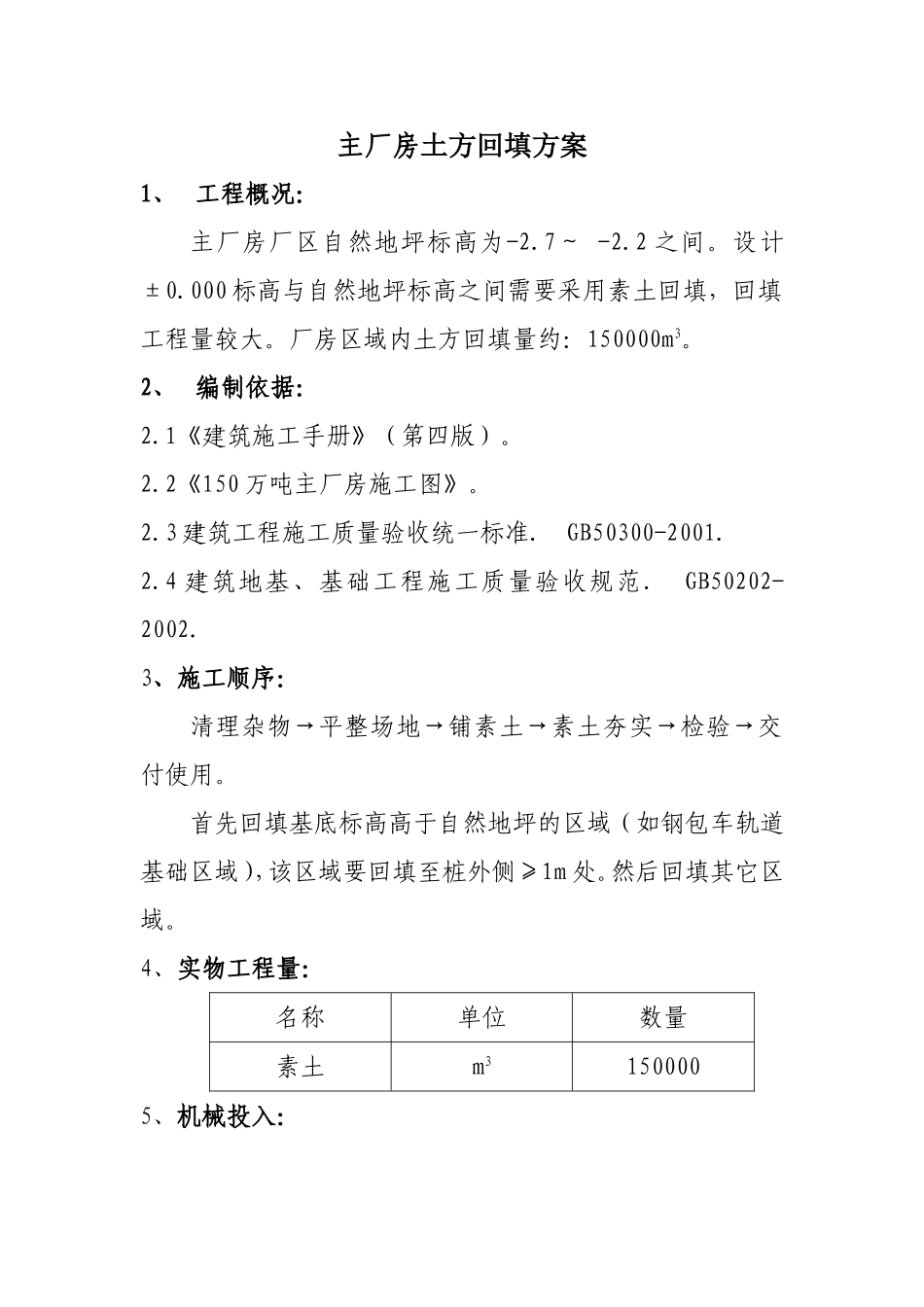

主厂房土方回填方案1、工程概况:主厂房厂区自然地坪标高为-2
000标高与自然地坪标高之间需要采用素土回填,回填工程量较大
厂房区域内土方回填量约:150000m3
2、编制依据:2
1《建筑施工手册》(第四版)
2《150万吨主厂房施工图》
3建筑工程施工质量验收统一标准
GB50300-2001
4建筑地基、基础工程施工质量验收规范
GB50202-2002
3、施工顺序:清理杂物→平整场地→铺素土→素土夯实→检验→交付使用
首先回填基底标高高于自然地坪的区域(如钢包车轨道基础区域),该区域要回填至桩外侧≥1m处
然后回填其它区域

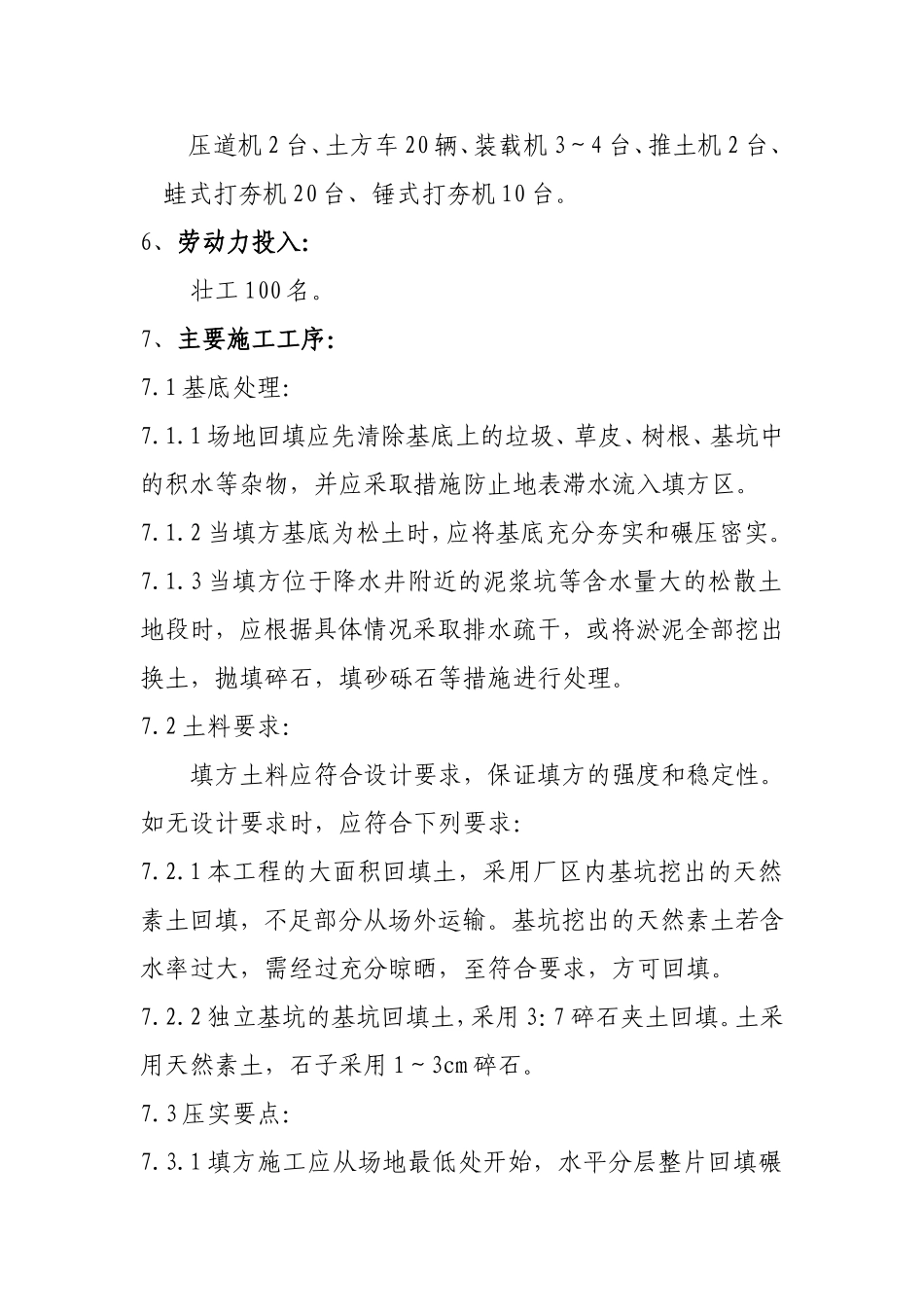

4、实物工程量:名称单位数量素土m31500005、机械投入:压道机2台、土方车20辆、装载机3~4台、推土机2台、蛙式打夯机20台、锤式打夯机10台
6、劳动力投入:壮工100名
7、主要施工工序:7
1基底处理:7
1场地回填应先清除基底上的垃圾、草皮、树根、基坑中的积水等杂物,并应采取措施防止地表滞水流入填方区
2当填方基底为松土时,应将基底充分夯实和碾压密实
3当填方位于降水井附近的泥浆坑等含水量大的松散土地段时,应根据具体情况采取排水疏干,或将淤泥全部挖出换土,抛填碎石,填砂砾石等措施进行处理
2土料要求:填方土料应符合设计要求,保证填方的强度和稳定性
如无设计要求时,应符合下列要求:7
1本工程的大面积回填土,采用厂区内基坑挖出的天然素土回填,不足部分从场外运输
基坑挖出的天然素土若含水率过大,需经过充分晾晒,至符合要求,方可回填
2独立基坑的基坑回填土,采用3:7碎石夹土回填
土采用天然素土,石子采用1~3cm碎石

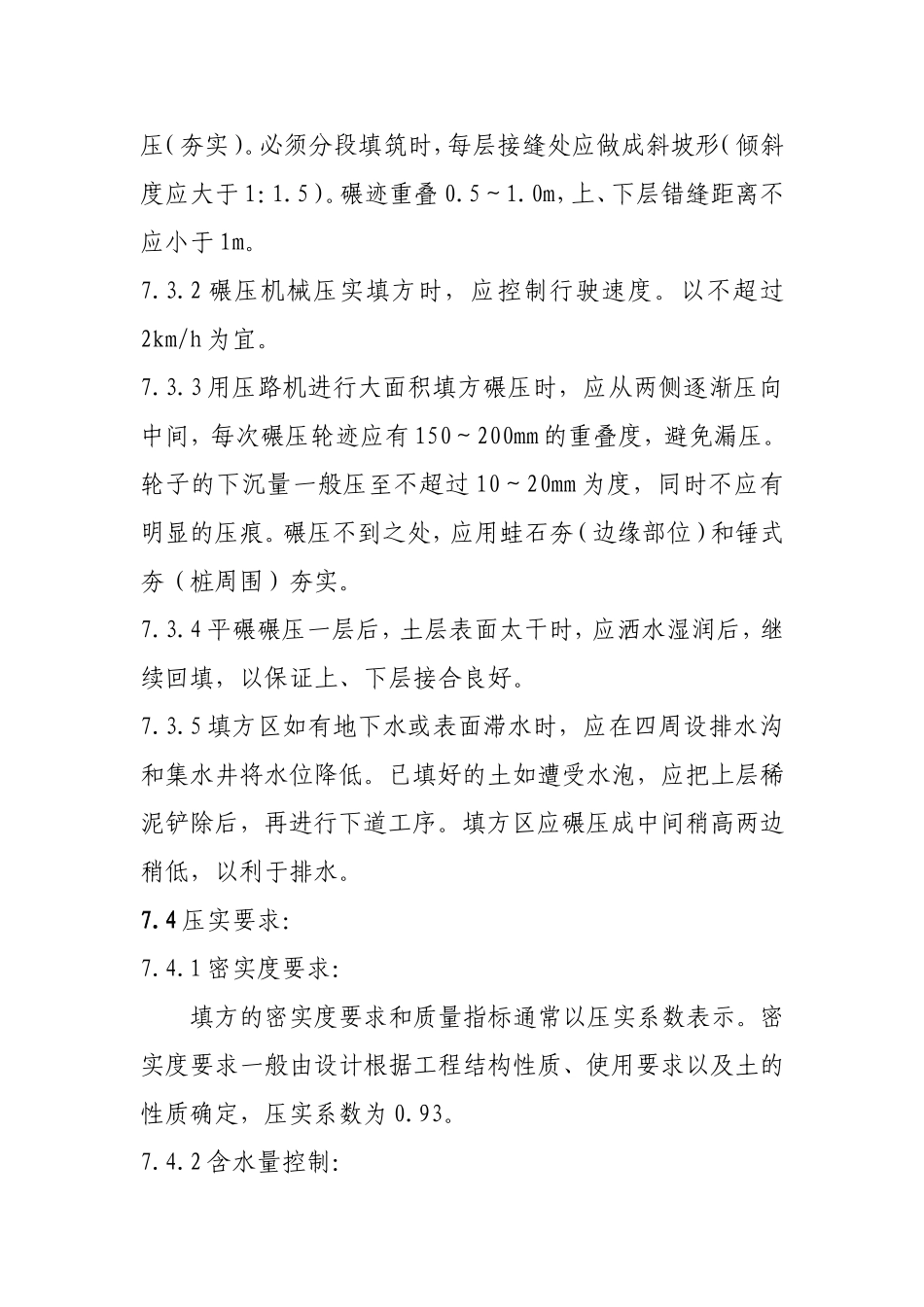

3压实要点:7
1填方施工应从场地最低处开始,水平分层整片回填碾压(夯实)
必须分段填筑时,每层接缝处应做成斜坡形(倾斜度应大于1:
