基坑开挖细则1、适用范围适用于G207邵阳市至塘渡口公路改建工程土方开挖及桥梁工程的桥墩和桥台基坑土方工程
2、施工准备2
1、技术准备1
熟悉图纸,编制土方开挖施工方案,并向有关人员进行技术交底和安全交底
根据施工区域的地形与作业条件、土的类别与基坑深度、土方量选择机械或人工挖土
开挖低于地下水位的桥墩台基坑时,应根据当地工程地质资料,采取措施将地下水位降至基础底面以下0
5m后再开挖
2、机具设备1
机械:挖土机、推土机、自卸汽车等
工具:铁锹(尖、平头两种)、手推车、小线或20#铅丝和钢卷尺等
3作业条件1
土方开挖前,应根据施工图纸和施工方案的要求,将施工区域内的地下、地上障碍物清除,完成对地下管线进行改移和采取保护措施
场地平整,并做好临时性排水沟
夜间施工时,应有足够的照明设施;在危险地段应设置明显标志
施工机械进人现场所经过的道路、桥梁等应事先经过检查,并进行必要的加固或加宽
施工区域运行路线的布置,应根据桥梁工程墩台的大小、埋深、机械性能、土方运距等情况加以确定
配备人工修理边坡、清理槽底,完成机械施工无法作业的部位
3、施工工艺3
1、工艺流程→坑壁支护测量放线→土方开挖→钎探验收→修边表底3
2、操作工艺1
测量放线(1)桥墩台施工测量放线可参照“桥梁工程施工测量”规定进行
(2)桥墩台的定位控制线(桩),水准基点(桩)和开槽的上口灰线尺寸,必须经检验合格,并办理预检手续
土方开挖(1)基坑尺寸和坡度的确定1)桥墩台基坑尺寸应满足施工要求
当基坑为渗水的土质基底,坑底尺寸应根据排水要求(包括排水沟、集水井、排水管网等)和基础模板设计所需基坑大小而定
一般基底应比基础设计的平面尺寸宽0
当不设模板时,可按基础的设计尺寸开挖基坑

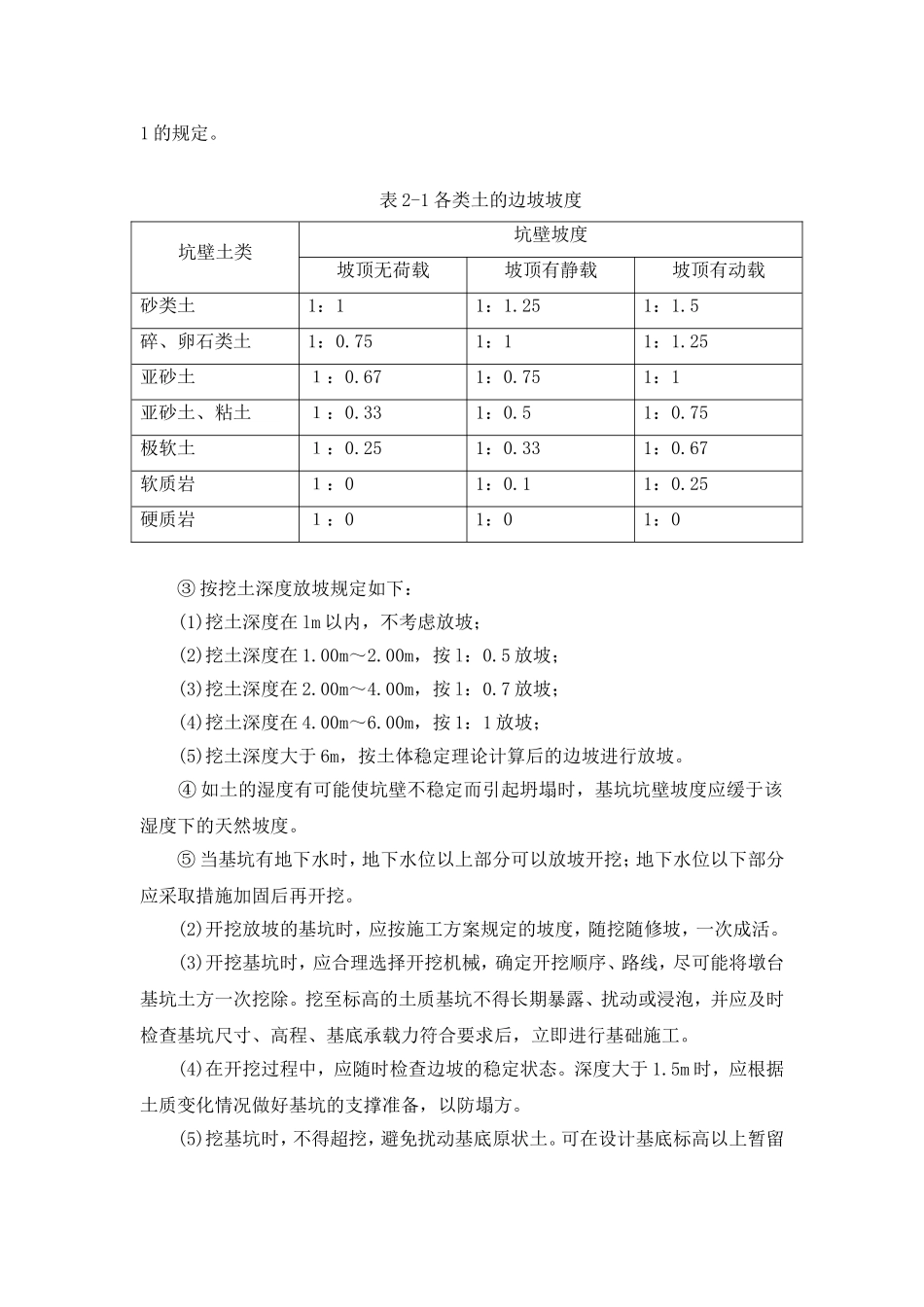

2)基坑坑壁坡度应按地质条件、基坑深度、施工方法等情况,一般确定如下:
