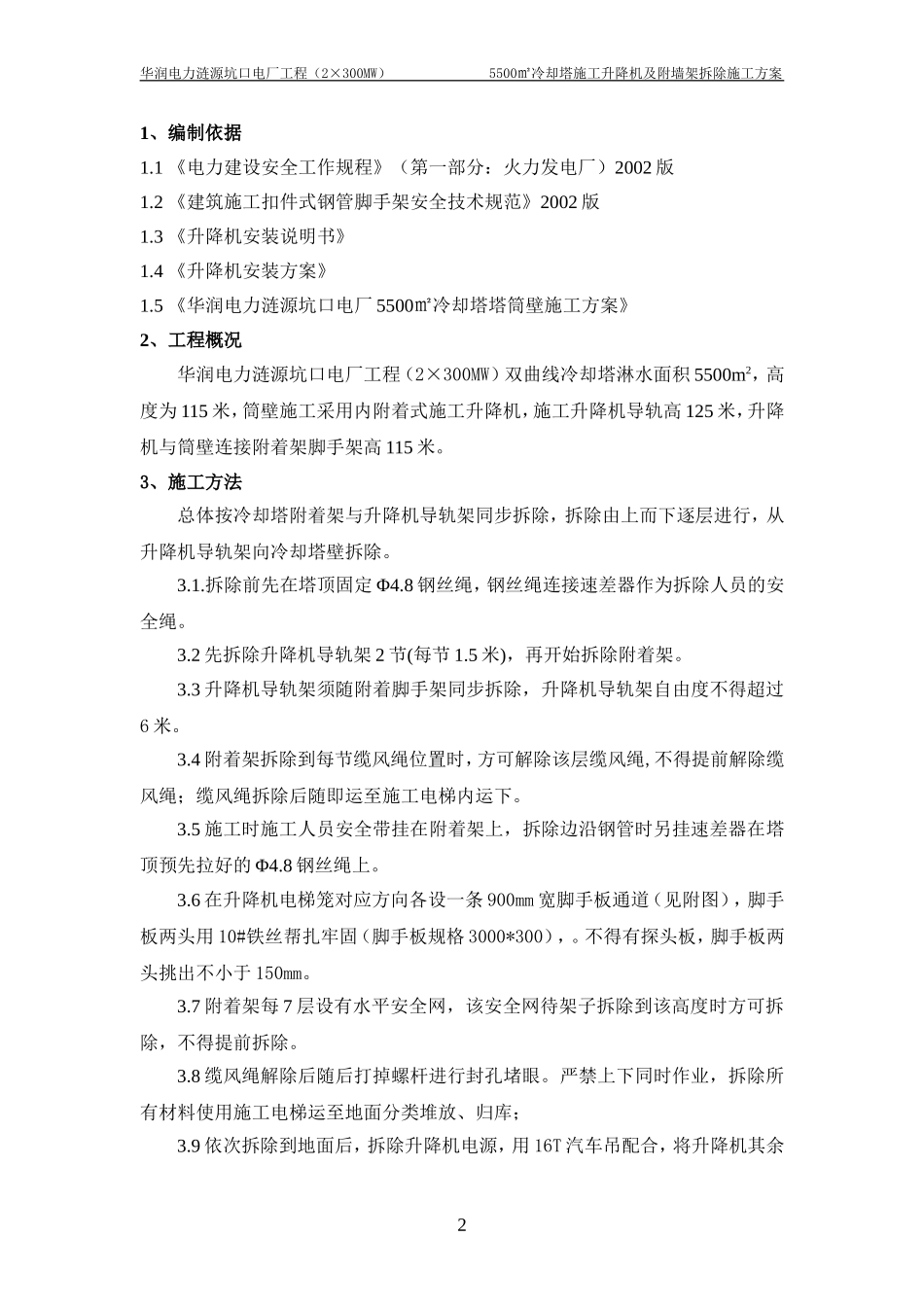

华润电力涟源坑口电厂工程(2×300MW)5500㎡冷却塔施工升降机及附墙架拆除施工方案目录1编制依据…………………………………………………………22工程概况……………………………………………………23施工方法…………………………………………………………24危险源辨识及控制方案
……………………………………
35安全文明施工保证……………………………………36施工进度计划及工期保证措施………………………………………47施工机械、材料计划表………………………………………………48劳动力计划…………………………………………………………………………
59附图1华润电力涟源坑口电厂工程(2×300MW)5500㎡冷却塔施工升降机及附墙架拆除施工方案1、编制依据1
1《电力建设安全工作规程》(第一部分:火力发电厂)2002版1
2《建筑施工扣件式钢管脚手架安全技术规范》2002版1
3《升降机安装说明书》1
4《升降机安装方案》1
5《华润电力涟源坑口电厂5500㎡冷却塔塔筒壁施工方案》2、工程概况华润电力涟源坑口电厂工程(2×300MW)双曲线冷却塔淋水面积5500m2,高度为115米,筒壁施工采用内附着式施工升降机,施工升降机导轨高125米,升降机与筒壁连接附着架脚手架高115米
3、施工方法总体按冷却塔附着架与升降机导轨架同步拆除,拆除由上而下逐层进行,从升降机导轨架向冷却塔壁拆除
拆除前先在塔顶固定Φ4
8钢丝绳,钢丝绳连接速差器作为拆除人员的安全绳
2先拆除升降机导轨架2节(每节1
5米),再开始拆除附着架
3升降机导轨架须随附着脚手架同步拆除,升降机导轨架自由度不得超过6米
4附着架拆除到每节缆风绳位置时,方可解除该层缆风绳,不得提前解除缆风绳;缆风绳拆除后随即运至施工电梯内运下
5施工时施工人员安全带挂在附着架上,拆除边
