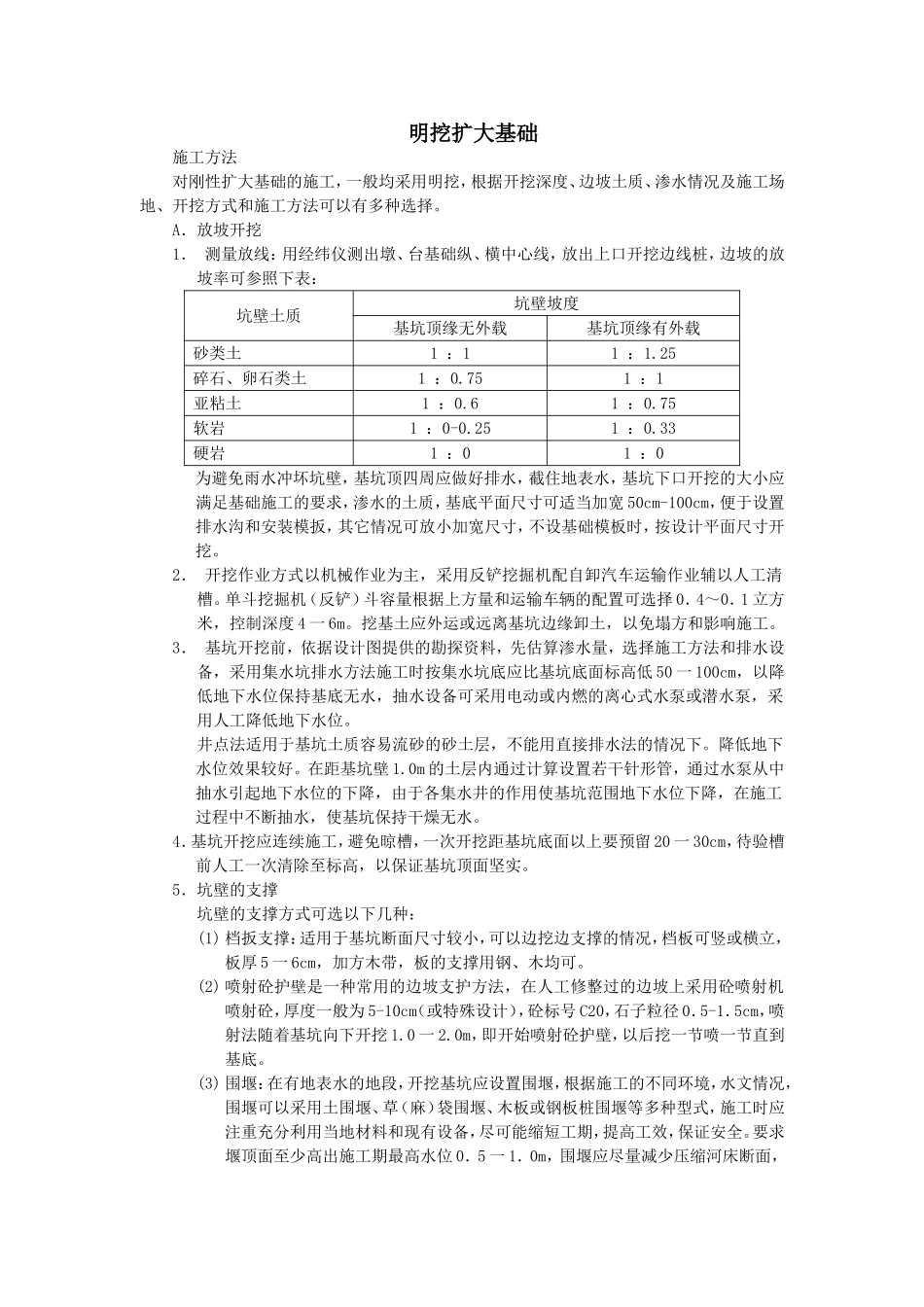

明挖扩大基础施工方法对刚性扩大基础的施工,一般均采用明挖,根据开挖深度、边坡土质、渗水情况及施工场地、开挖方式和施工方法可以有多种选择
A.放坡开挖1.测量放线:用经纬仪测出墩、台基础纵、横中心线,放出上口开挖边线桩,边坡的放坡率可参照下表:坑壁土质坑壁坡度基坑顶缘无外载基坑顶缘有外载砂类土1:11:1
25碎石、卵石类土1:0
751:1亚粘土1:0
75软岩1:0-0
33硬岩1:01:0为避免雨水冲坏坑壁,基坑顶四周应做好排水,截住地表水,基坑下口开挖的大小应满足基础施工的要求,渗水的土质,基底平面尺寸可适当加宽50cm-100cm,便于设置排水沟和安装模扳,其它情况可放小加宽尺寸,不设基础模板时,按设计平面尺寸开挖
2.开挖作业方式以机械作业为主,采用反铲挖掘机配自卸汽车运输作业辅以人工清槽
单斗挖掘机(反铲)斗容量根据上方量和运输车辆的配置可选择0.4~0.1立方米,控制深度4一6m
挖基土应外运或远离基坑边缘卸土,以免塌方和影响施工
3.基坑开挖前,依据设计图提供的勘探资料,先估算渗水量,选择施工方法和排水设备,采用集水坑排水方法施工时按集水坑底应比基坑底面标高低50一100cm,以降低地下水位保持基底无水,抽水设备可采用电动或内燃的离心式水泵或潜水泵,采用人工降低地下水位
井点法适用于基坑土质容易流砂的砂土层,不能用直接排水法的情况下
降低地下水位效果较好
在距基坑壁1
0m的土层内通过计算设置若干针形管,通过水泵从中抽水引起地下水位的下降,由于各集水井的作用使基坑范围地下水位下降,在施工过程中不断抽水,使基坑保持干燥无水
4.基坑开挖应连续施工,避免晾槽,一次开挖距基坑底面以上要预留20一30cm,待验槽前人工一次清除至标高,以保证基坑顶面坚实
5.坑壁的支撑坑壁的支撑方式可选以下几种:(1)档扳支撑:适用于基坑断面尺寸较小,可以边挖边
