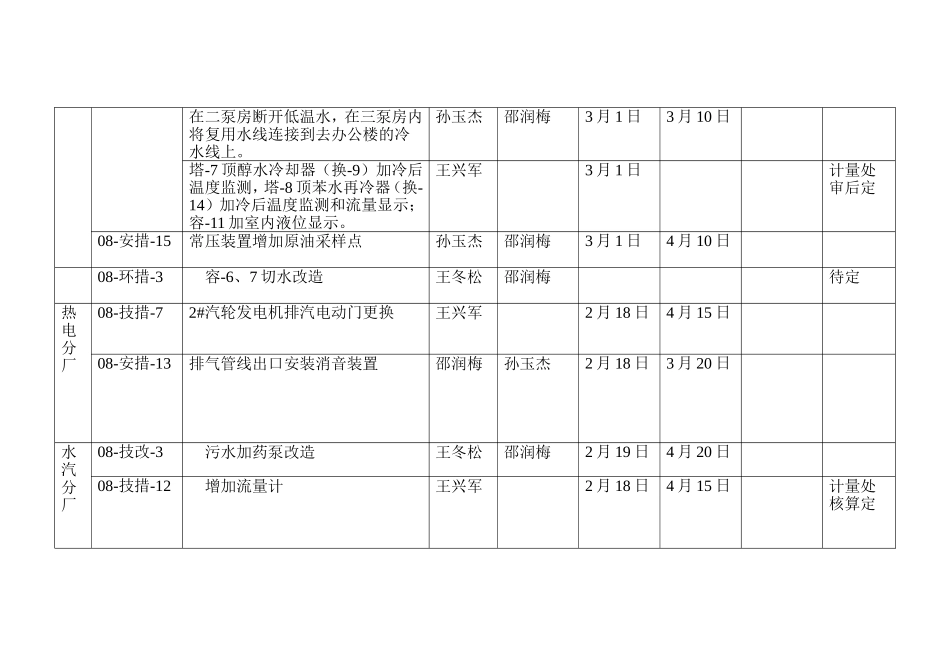

2008年技改技措项目设计计划表部门工程编号项目改造内容设计人校核人提条件时间完成时间备注电子版施工图纸催化分厂08-技措-4装汽油出装置温度控制阀在入催化装置的循环水线上加装温度和压力指示,在原料罐加装压力指示,并将上述仪表信号引入DCS系统王兴军2月18日3月10日在催化装置稳汽出装置热路加王兴军2月18日3月25日08-安措-11消防蒸汽改造邵润梅王冬松2月18日4月15日08-技措-5非临氢再生循环气加过滤器邵润梅孙玉杰3月30日调研后定常液分08-技措-1常压装置将原有的机泵冷却水地下管改为明管,复用水回水改造回收至电脱盐注水罐内

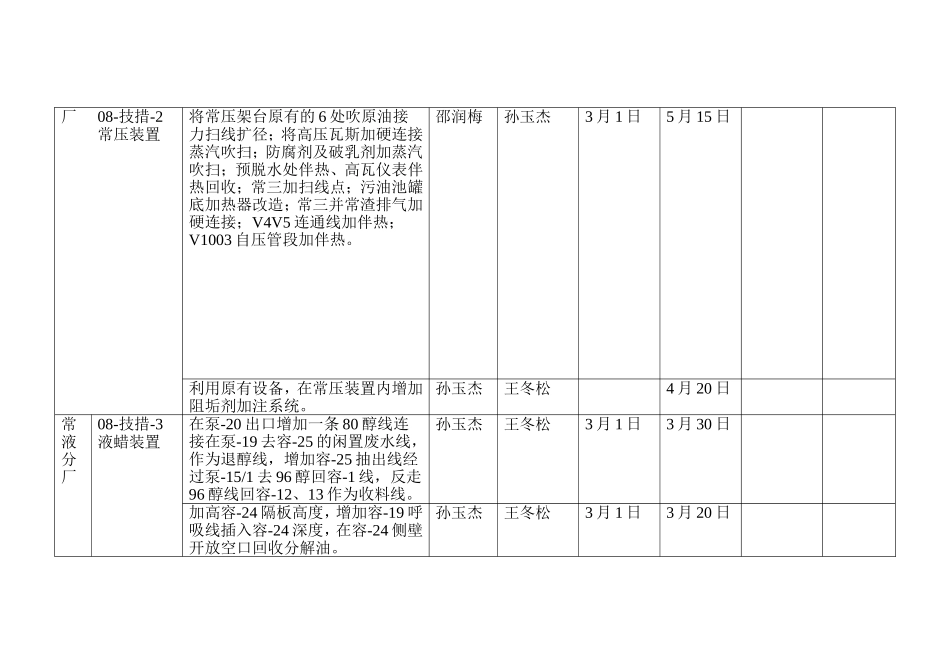

孙玉杰王冬松3月1日5月10日厂08-技措-2常压装置将常压架台原有的6处吹原油接力扫线扩径;将高压瓦斯加硬连接蒸汽吹扫;防腐剂及破乳剂加蒸汽吹扫;预脱水处伴热、高瓦仪表伴热回收;常三加扫线点;污油池罐底加热器改造;常三并常渣排气加硬连接;V4V5连通线加伴热;V1003自压管段加伴热
邵润梅孙玉杰3月1日5月15日利用原有设备,在常压装置内增加阻垢剂加注系统
孙玉杰王冬松4月20日常液分厂08-技措-3液蜡装置在泵-20出口增加一条80醇线连接在泵-19去容-25的闲置废水线,作为退醇线,增加容-25抽出线经过泵-15/1去96醇回容-1线,反走96醇线回容-12、13作为收料线
孙玉杰王冬松3月1日3月30日加高容-24隔板高度,增加容-19呼吸线插入容-24深度,在容-24侧壁开放空口回收分解油
孙玉杰王冬松3月1日3月20日在二泵房断开低温水,在三泵房内将复用水线连接到去办公楼的冷水线上
孙玉杰邵润梅3月1日3月10日塔-7顶醇水冷却器(换-9)加冷后温度监测,塔-8顶苯水再冷器(换-14)加冷后温度监测和流量显示;容-11加室内液位显示
王兴军3月1日计量处审后定08-安措-15常压装置增加原油采样点孙玉杰邵润梅3月1日4月1
