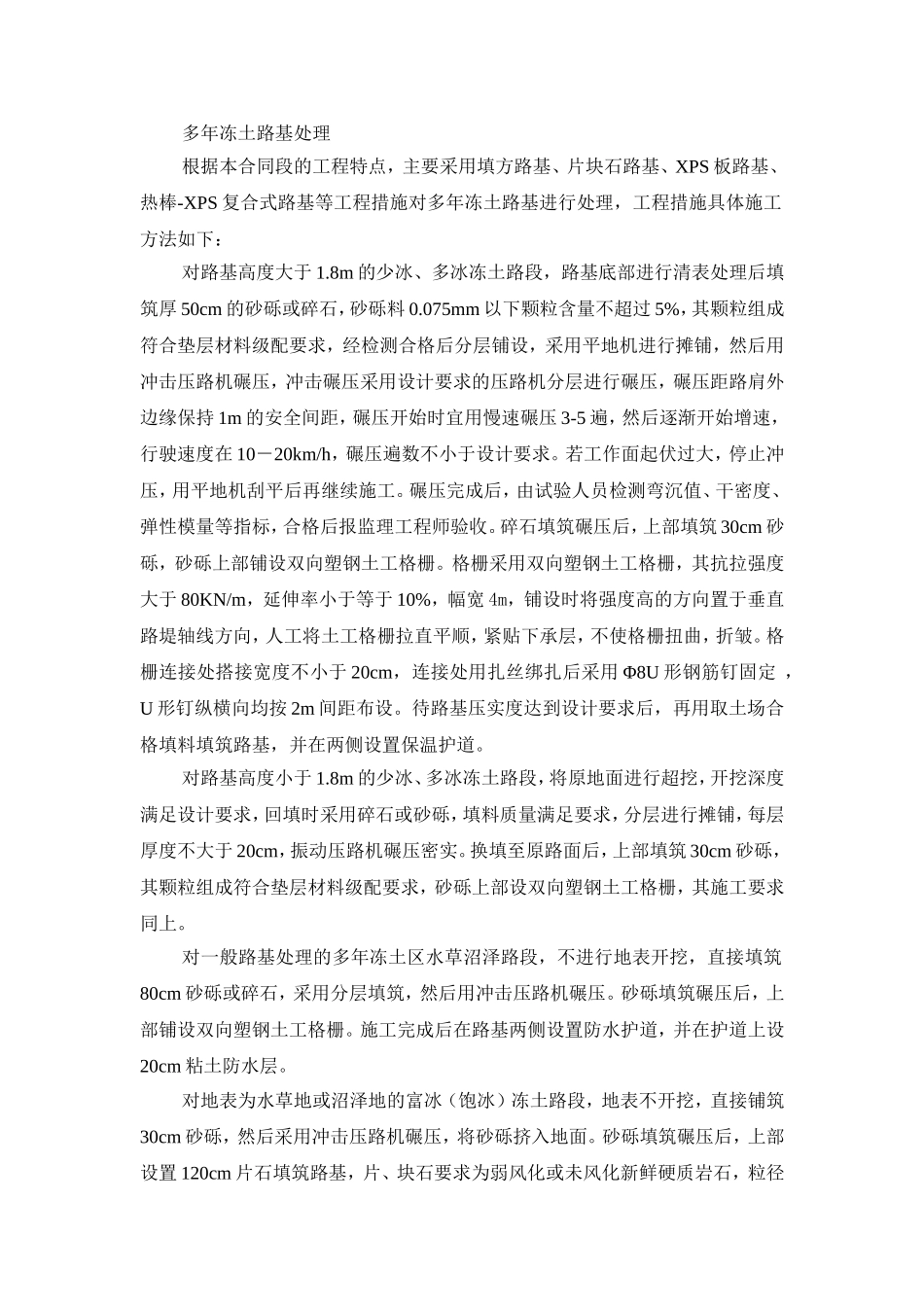

多年冻土路基处理根据本合同段的工程特点,主要采用填方路基、片块石路基、XPS板路基、热棒-XPS复合式路基等工程措施对多年冻土路基进行处理,工程措施具体施工方法如下:对路基高度大于1
8m的少冰、多冰冻土路段,路基底部进行清表处理后填筑厚50cm的砂砾或碎石,砂砾料0
075mm以下颗粒含量不超过5%,其颗粒组成符合垫层材料级配要求,经检测合格后分层铺设,采用平地机进行摊铺,然后用冲击压路机碾压,冲击碾压采用设计要求的压路机分层进行碾压,碾压距路肩外边缘保持1m的安全间距,碾压开始时宜用慢速碾压3-5遍,然后逐渐开始增速,行驶速度在10-20km/h,碾压遍数不小于设计要求
若工作面起伏过大,停止冲压,用平地机刮平后再继续施工

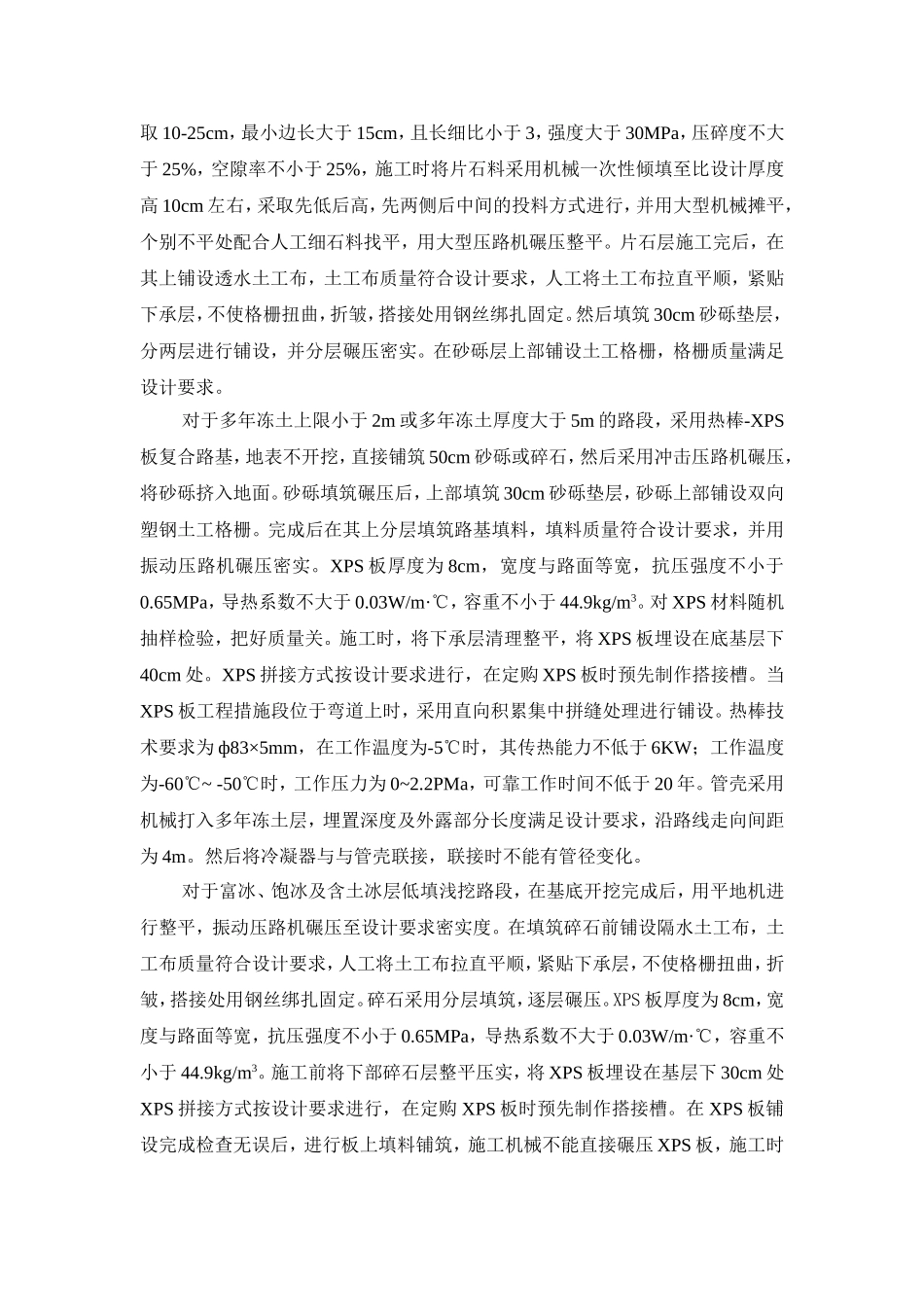

碾压完成后,由试验人员检测弯沉值、干密度、弹性模量等指标,合格后报监理工程师验收
碎石填筑碾压后,上部填筑30cm砂砾,砂砾上部铺设双向塑钢土工格栅
格栅采用双向塑钢土工格栅,其抗拉强度大于80KN/m,延伸率小于等于10%,幅宽4m,铺设时将强度高的方向置于垂直路堤轴线方向,人工将土工格栅拉直平顺,紧贴下承层,不使格栅扭曲,折皱
格栅连接处搭接宽度不小于20cm,连接处用扎丝绑扎后采用Φ8U形钢筋钉固定,U形钉纵横向均按2m间距布设

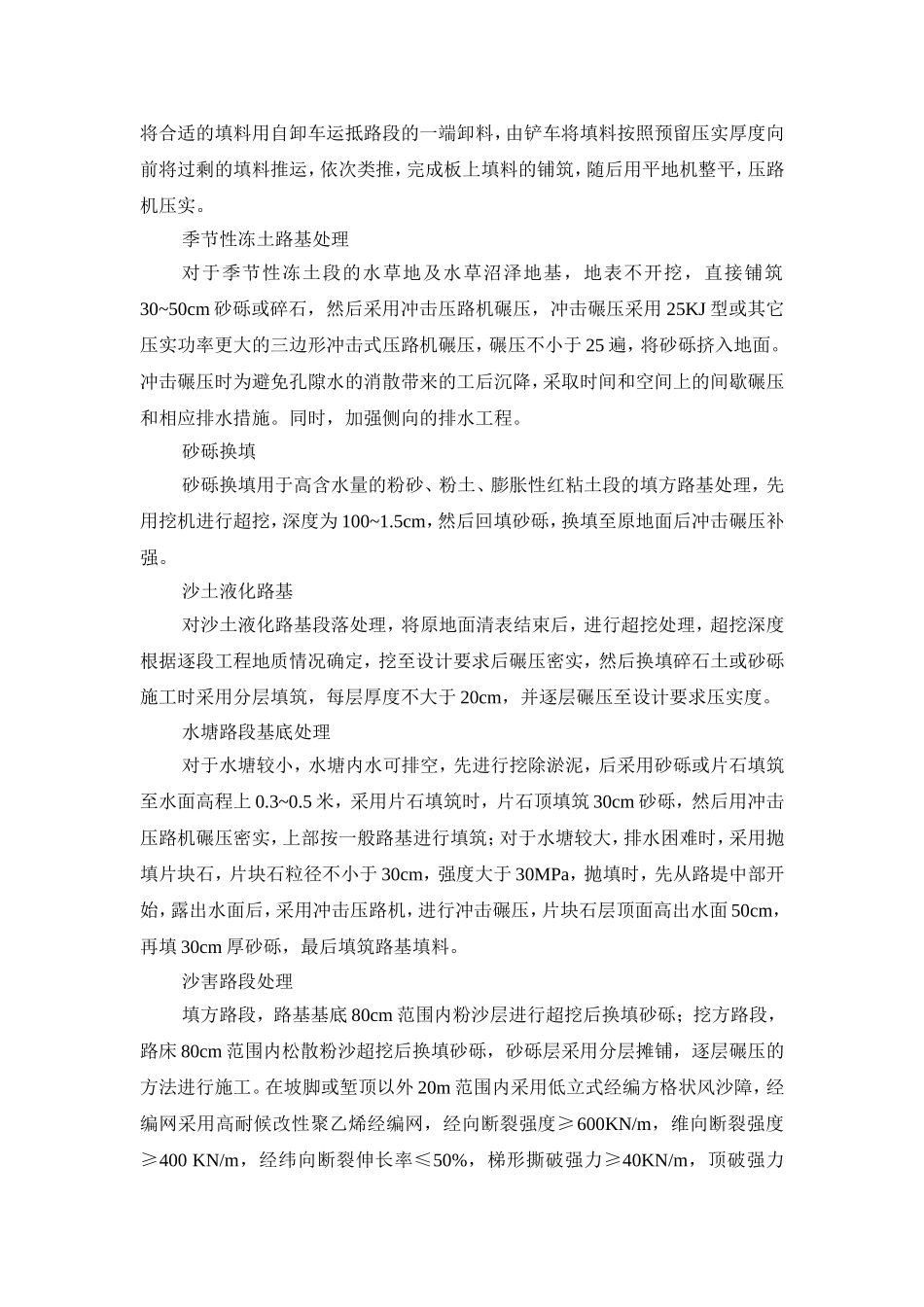

待路基压实度达到设计要求后,再用取土场合格填料填筑路基,并在两侧设置保温护道
对路基高度小于1
8m的少冰、多冰冻土路段,将原地面进行超挖,开挖深度满足设计要求,回填时采用碎石或砂砾,填料质量满足要求,分层进行摊铺,每层厚度不大于20cm,振动压路机碾压密实
换填至原路面后,上部填筑30cm砂砾,其颗粒组成符合垫层材料级配要求,砂砾上部设双向塑钢土工格栅,其施工要求同上
对一般路基处理的多年冻土区水草沼泽路段,不进行地表开挖,直接填筑80cm砂砾或碎石,采用分层填筑,然后用冲击压路机碾压
砂砾填筑碾压后,上部铺设双向塑
