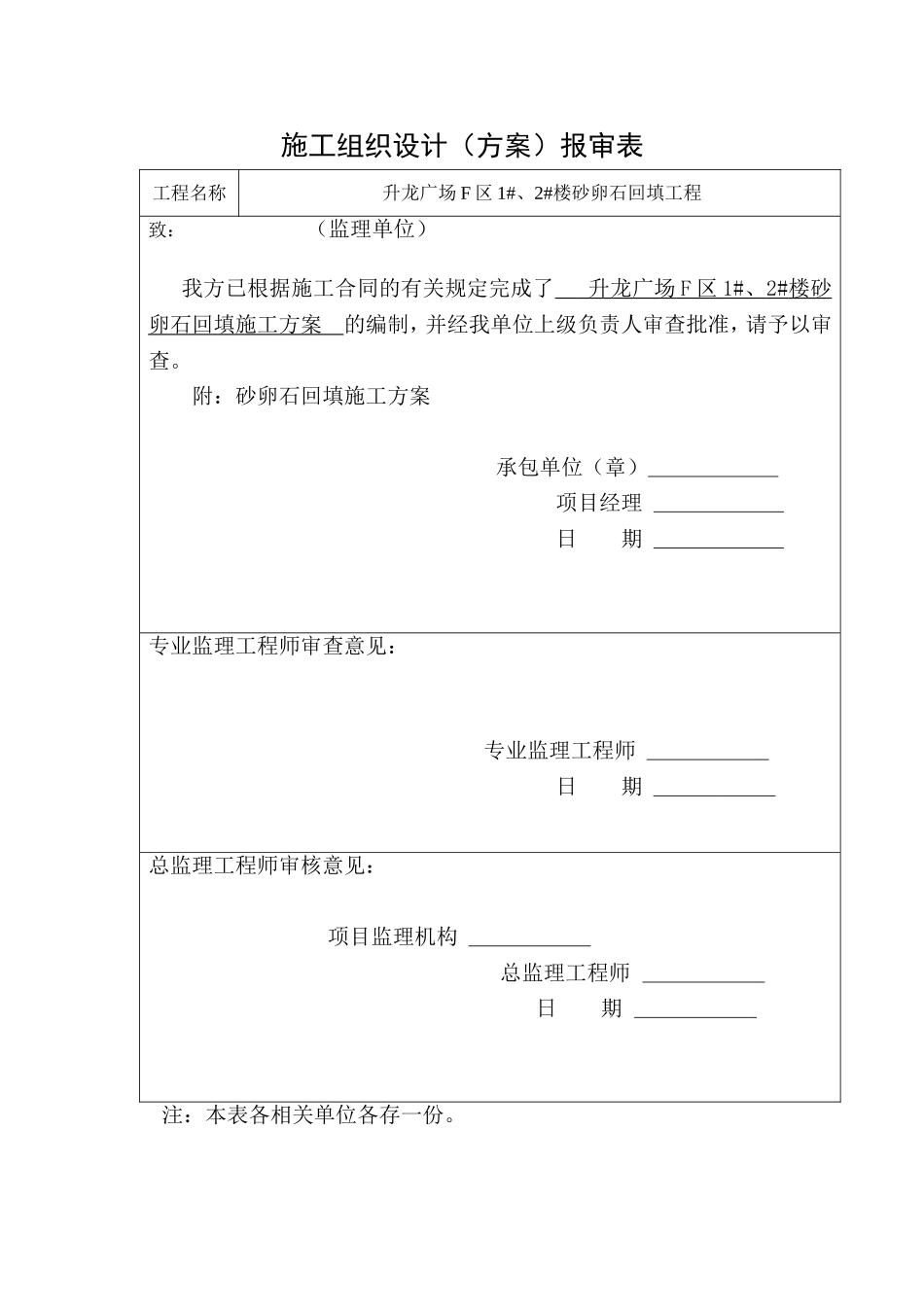

施工组织设计(方案)报审表工程名称升龙广场F区1#、2#楼砂卵石回填工程致:(监理单位)我方已根据施工合同的有关规定完成了升龙广场F区1#、2#楼砂卵石回填施工方案的编制,并经我单位上级负责人审查批准,请予以审查
附:砂卵石回填施工方案承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审核意见:项目监理机构总监理工程师日期注:本表各相关单位各存一份

升龙广场F区1#、2#楼砂卵石回填施工方案审批人:审核人:编制人:编制日期:年月日目录一
工程概况二.施工依据三
需要注意的质量问题七
组织保证措施八
安全保证措施九
环境保护措施十
成品保护措施第1页共10页砂卵石回填方案一
工程概况本工程为升龙广场F区1#、2#楼两个2
5米深基坑砂卵石回填现场已具备回填施工条件
施工依据施工图纸、相关规范及甲方要求
材料及主要机具准备:1
1材料:采用比例为5:3:2级配砂卵石回填,其中卵石粒径不得大于50毫米
填充料回填前充分洒水湿透,级配砂卵石中不得含有草根、垃圾等有机杂物
2机具:蛙式打夯机、50铲车、20T压路机、手推车、平头铁锹,喷水用胶管、测量仪器(经纬仪、水准仪)、2米靠尺、尼龙线或细铅丝、钢尺等
作业条件:2
1根据基坑的深度、宽度和长度,初步确定出回填砂卵石的工程数量,依据工程量安排人员、机械设备,并对机械设备进行维修保养,对职工进行岗位培训
2认真审核施工图纸,学习施工技术规范,对各施工队进行技术交底
质量目标一次交验合格
工期目标砂卵石回填计划15天完成
第2页共10页3
劳动组织计划用工12人
操作工艺:验槽级配砂卵石拌合分层铺填洒水碾压试验下一层施工找平、验收
1回填前槽底清至基底标高,用水将回填材料适当洒水以保持砂石的最佳含水
