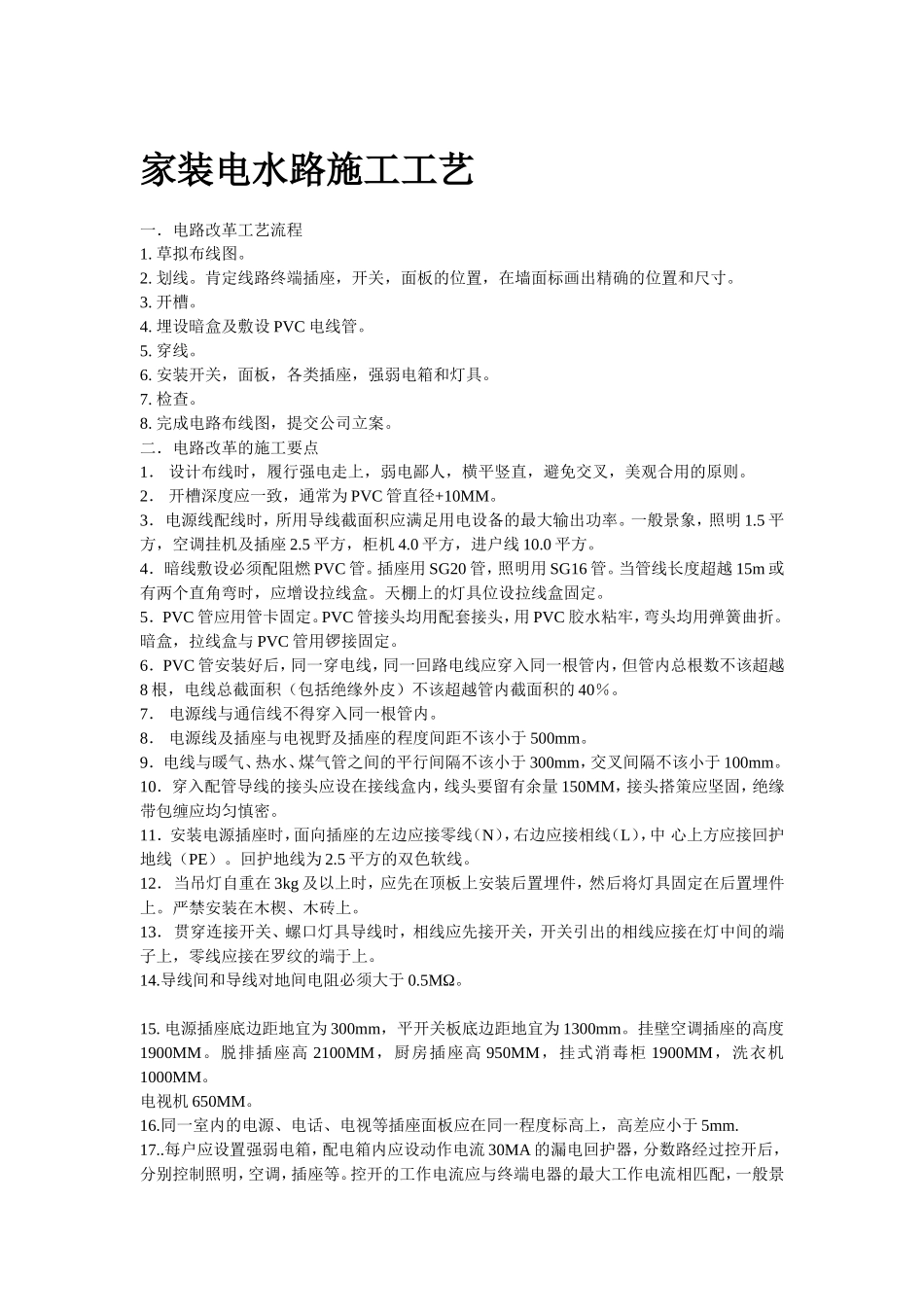

家装电水路施工工艺一.电路改革工艺流程1
肯定线路终端插座,开关,面板的位置,在墙面标画出精确的位置和尺寸
埋设暗盒及敷设PVC电线管
安装开关,面板,各类插座,强弱电箱和灯具
完成电路布线图,提交公司立案
二.电路改革的施工要点1.设计布线时,履行强电走上,弱电鄙人,横平竖直,避免交叉,美观合用的原则
2.开槽深度应一致,通常为PVC管直径+10MM

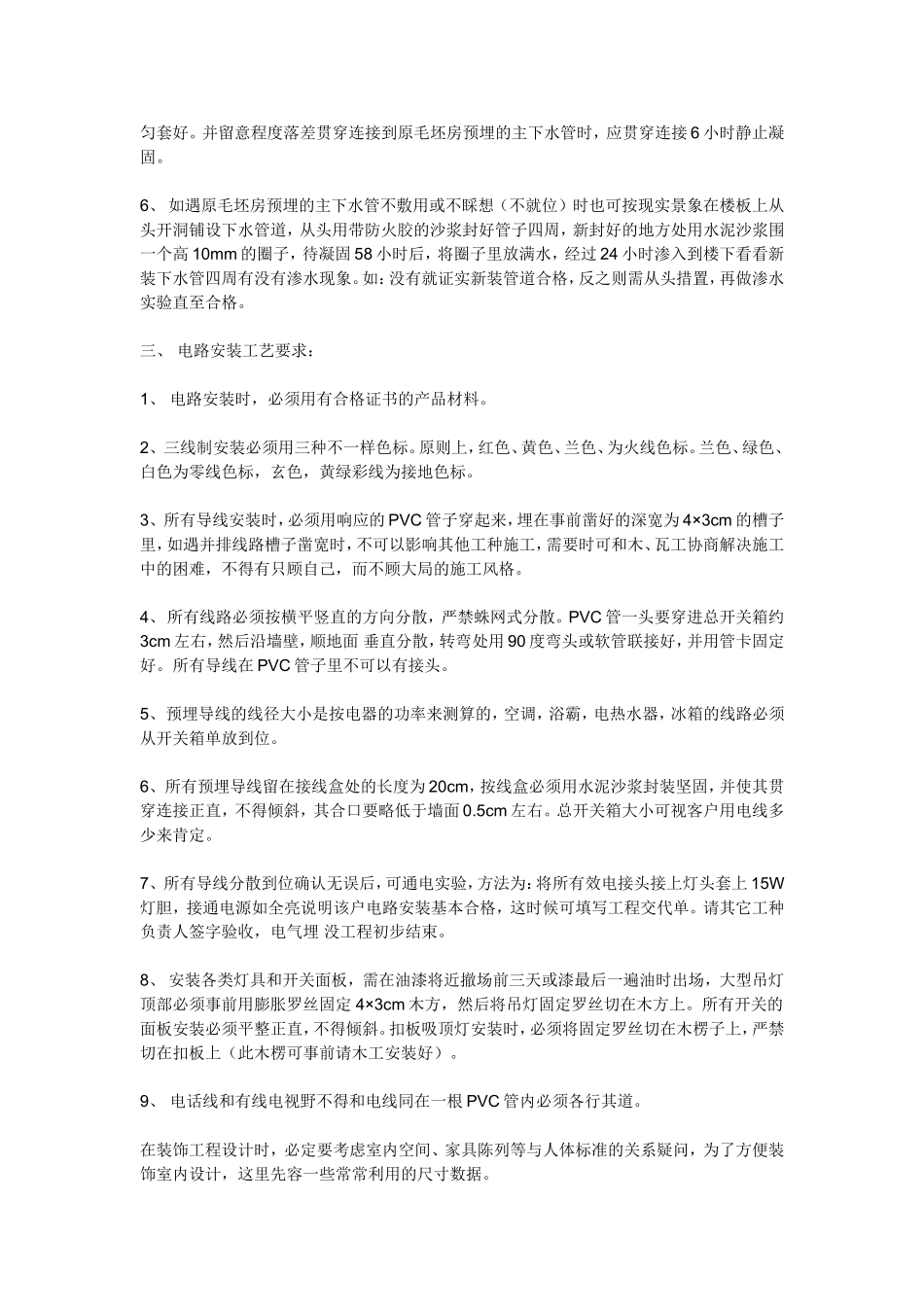

3.电源线配线时,所用导线截面积应满足用电设备的最大输出功率
一般景象,照明1
5平方,空调挂机及插座2
5平方,柜机4
0平方,进户线10
4.暗线敷设必须配阻燃PVC管
插座用SG20管,照明用SG16管
当管线长度超越15m或有两个直角弯时,应增设拉线盒
天棚上的灯具位设拉线盒固定
5.PVC管应用管卡固定
PVC管接头均用配套接头,用PVC胶水粘牢,弯头均用弹簧曲折
暗盒,拉线盒与PVC管用锣接固定
6.PVC管安装好后,同一穿电线,同一回路电线应穿入同一根管内,但管内总根数不该超越8根,电线总截面积(包括绝缘外皮)不该超越管内截面积的40%
7.电源线与通信线不得穿入同一根管内
8.电源线及插座与电视野及插座的程度间距不该小于500mm
9.电线与暖气、热水、煤气管之间的平行间隔不该小于300mm,交叉间隔不该小于100mm
10.穿入配管导线的接头应设在接线盒内,线头要留有余量150MM,接头搭策应坚固,绝缘带包缠应均匀慎密
11.安装电源插座时,面向插座的左边应接零线(N),右边应接相线(L),中心上方应接回护地线(PE)
回护地线为2
5平方的双色软线
12.当吊灯自重在3kg及以上时,应先在顶板上安装后置埋件,然后将灯具固定在后置埋件上
严禁安装在木楔、木砖上
13.贯穿连接开关、螺口灯具导线时,相线应先接开关,开关引出的相线应接在灯中
