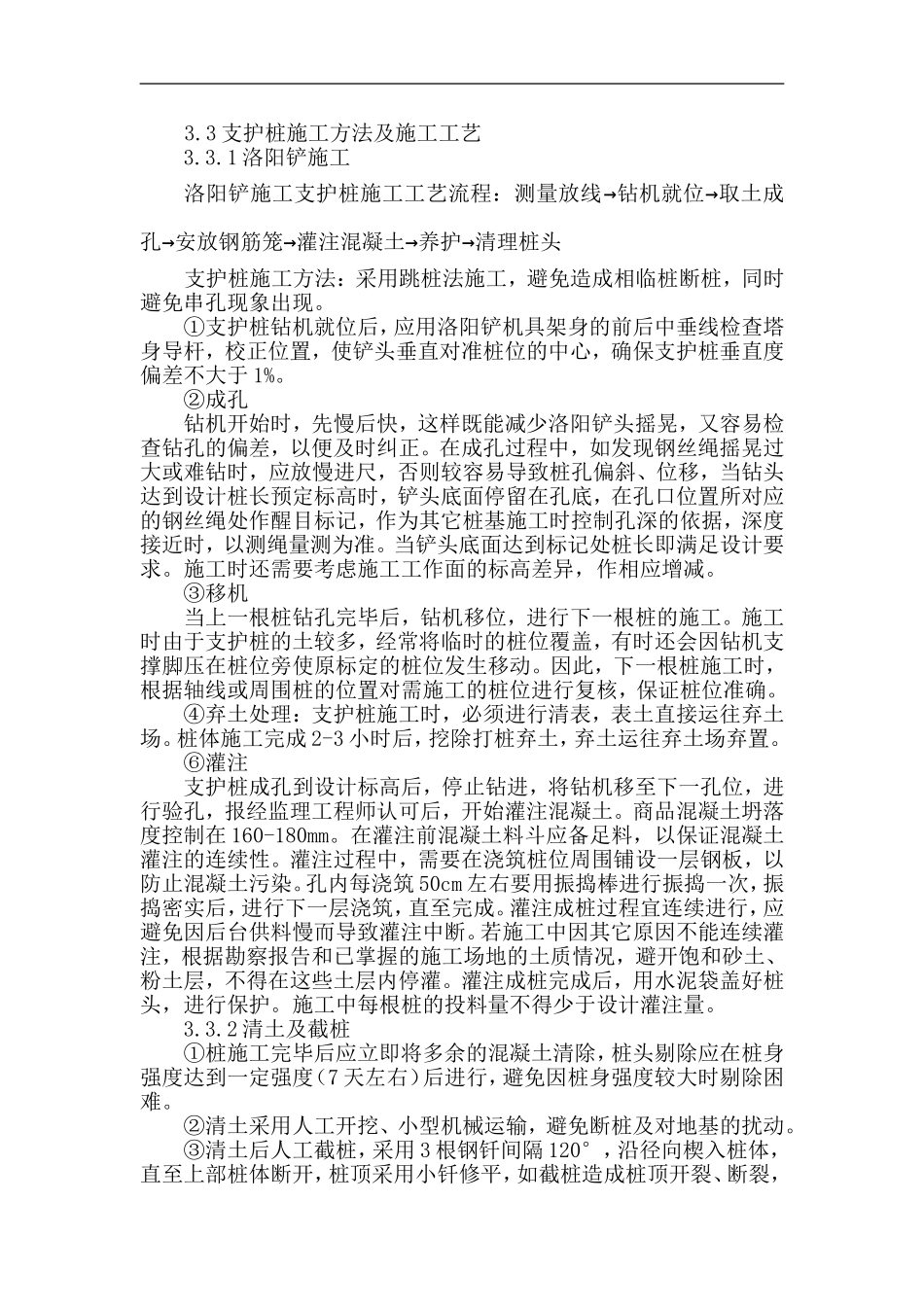

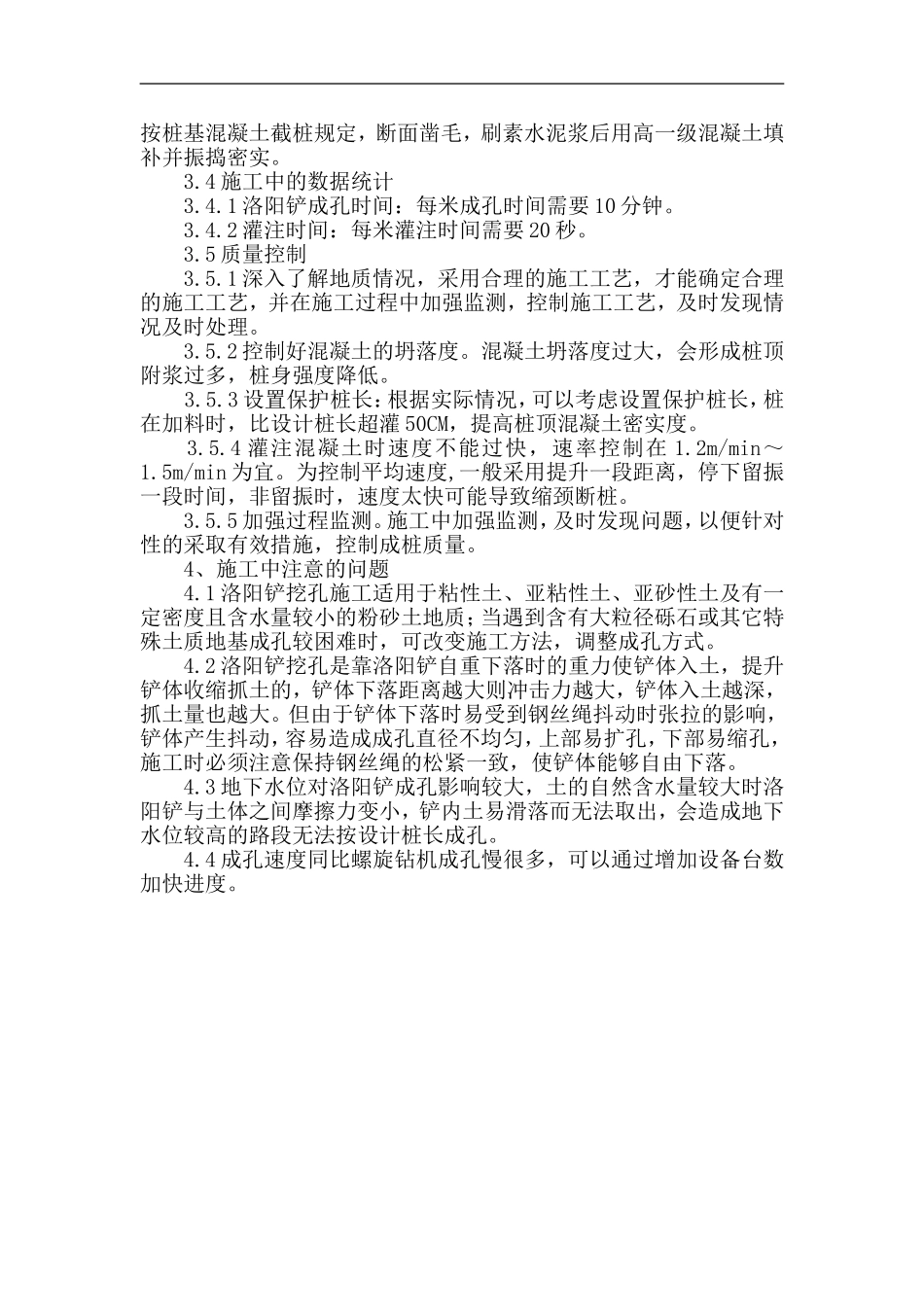

3支护桩施工方法及施工工艺3
1洛阳铲施工洛阳铲施工支护桩施工工艺流程:测量放线→钻机就位→取土成孔→安放钢筋笼→灌注混凝土→养护→清理桩头支护桩施工方法:采用跳桩法施工,避免造成相临桩断桩,同时避免串孔现象出现
①支护桩钻机就位后,应用洛阳铲机具架身的前后中垂线检查塔身导杆,校正位置,使铲头垂直对准桩位的中心,确保支护桩垂直度偏差不大于1%
②成孔钻机开始时,先慢后快,这样既能减少洛阳铲头摇晃,又容易检查钻孔的偏差,以便及时纠正
在成孔过程中,如发现钢丝绳摇晃过大或难钻时,应放慢进尺,否则较容易导致桩孔偏斜、位移,当钻头达到设计桩长预定标高时,铲头底面停留在孔底,在孔口位置所对应的钢丝绳处作醒目标记,作为其它桩基施工时控制孔深的依据,深度接近时,以测绳量测为准
当铲头底面达到标记处桩长即满足设计要求
施工时还需要考虑施工工作面的标高差异,作相应增减
③移机当上一根桩钻孔完毕后,钻机移位,进行下一根桩的施工
施工时由于支护桩的土较多,经常将临时的桩位覆盖,有时还会因钻机支撑脚压在桩位旁使原标定的桩位发生移动
因此,下一根桩施工时,根据轴线或周围桩的位置对需施工的桩位进行复核,保证桩位准确
④弃土处理:支护桩施工时,必须进行清表,表土直接运往弃土场
桩体施工完成2-3小时后,挖除打桩弃土,弃土运往弃土场弃置
⑥灌注支护桩成孔到设计标高后,停止钻进,将钻机移至下一孔位,进行验孔,报经监理工程师认可后,开始灌注混凝土
商品混凝土坍落度控制在160-180mm
在灌注前混凝土料斗应备足料,以保证混凝土灌注的连续性
灌注过程中,需要在浇筑桩位周围铺设一层钢板,以防止混凝土污染
孔内每浇筑50cm左右要用振捣棒进行振捣一次,振捣密实后,进行下一层浇筑,直至完成
灌注成桩过程宜连续进行,应避免因后台供料慢而导致灌注中断
若施工中因其它原因不能连续灌注,根据勘察报告和已掌握的施工场
