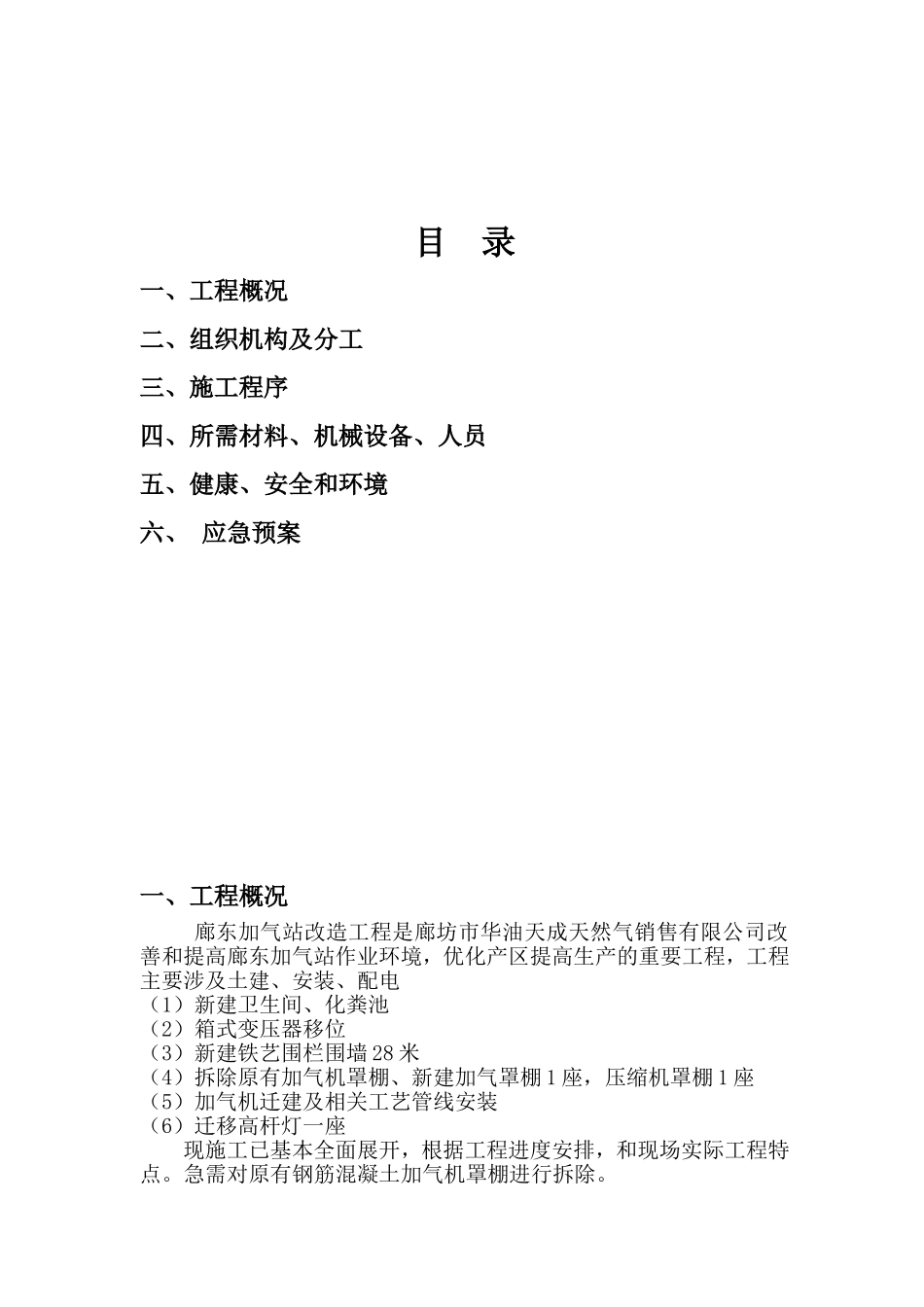

廊东加气站改造工程钢筋混凝土加气机罩棚拆除方案编制:校对:批准:华北石油廊坊兴达建筑安装有限公司日期:2012年3月16日目录一、工程概况二、组织机构及分工三、施工程序四、所需材料、机械设备、人员五、健康、安全和环境六、应急预案一、工程概况廊东加气站改造工程是廊坊市华油天成天然气销售有限公司改善和提高廊东加气站作业环境,优化产区提高生产的重要工程,工程主要涉及土建、安装、配电(1)新建卫生间、化粪池(2)箱式变压器移位(3)新建铁艺围栏围墙28米(4)拆除原有加气机罩棚、新建加气罩棚1座,压缩机罩棚1座(5)加气机迁建及相关工艺管线安装(6)迁移高杆灯一座现施工已基本全面展开,根据工程进度安排,和现场实际工程特点
急需对原有钢筋混凝土加气机罩棚进行拆除

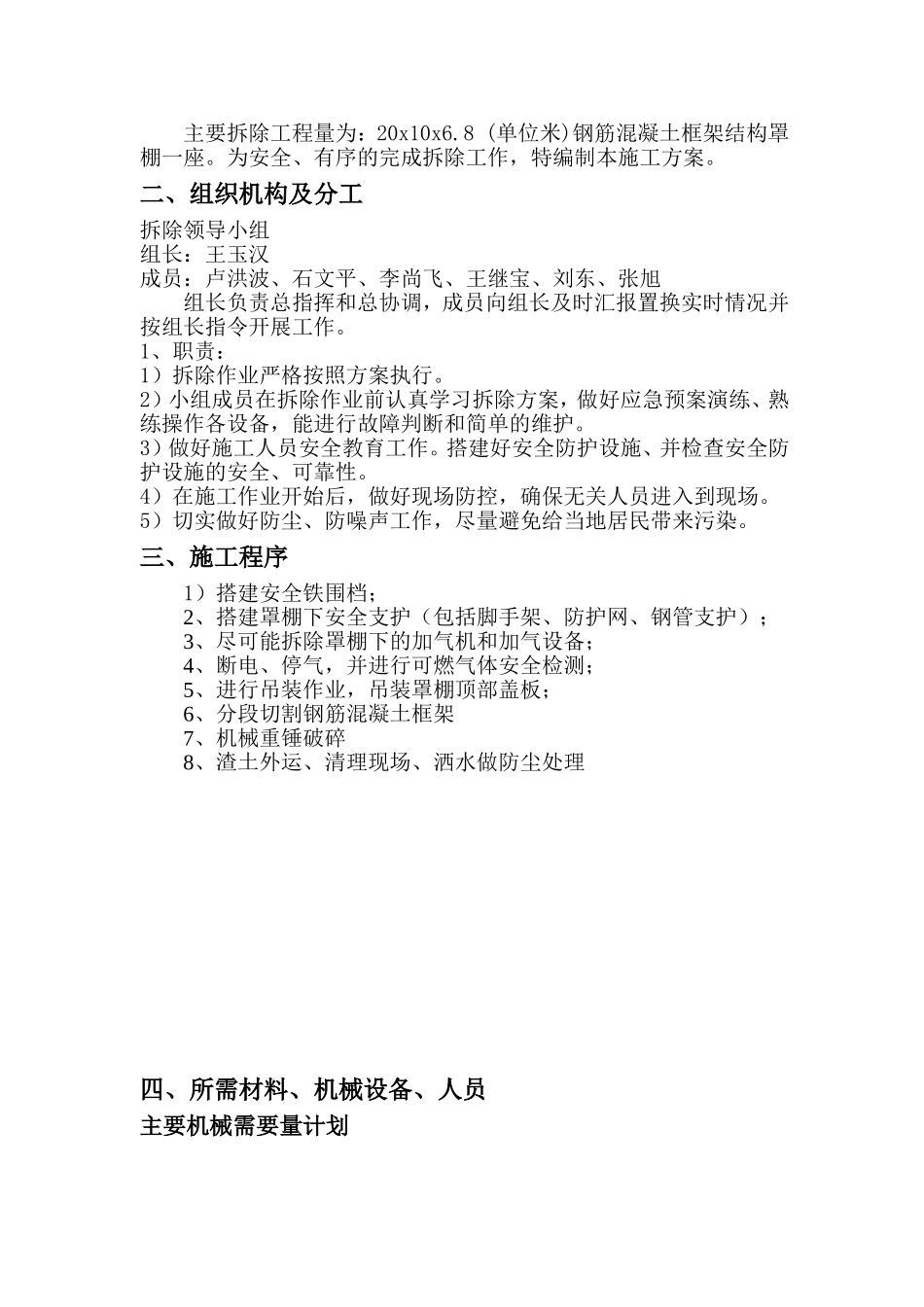

主要拆除工程量为:20x10x6
8(单位米)钢筋混凝土框架结构罩棚一座
为安全、有序的完成拆除工作,特编制本施工方案
二、组织机构及分工拆除领导小组组长:王玉汉成员:卢洪波、石文平、李尚飞、王继宝、刘东、张旭组长负责总指挥和总协调,成员向组长及时汇报置换实时情况并按组长指令开展工作
1、职责:1)拆除作业严格按照方案执行
2)小组成员在拆除作业前认真学习拆除方案,做好应急预案演练、熟练操作各设备,能进行故障判断和简单的维护
3)做好施工人员安全教育工作
搭建好安全防护设施、并检查安全防护设施的安全、可靠性
4)在施工作业开始后,做好现场防控,确保无关人员进入到现场
5)切实做好防尘、防噪声工作,尽量避免给当地居民带来污染
三、施工程序1)搭建安全铁围档;2、搭建罩棚下安全支护(包括脚手架、防护网、钢管支护);3、尽可能拆除罩棚下的加气机和加气设备;4、断电、停气,并进行可燃气体安全检测;5、进行吊装作业,吊装罩棚顶部盖板;6、分段切割钢筋混凝土框架7、机械重锤破碎8、渣土外运、清理现场、洒水做防尘处理四、所需材料、机械设备
